Стоимость ремонта в Москве: как рассчитать бюджет до начала работ
блог Artum

Стоимость ремонта в Москве: как рассчитать бюджет до начала работ

Содержание

Почему цена за м² не показывает бюджет ремонта?

Когда спрашиваешь у рабочих о ремонте квартиры — хочется слышать четкую цифру за м². Потом умножить ее на площадь и получить итоговый бюджет. Кажется все очевидно, но затраты получаются в два-три раза выше. Почему?

Делов подходе. Часто подрядчики называют стоимость ремонта за 1 кв. м при идеальных исходных данных. Это ровные стены, отсутствие стояков в неудачных местах, стандартные потолки и инженерная разводка «по прямой».

В реальности бюджет = это работы + черновые материалы + чистовые материалы + логистика + скрытые работы + резерв.  В расчет вступают сразу пять переменных:

  • тип ремонта (капитальный или косметический)
  • тип объекта (новостройка или вторичка)
  • состав работ
  • состав материалов
  • уровень отделки (эконом, комфорт или премиум)
В таблице — что обычно не включают, но напрямую влияет на бюджет:
Таблица: что обычно не включают в расчет стоимости ремонта за м² в Москве

Уже здесь понятно, почему стоимость ремонта в Москве за квадратный метр отличается в разы и какие допущения стоят за этой цифрой. Но давайте разберем на примере двух разных квартир площадью 50 м²:

Первая: новостройка. Требуется косметический ремонт с минимальным перечнем задач и базовым уровнем отделки. Ограничений объекта практически нет: стены ровные, полы готовы, стояки новые. Цена «квадрата» может составить 40–50 тысяч рублей, а итоговый бюджет — 2–2,5 миллиона.

Стоимость ремонта в новостройке в Москве зависит от типа ремонта

Вторая: «двушка» в панельном доме 70-х годов. Тип ремонта — капитальный. Нужно разбирать старые деревянные полы, выравнивать стены, менять электропроводку и вывозить строительный мусор. Плюс, в процессе часто вылезают скрытые работы. Цена подскочит до 120–150 тысяч, а итоговая смета вырастет до 6–7 миллионов.

Стоимость ремонта двухкомнатной квартиры в Москве выше из-за демонтажа и скрытых работ

Разница в 2,5–3 раза — это плата за приведение объекта к тому состоянию, которое изначально было заложено в базовую цену за метр.

Какие данные нужны для расчёта стоимости ремонта?

Перед тем, как сравнивать предложения, нужно понять, какие данные подготовить, чтобы расчёт стоимости ремонта квартиры был ближе к реальности, а не на глаз.

Чек-лист вводных для расчёта сметы:

1.План и обмеры.Размеры помещений, расположение стояков и высота потолков.
2.Фото состояния. Снимки углов, полов, стен, включая кадры с дефектами: трещины следы протечек старые трубы.
3.Перечень работ. Определитесь, будете менять окна и радиаторы или нет. Нужно ли менять стояки или хватит внутриквартирной разводки.
4.Уровень отделки. Эконом со стандартными материалами, средний сегмент под обои или премиум с дизайнерской плиткой и сложными потолками.

Стоимость ремонта в Москве: цена зависит от уровня материалов

5. Инженерия. Какая должна быть разводка для водоснабжения: коллекторная или последовательная. Вентиляция: естественная или принудительная с рекуперацией.
6. Санузлы.Совмещенные или раздельные. Сколько сантехники, нужна ли гидроизоляция.
7. Демонтаж. Этот этап ремонта часто становится неожиданной статьей расходов, особенно если мусор придется выносить вручную.
8. Сроки.Когда планируете начинать и есть ли жесткие дедлайны.
9. Ограничения дома и УК. Запрет на проведение ремонта по выходным, пропуска для рабочих.
10. Доступ и логистика. Разрешается ли разгрузка у подъезда и какой у вас этаж. В центре Москвы эти факторы могут добавить к смете от 50 до 200 тысяч рублей.
11. Формат закупок. Вы покупаете материалы сами или через подрядчика.

С обозначенными вводными вы получаете понятный расчет под конкретный объект. Площадь квартиры здесь одна из многих переменных, но не главный ориентир.

Как тип ремонта и состояние квартиры влияют на стоимость?

Прежде чем смотреть на цены, важно понять, как тип ремонта и тип квартиры влияют на стоимость и что должно быть в составе работ.

Косметика обходится дешевле, а капитальный ремонт увеличивает бюджет в два-три раза. Новостройка выходит экономнее, так как нет демонтажа и замены стояков. Вторичка включает эти затраты и непредвиденные расходы после вскрытия.

Вот что входит в каждый тип ремонта:

1. Косметический. Обновление финишных покрытий — обои, краска, ламинат, линолеум или ковролин. Потолки — покраска или натяжные без переделки конструкции. Сантехника меняется на новую без переноса стояков и труб. Электрика — устанавливают новые розетки и выключатели без штробления стен.

2. Капитальный ремонт.Демонтаж старых покрытий. Стяжка пола с устройством нового основания, выравнивание стен по маякам. Инженерия: электропроводка, трубы водоснабжения и канализации, радиаторов отопления, разводка слаботочки (интернет, ТВ). И конечно, финишные покрытия.

Черновой ремонт в Москве: стоимость от 9900 рублей за квадратный метр

3. Ремонт под ключ. Подрядчик берет на себя весь цикл от разбора старого до финальной уборки. Вы получаете квартиру, с установленной сантехникой, подключенной техникой, навешенными светильниками и чистыми полами. В оплату включены все этапы, материалы, логистика, вывоз мусора.

Стоимость ремонта за квадратный метр под ключ начинается от 1 350 000 рублей
Как состояние квартиры влияет на стоимость?

В новостройке вы работаете с чистым объектом. В смету закладывается черновая, чистовая отделка и инженерия с нуля.

Во вторичке к стандартному капремонту добавляются демонтаж, обновление стояков, водоснабжения и канализации, а также все, что обнаруживается после вскрытия полов и стен.Это увеличивает бюджет на 20–30% по сравнению с новостройкой.

Какой бы тип ремонта вы ни выбрали, итоговая сумма напрямую зависит от того, с какой квартирой вы имеете дело. Понять, что предстоит делать, можно если у вас есть дизайн-проект. В нем заложен реалистичный бюджет и расписаны статьи расходов. По нему сразу видно, почему соседняя квартира той же площади обошлась дешевле.

Из чего складывается бюджет ремонта квартиры?

Ответ на вопрос «»сколько стоит ремонт квартир в Москве» кроется в смете

Смета должна быть разделена на две части: этапы и наполнение. Без этого вы не сможете сравнить предложения подрядчиков и не увидите, где закладывается наценка.

Ниже — как разделить стоимость работ и материалов и как закрепить правила замен, чтобы бюджет ремонта не расползался.

Работы

Бюджет работ включает оплату бригады: демонтаж, подготовка стен и пола, инженерия, финишные покрытия, монтаж сантехники и светильников. Оплата считается либо по площади, либо по факту выполненных услуг. В финансовой части проекта должны быть указаны все операции с единицами измерения и расценками.

Материалы

Бюджет материалов. Цемент, штукатурка, стяжка, грунтовка, трубы. Их расход напрямую зависит от объемов, и их сложно менять по ходу ремонта. На плитку, обои, двери, сантехнику, светильники и розетки уходит основная часть бюджета, в частности из-за незапланированных замен и удорожания.

Как фиксировать закупки, чтобы бюджет не расползался

Главный инструмент — спецификация, в которой указаны наименования и параметры материалов. Она входит в дизайн-проект, и ее согласовывают до начала стройки.

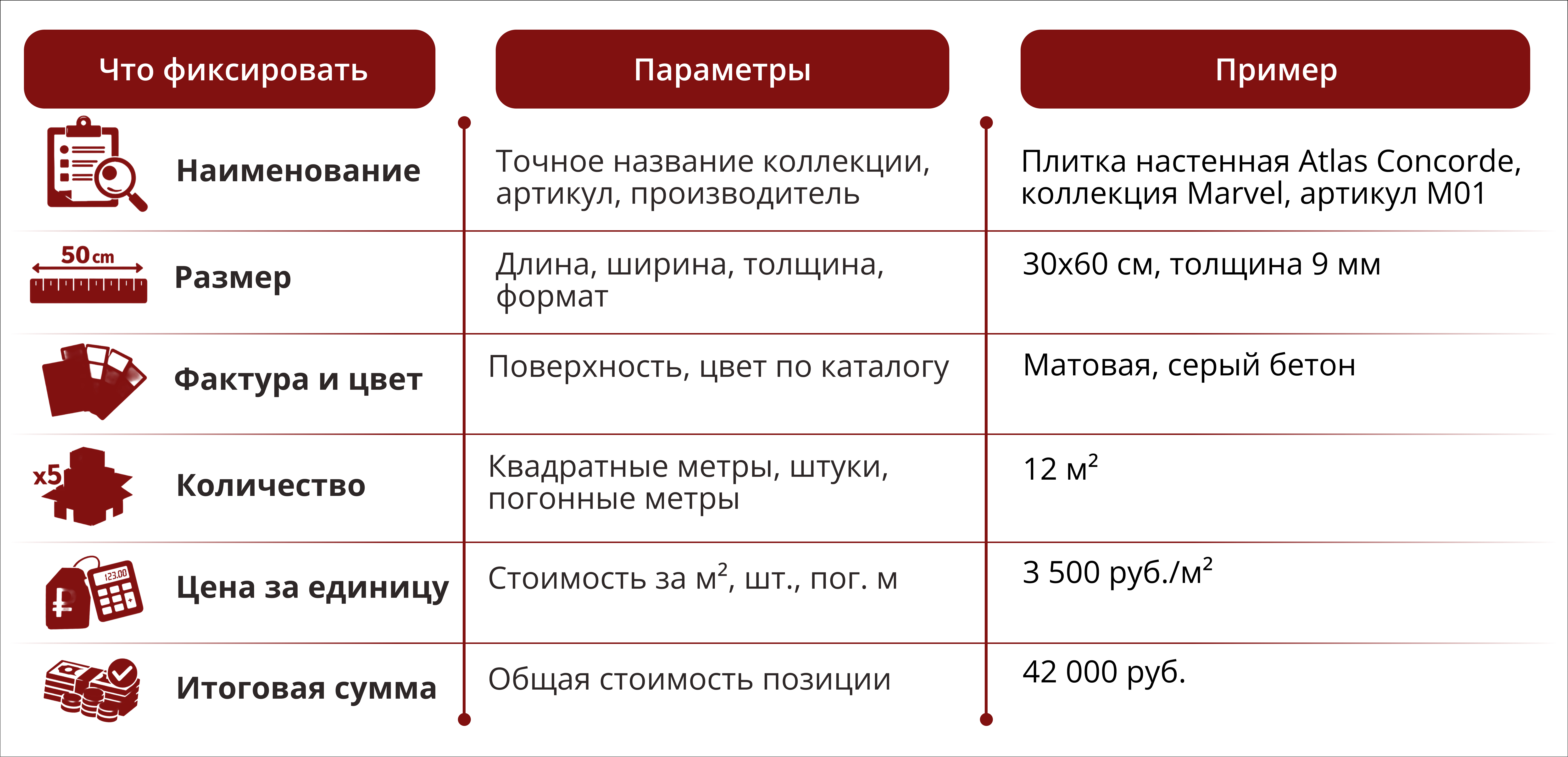

Таблица: материалы и параметры фиксации
Замены

Выбранных материалов часто не бывает в наличии или срок поставки растягивается на месяцы. Или выясняется, что плитка в магазине дороже той, что заложена в смету. Для таких случаев прописывают правила замен.

Изменение согласуется до момента закупки. Подрядчик предлагает альтернативу с указанием цены и характеристик, и вы принимаете решение. При этом в договоре должен быть пункт о том, что без письменного согласования она не оплачивается.

Важно, чтобы это было не просто «похожее по цвету». А совпадало по размеру, фактуре, классу нагрузки, производителю (если это важно). То есть, если вы выбрали плитку конкретного итальянского завода, а подрядчик предлагает испанскую с другим оттенком и размером, вы можете отказаться или пересмотреть бюджет.

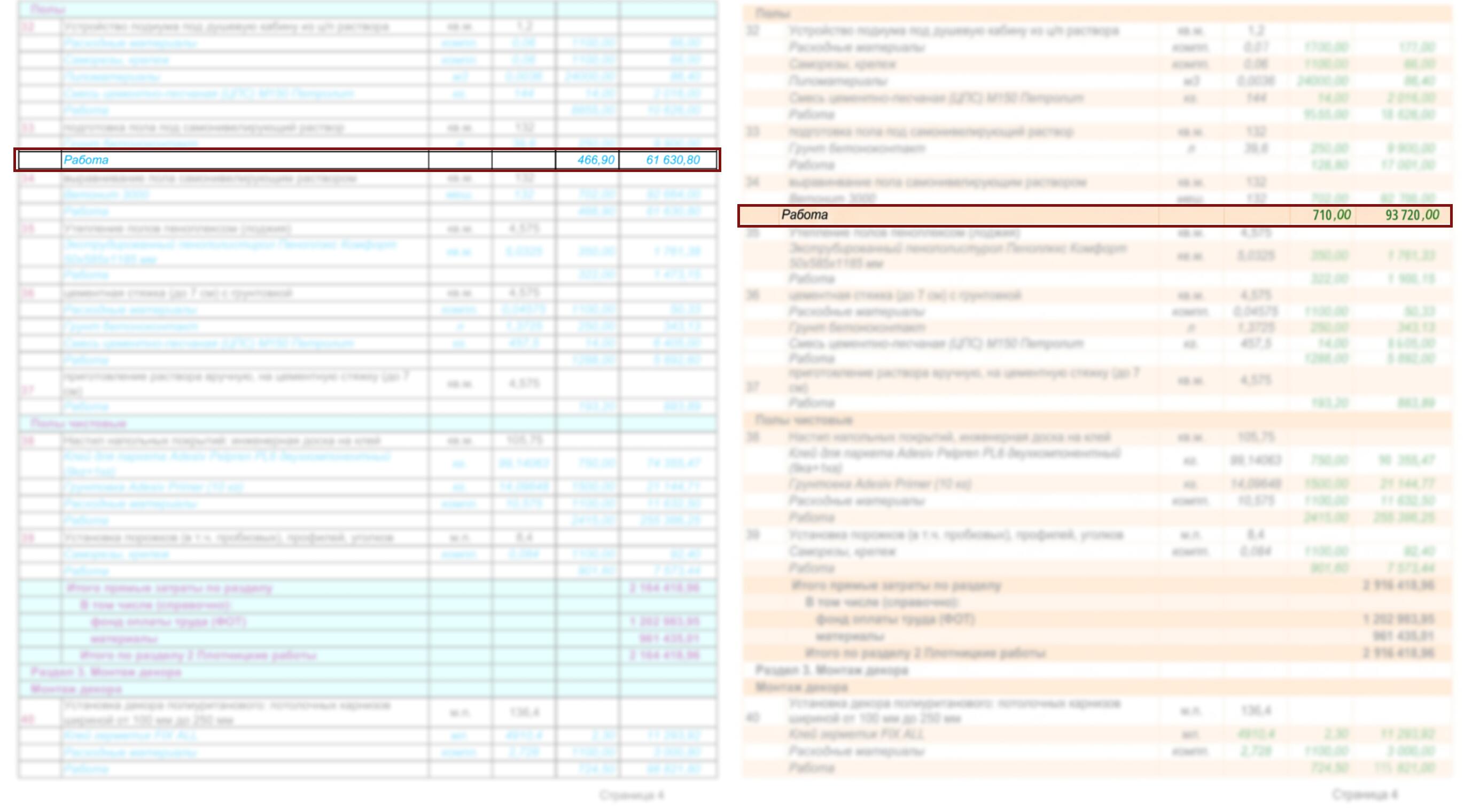

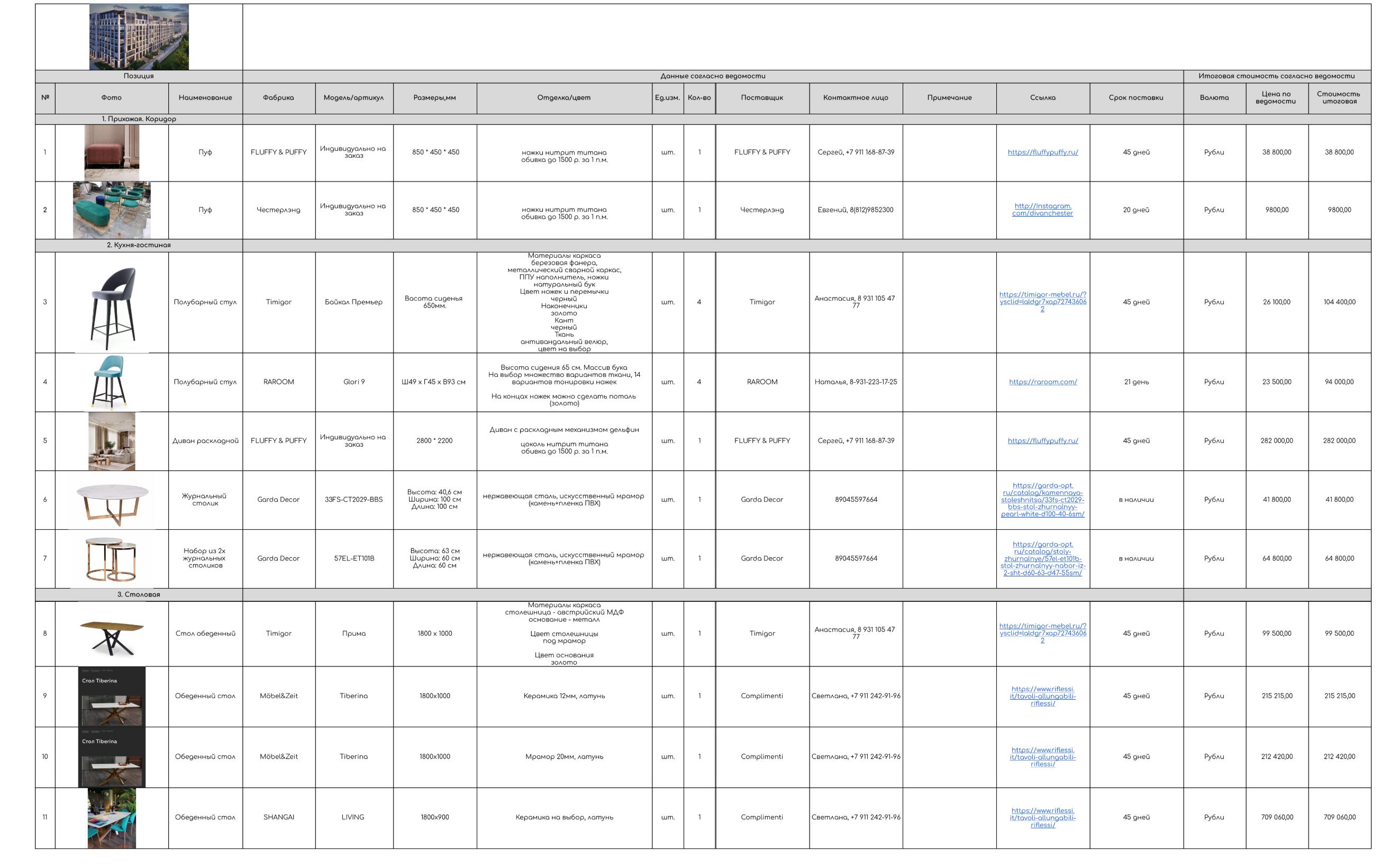

Стоимость ремонта квартиры с материалами в Москве: ведомость из проекта студии Artum
Подтверждение цен

Тут два подхода. Цены могут быть зафиксированы на момент согласования дизайн-проекта или с пометкой «по факту закупки». Первый вариант надежнее, конечно, если вы заложили 10-15% от бюджета материалов на непредвиденное удорожание. Второй вариант рискованный. Через месяц расценки могут вырасти.

Когда видите, сколько стоит ремонт и сколько — комплектующие, вы можете контролировать каждую статью расхода. А установленные правила защищают от неожиданных доплат. Такой подход делает бюджет ремонта квартиры в Москве предсказуемым, а выбор подрядчика — честным.

Какие работы сильнее всего влияют на итоговую смету?

1. Санузлы + гидроизоляция
Ошибки в санузлах чаще всего приводят к самым дорогим переделкам. Сюда входят гидроизоляция, разводка труб, электрика и укладка плитки.

Гидроизоляция должна быть сплошной, с заходом на стены и в зоны риска (включая участки под дверной коробкой). Если появляется протечка, последствия затрагивают не только отделку — приходится демонтировать плитку, сантехнику и местами даже стяжку.

Такая переделка может стоить в 3–4 раза дороже, чем качественное выполнение на старте.

2. Стяжка пола и качество основания
Любые финишные материалы держатся только на ровной базе. Если стены или полы выполнены с нарушениями, это сразу проявляется в чистовой отделке: обои расходятся по швам, двери встают неровно, плитка «гуляет».

Переделка основания после чистовых работ фактически означает повторный ремонт, поэтому экономия на этом этапе всегда оборачивается увеличением бюджета.

3. Сантехника и трубы (инженерные системы) Разводка труб выполняется на черновом этапе, и любые ошибки здесь критичны.

Если оставить старые коммуникации или допустить ошибки в проектировании, устранение проблем потребует демонтажа плитки, сантехники и вскрытия стяжки. Помимо стоимости ремонта, появляется риск затопления соседей и ограниченного доступа к узлам в будущем.

4. Электрика и скрытые коммуникации
Ошибки в электрике после чистовой отделки означают штробление стен, пыль, демонтаж и повторную отделку. Поэтому все точки, сценарии освещения и трассы закладываются заранее, до начала финишных работ.

5. Вентиляция, кондиционирование и двери
Инженерные системы и дверные проёмы напрямую зависят от геометрии помещения.

Вентиляция и кондиционирование требуют трасс, коробов и штробления, а значит должны проектироваться до выравнивания стен и стяжки. Если проёмы и стены выполнены неточно, подгонка дверей может стоить почти как сами конструкции.

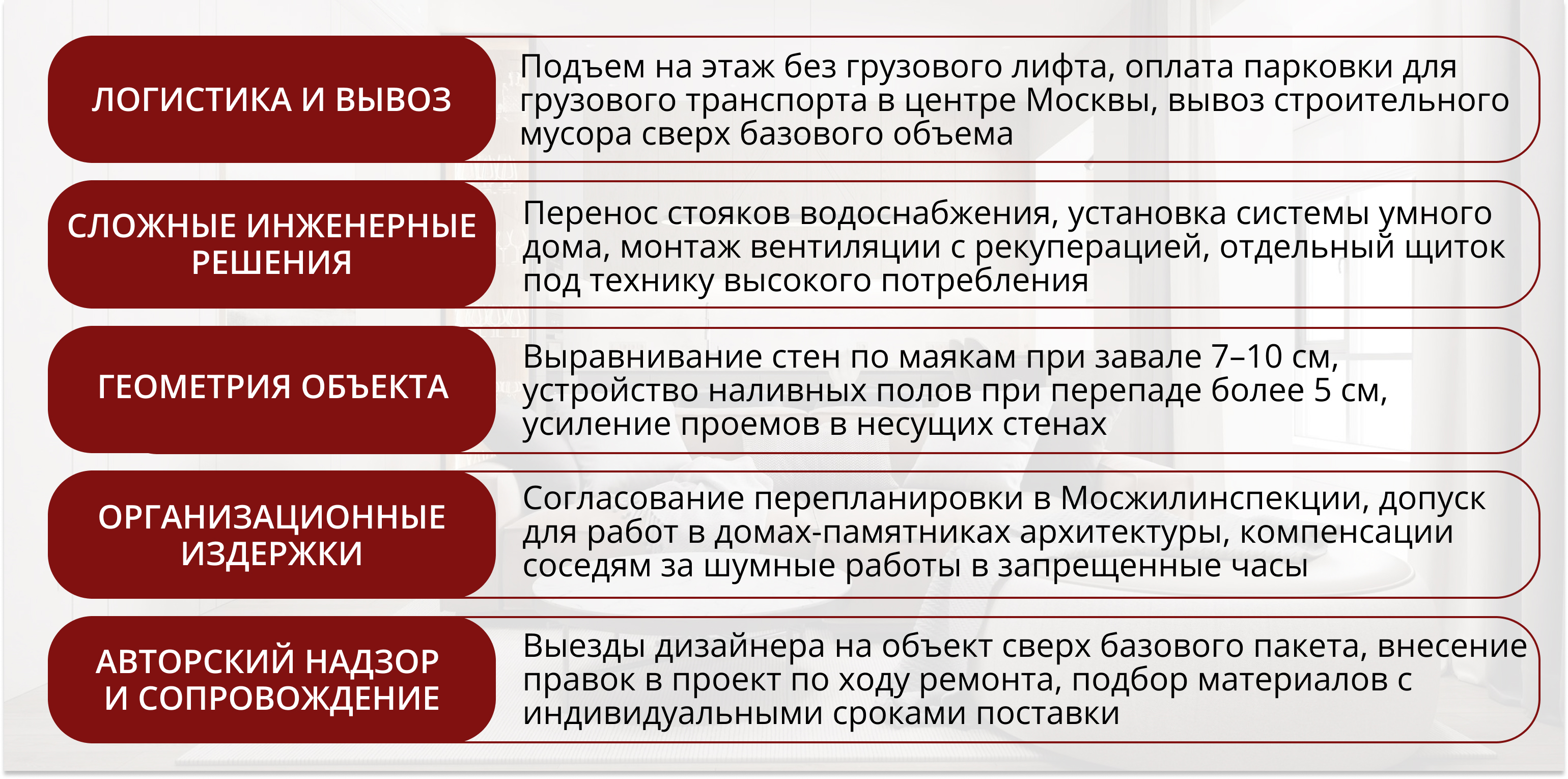

Важно учитывать при ремонте

Главный принцип: все скрытые работы проверяются и фиксируются до закрытия стен и полов. Любые ошибки на этом этапе кратно увеличивают стоимость на финише.

Поэтому самые дорогие зоны ремонта — это санузлы, инженерия и основание. Экономия здесь почти всегда превращается в переделки, сопоставимые с новым ремонтом. Поэтому закладывайте бюджет на скрытые расходы и не закрывайте стены и полы, пока не убедитесь, что всё сделано правильно.

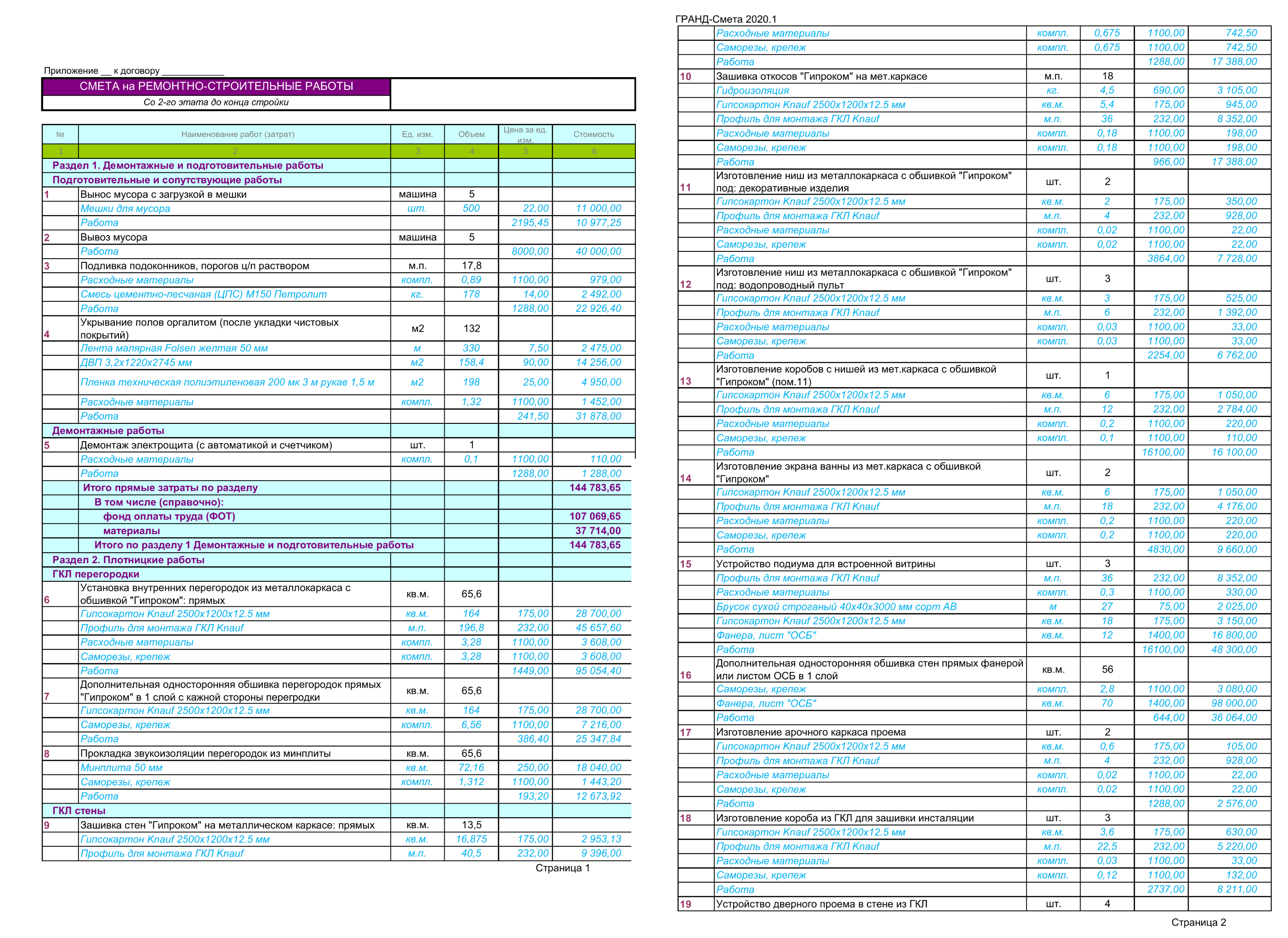

Ремонт в квартире под ключ Москва: стоимость рассчитывается индивидуально
Скрытые работы значительно увеличивает стоимость ремонта в Москве 2025-2026 г.г

Как читать смету и сравнивать предложения подрядчиков?

Представим, что подрядчики прислали два прайса на ремонт квартиры в Москве и сделали расчет. Суммы похожи, но названия отличаются. Как сравнить две сметы, если названия работ разные, и какие пункты чаще всего превращаются в дополнительные расходы? Вот система проверки:

Разделы должны содержать наименование, единицу измерения, объем, цену за единицу и итоговую сумму. Если перед вами список из пятидесяти пунктов без группировки, будет сложно контролировать, что оплачено, а что нет.

Единицы и объемы. Штукатурка стен должна считаться в квадратных метрах. Стяжка пола — тоже, и с указанием толщины слоя. Разводка электрики — в точках или погонных метрах. Если стоят только «комплексы» или «этапы» без расшифровки, непонятно какой объем на самом деле закладывается.

Сравнивая два расчета, смотрите на объемы. У одного подрядчика площадь штукатурки может быть 150 квадратов, а у другого 80. Разница в сумме будет очевидна. Но первый заложил выравнивание стен, а второй только локальную шпаклевку.

Коэффициенты.За сложность, малый объем и ограничения в жилом доме. Иногда они могут быть обоснованными. Например, стены из монолитного бетона штробить сложнее, чем кирпичные. Или высота потолков больше трех метров требует лесов.

Исключения. Что не входит в итоговую сумму ремонта. Стандартный список исключений: вывоз строительного мусора сверх определенного объема, подъем без грузового лифта, согласования в УК, авторский надзор, премиальные коллекции.

Если раздела нет — попросите прописать отдельным списком все, что не включено в сумму. Так поймете, на какой бюджет рассчитывать после подписания договора.

Прочие работы. Если подрядчик не знает, что делать, то как рассчитает бюджет на ремонт?  Каждая позиция должна иметь название. «Прочие» — это лазейка, чтобы потом выставить доплату за то, что вы считали уже включенным.

Подготовка и демонтаж. Стяжка, перегородки, обои, сантехника. Вывоз мусора прописывают отдельно, с указанием объема и способа.

Доставка иподъем — часто считаются отдельно. Это нормально, если прописано в смете. Плохо, если узнаете об этом, когда фура с плиткой уже стоит у подъезда.

Скрытые работы. Правильный подход, если подрядчик после вскрытия составляет акт, фиксирует, согласовывает с вами сумму и только потом выполняет.

Условия пересчета. Изменения должны быть оформлены актом или доп соглашением. Обычно это изменение объемов по вашей инициативе и цен, по которым вы закупаете сами.

Как сравнивать сметы:
Чтобы понять среднюю стоимость ремонта в Москве, нужно сравнивать сметы

Шаг 1. Составьте список задач. Пройдитесь по каждому варианту и отметьте, какие позиции из списка есть, а каких нет. Разницу в суммах вы увидите, но причина будет не в честности подрядчиков, а в разном перечне услуг.

Шаг 2. Сравните объемы по одинаковым позициям. Если оба штукатурят стены, посмотрите на квадратные метры. Найдите раздел с исключениями. Часто оказывается, что дешевый расчет не включает половину того, что добавлено в другой.

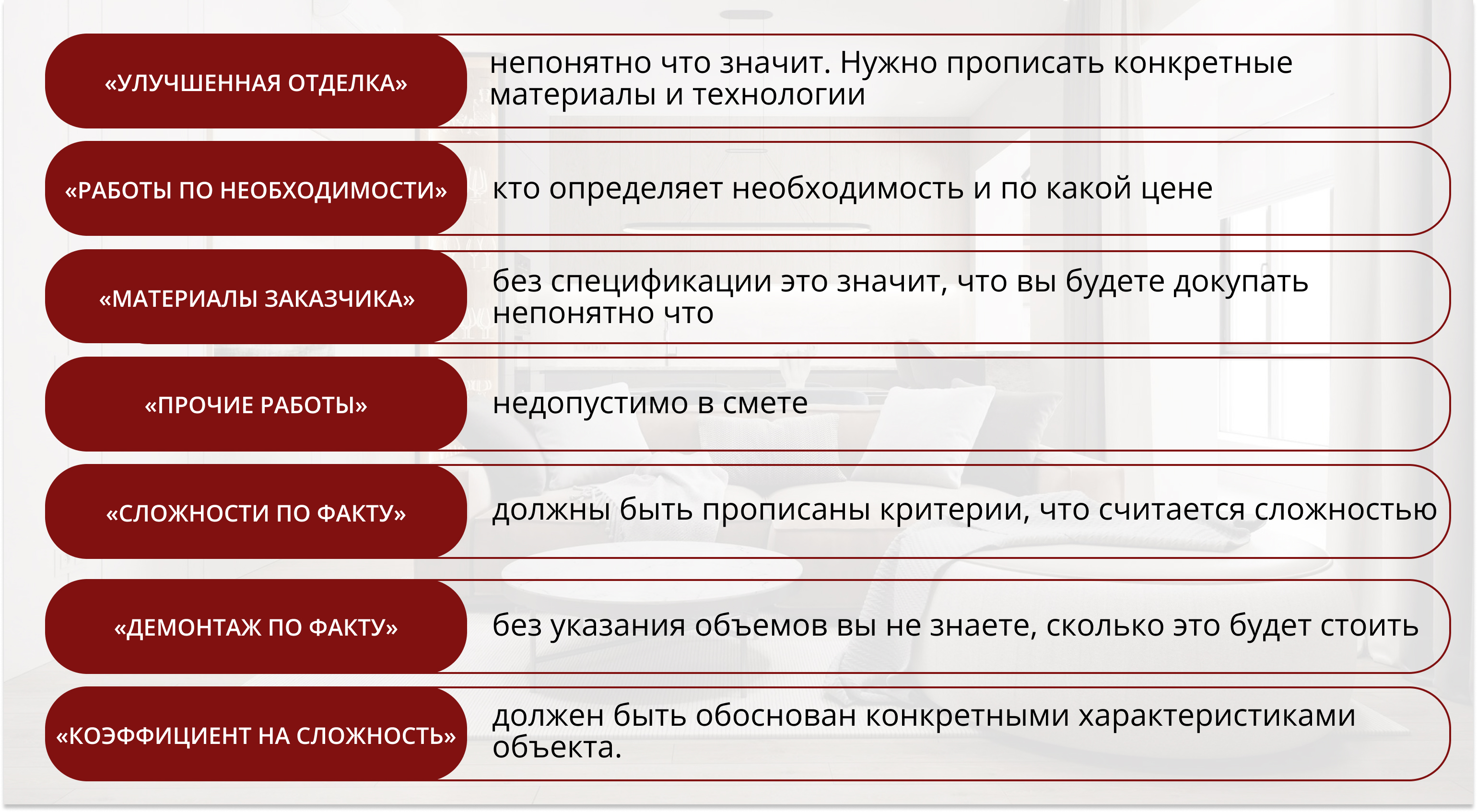

Вот список фраз, которые должны настораживать:

Что часто говорят строители, когда спрашиваешь у них о стоимости ремонта с материалом в Москве

Смета на ремонт квартиры становится понятной, если в ней есть разделы, единицы измерения и объемы.

Проверьте:

  1. Есть ли состав работ.
  2. Есть ли единицы и объёмы.
  3. Что исключено.
  4. Как считаются доплаты.
  5. Как оформляется пересчёт.

Такую делают профессионалы, когда проектируют дизайн-проект.

Почему смета растёт после начала ремонта?

Бюджет ремонта квартиры в Москве может меняться после старта. Но только если изменения обоснованы и согласованы заранее. Какие причины удорожания ремонта нормальны и как закрепить порядок изменений, чтобы бюджет оставался управляемым:

  • Скрытые дефекты
  • Уточнение объемов.
  • Изменения ТЗ (технического задания).
  • Замена материалов, если их нет в наличии, или вы решили взять дороже.
  • Непредвиденные обстоятельства. Например, УК долго согласовывала отключение стояков или затянулись поставки материалов.

Главное правило. Любое изменение фиксируется письменно до выполнения. То, что сделано без вашего согласия, вы вправе не оплачивать.

Чтобы не было проблем, проверяйте в договоре четыре этапа:

1. Оценкаподрядчик заранее дает понять во сколько обойдутся изменения.

2. Согласование — вы подписываете протокол или допсоглашение.

3. Выполнение — подрядчик приступает к делу только после подтверждения.

4. Пересчет — изменения вносятся в общую смету.

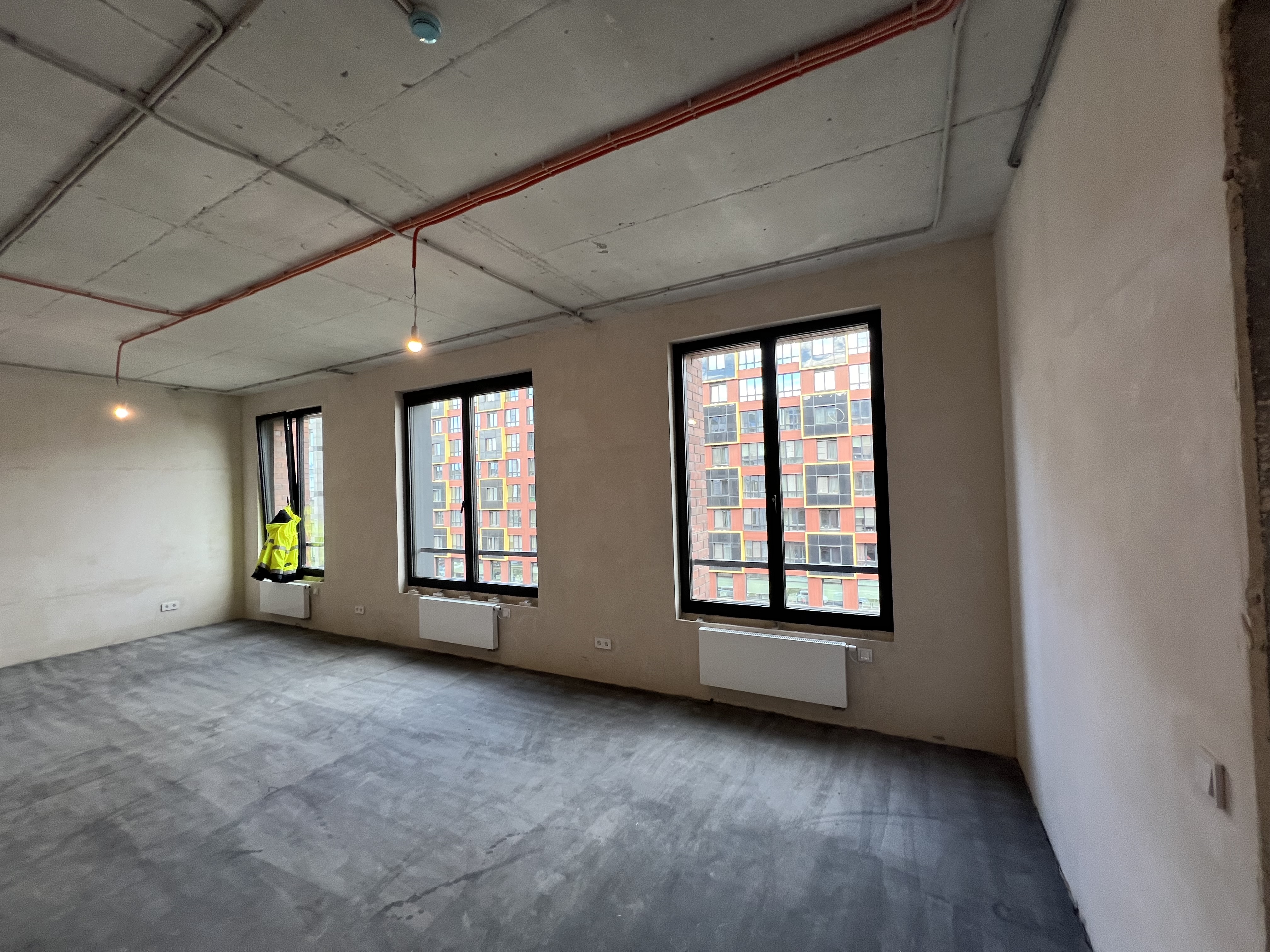

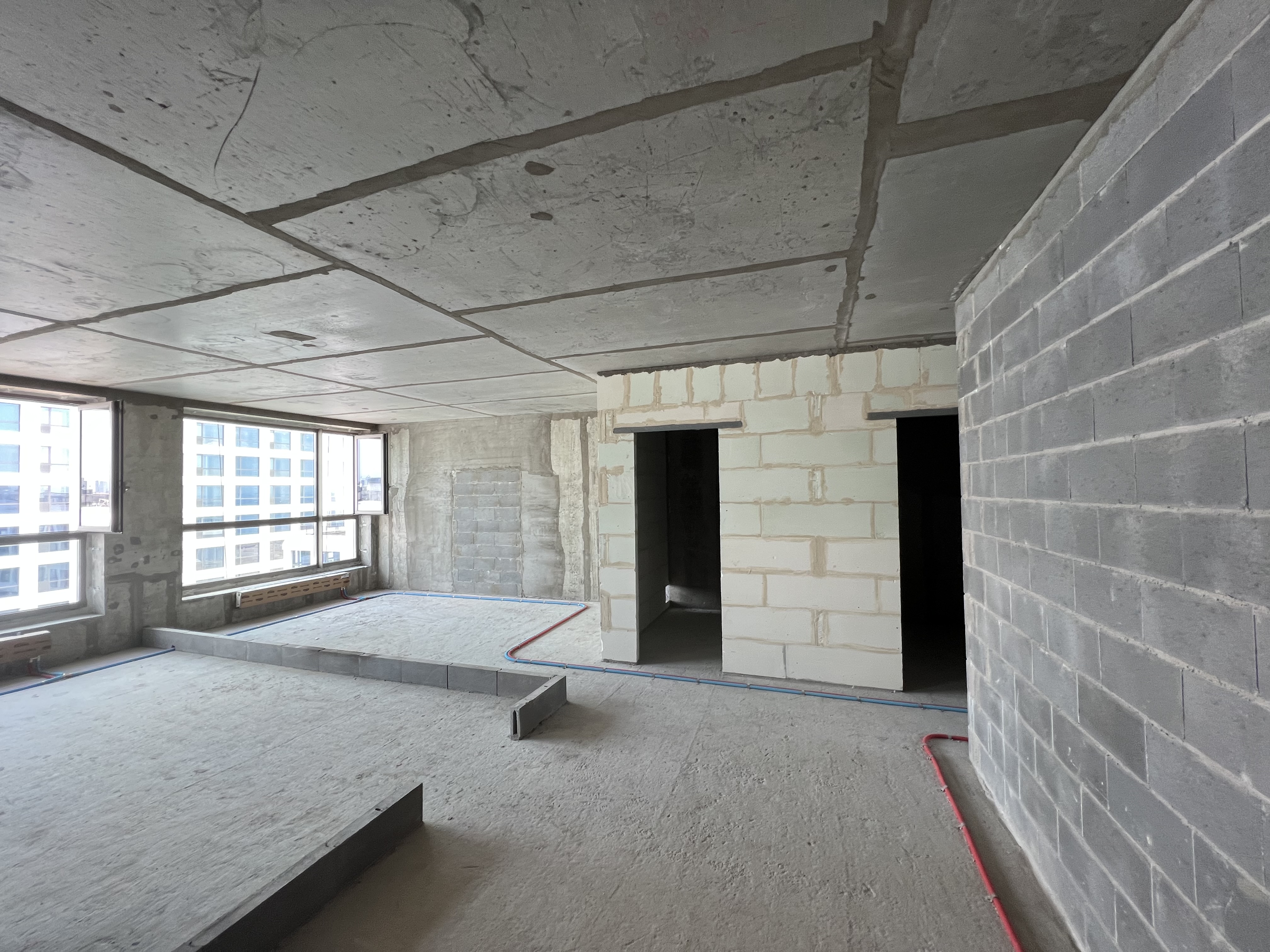

Что проверить на черновых этапах до отделки?

Стоимость ремонта квартиры в Москве включает также затраты на контроль

От подготовительного этапа зависит состояние полов, стен и инженерии. Если его не контролировать, ошибки исправлять будет тяжело и дорого. А стоимость ремонта квартиры в Москве после таких переделок легко удваивается.

Вот что проверить на черновых работах, чтобы не платить за переделки после чистовой отделки:

Гидроизоляция до стяжки и плитки. Проверяется сплошное покрытие с заходом на стены на 15–20 см. Лучший способ — заливка водой на сутки. Если уровень не изменился и соседи снизу сухие — всё правильно. Если допустить ошибки, последствия — протечки, демонтаж плитки и переделка санузла, что кратно увеличивает смету и приводит к повторным затратам на отделку и сантехнику.

Стяжка пола до чистового покрытия.Допуск по ровности — не более 2 мм на 2 метра. Проверяется правилом или двухметровым уровнем. Перепады больше нормы дадут скрип ламината и трещины в паркете.

Геометрия стен до шпаклевки. Вертикальность — не более 3 мм на метр. Плоскость — не более 2–3 мм на 2 метра. Углы в местах установки мебели и сантехники должны быть 90 градусов. Проверяется уровнем и угольником. Если это не соблюдено, бюджет вырастет из-за корректировки мебели и повторной отделки.

Электрика до закрытия стен. Проверяется сечение кабеля, отдельные линии на технику, наличие слаботочки. Каждая линия прозванивается. Схема проводки с привязкой к стенам должна быть у вас на руках. Ошибки здесь означают вскрытие стен после ремонта, штробление и повторную отделку. Один из самых дорогих видов переделок с фактическим демонтажем чистовой отделки и восстановлением стен.

Сантехника до зашивки коробов. Водопровод опрессовывается давлением в 1,5–2 раза выше рабочего на сутки. Канализация проверяется пробным сливом. Не должно быть никаких протечек. Пропущенные ошибки приводят к протечкам, вскрытию плитки и восстановлению отделки,. Это резко увеличивает стоимость из-за полного демонтажа санузла и повторной укладки плитки.

Вентиляция до потолков. Тяга в каналах, герметичность соединений, отвод конденсата и доступ к ревизионным люкам. Если не учесть это заранее, придется вскрывать потолки и переделывать инженерные системы вместе с отделкой с повторным монтажом потолков.

Каждый этап ремонта закрывается актом приемки. Фиксируется: что сделано, объем, дата, замечания. Без вашей подписи подрядчик не переходит к следующему этапу.

Не забудьте о фотофиксации.До закрытия стен и коробов фотографируйте, как лежат трубы, кабели и арматура. Пригодится в будущем — когда будете сверлить или вешать что-то новое.

Как проверить подрядчика перед договором?

Сколько стоит ремонт квартир в Москве у подрядчиков с опытом 10+ лет

С понятными этапами ремонта можно сэкономить без потери качества. Вот какие документы и условия показывают, что подрядчик контролирует процесс и стоимость, а не работает по ситуации:

Договор и приложения: смета с расшифровкой объемов и расценок, спецификация материалов, список исключений, график с этапами и сроками, порядок приемки. Если предлагают подписать двухстраничный договор без приложений, считайте, что это формальность. То, что не прописано, потом станет предметом споров.

Смета без размытых формулировок. Ищите понятные наименования, единицы измерения, объемы. Если формулировка вызывает вопрос — значит подрядчик не до конца понимает объем или оставляет лазейку для доплат.

Исключения прописаны отдельно. В документах должно быть указано, что не входит в бюджет. Если этого нет, будьте готовы, что всплывет как доплата.

График работ с этапностью.Подрядчик должен предоставить график с разбивкой по этапам и срокам. Иначе сроки будут сдвигаться постоянно и без вашего контроля.

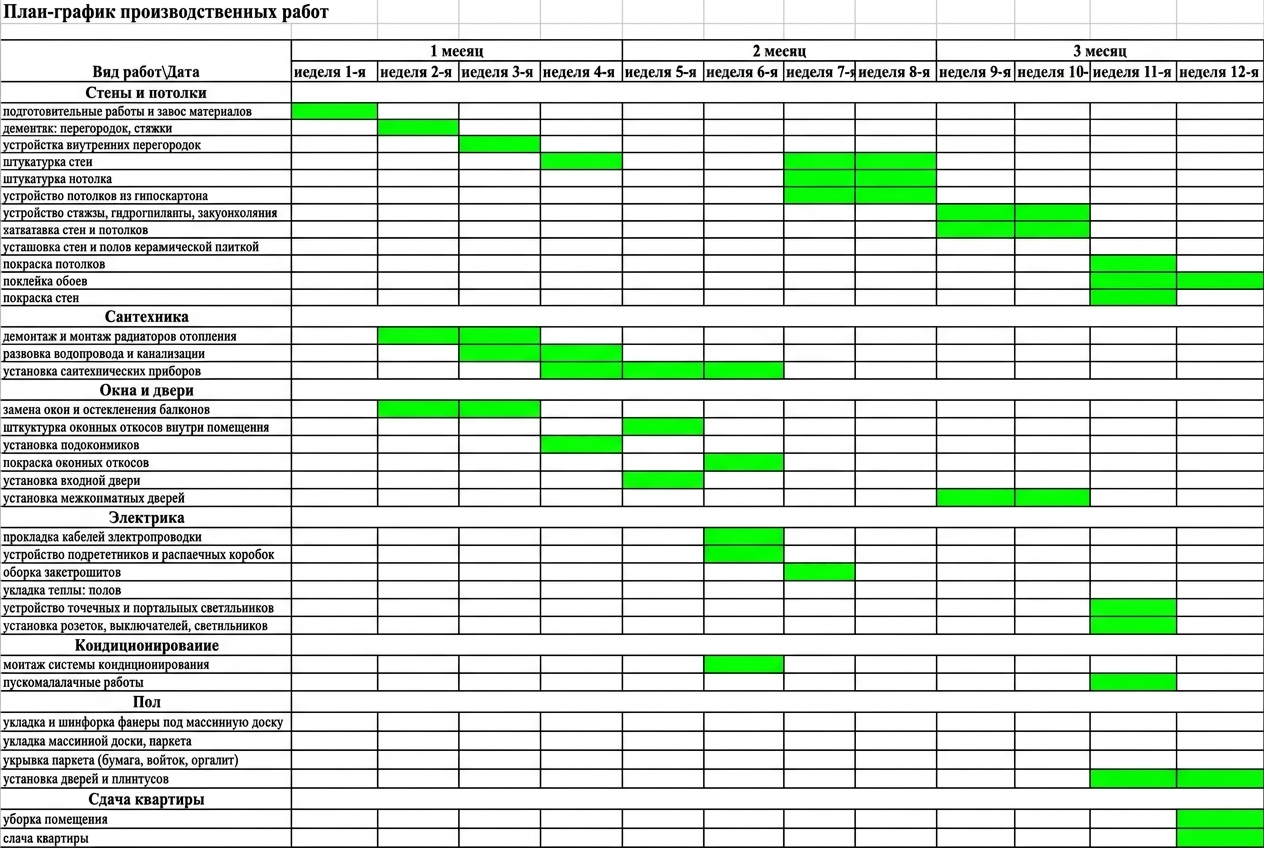

График работ из проекта студии Artum

Порядок приемки этапов. В договоре прописывают, как она происходит. Акт приемки скрытых работ подписывается до готовности стен и полов. Если просят оплатить без подписанного акта — это нарушение.

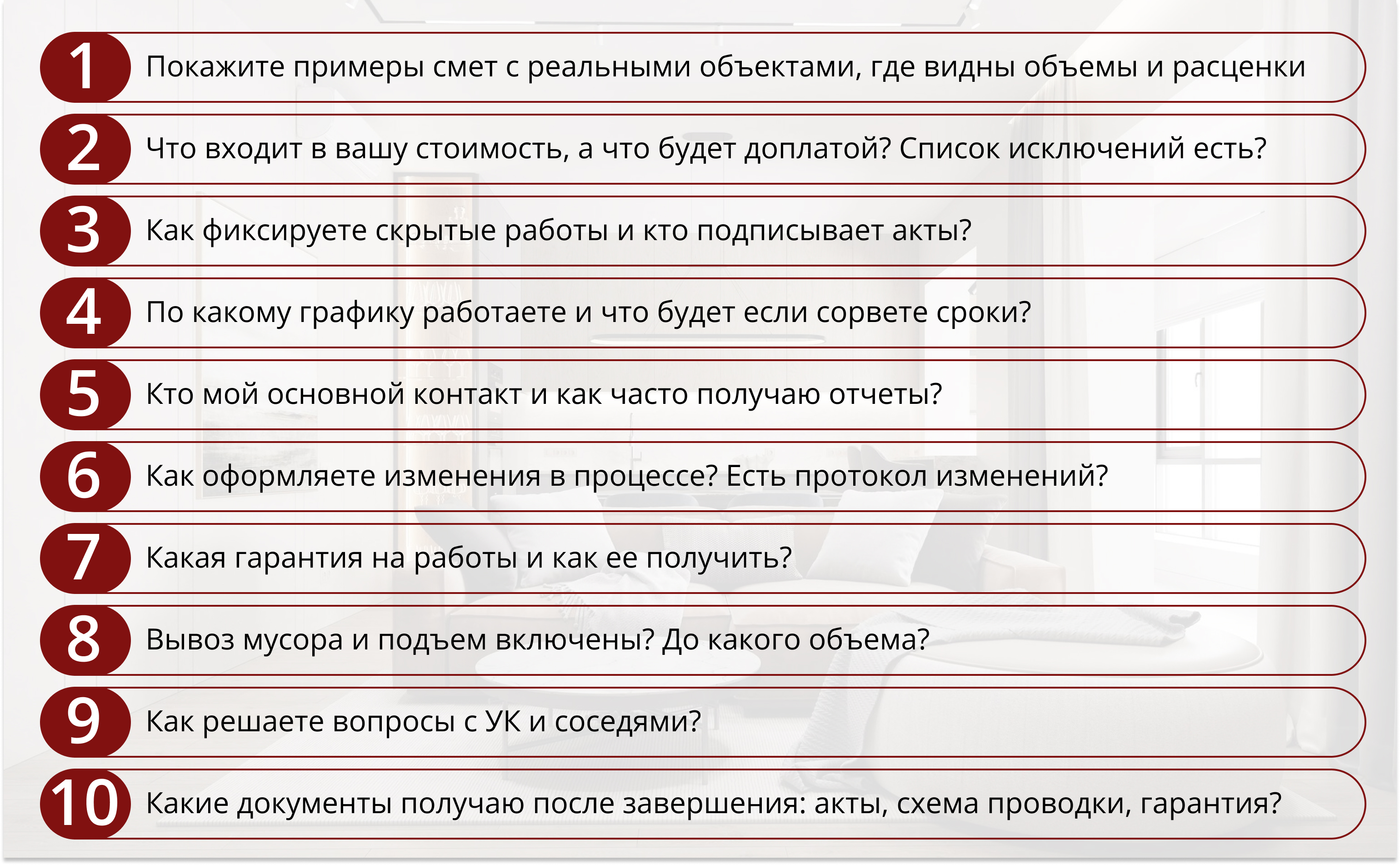

Сохраните десять вопросов, которые стоит задать до подписания договора:
Вопросы, которые стоит задать подрядчику до договора

Как рассчитать бюджет ремонта и удержать смету?

Как рассчитать стоимость ремонта квартиры в Москве

Чтобыстоимость ремонта под ключ в Москвене стала бесконечной историей с доплатами и сюрпризами, сделайте шесть шагов:

Шаг 1. План с обмерами, фото состояния, тип ремонта, перечень задач, информацию по дому. Без этих вводных любые цифры будут гаданием на кофейной гуще.

Шаг 2. Формат ремонта. От выбранного сценария зависит 80% бюджета.

Шаг 3. Детальный расчет. Запросите смету и спецификацию материалов с артикулами и ценами в качестве примера.

Шаг 4. Исключения и условия. Что не входит в итоговую сумму.

Шаг 5. Что включено, а что нет. Какие объемы заложены.

Шаг 6. Правила изменений. Оформляются протоколом с оценкой цены ремонта до того, как приступит к ним. Заложите резерв 10–15% на непредвиденные расходы.

Помните, что, ремонт в Москве предсказуем, если на руках дизайн-проект с чертежами, понятно, что входит в смету, какие решения оплачиваются дополнительно и как согласовываются изменения. Остальное — вопрос контроля.

Рассчитайте стоимость дизайн-проекта, ремонта и материалов

1 из 5 вопросов

01

Выберите ваш тип жилья

У нас есть архитекторы и дизайнеры интерьеров, которые специализируются на конкретном типе помещений. Мы поможем составить грамотный дизайн-проект.

2 из 5 вопросов

02

Укажите общую площадь помещений

Для больших помещений мы снижаем стоимость закупки материалов за счет наших партнеров - строительных компаний.

м2

3 из 5 вопросов

03

В каком стиле вы хотите интерьер?

Возможно, Вы уже давно интересуетесь интерьером, и пришла пора проанализировать результат. А может быть, Вы пока не знаете, какому стилю отдать предпочтение. Выберите тот стиль, которое вам нравится больше всего.

4 из 5 вопросов

04

Когда вы хотите начать ремонтные работы?

Мы сможем заранее оценить нагруженность своей команды дизайнеров и организовать работу строителей.

5 из 5 вопросов

05

Куда отправить варианты расчета?

После отправки формы вы попадете на страницу, где сможете получить бесплатное руководство "Схема ремонта от А до Я". Мы свяжемся с Вами - и ответим на все вопросы, в течение 15 минут в рабочее время (с 10:00 до 19:00 по МСК).

Похожие статьи

  • Стоимость ремонта в Москве: как рассчитать бюджет до начала работ
    Читать статью
  • Дизайн-проект квартиры в ЖК «Внуково Кантри Клаб (Vnukovo Country Club)» в Москве
    Читать статью
  • Дизайн-проект квартиры в ЖК «Клубный дом Космо 4/22» в Москве
    Читать статью
  • Дизайн-проект квартиры в ЖК «Михалковский» в Москве
    Читать статью

СКАЧАЙТЕ
БЕСПЛАТНОЕ РУКОВОДСТВО «СХЕМА РЕМОНТА ОТ А ДО Я»

Прочитав это руководство, вы сможете разобраться во всех тонкостях ремонта от А до Я: список этапов, их описание и особенности, полезные инструкции по их правильному выполнению — и другие важные мелочи.

  • В какой момент стоит начинать выбор дизайнера?

  • Как выбрать подходящего дизайнера?

  • Этапы создания дизайн-проекта

  • Что лучше дизайнер-одиночка
    или дизайн-студия?

Переходите в Telegram, активируйте бота
и скачайте руководство

Скачать в Telegram
«СХЕМА РЕМОНТА ОТ А ДО Я»

Напишите нам!
Посчитаем точную стоимость вашего проекта
