Ремонт в новостройке: с чего начать и что проверить на каждом этапе?
С чего начать ремонт после получения ключей?
После получения ключей квартира полностью в вашем распоряжении. Только жить в ней пока нельзя: сначала нужно сделать ремонт. Наверняка у вас уже есть идеи, как всё обустроить. Поэтому расскажем по шагам, с чего начать ремонт квартиры в новостройке после получения ключей и что нужно решить до выхода строительной бригады.
1. Проверьте состояние квартиры. Если квартира уже принята, перед ремонтом всё равно нужна проверка на объекте. Сохраните список замечаний, составленный при приёмке у застройщика, а дефекты сфотографируйте крупно и укажите точное место.
Например, трещину под окном в спальне покажите специалисту. Он проверит, треснула только штукатурка или сама стена, и объяснит, как её заделать до отделки.
Ремонт с нуля в новостройке начинается с проверки стен и пола.
2. Утвердите планировку с мебелью. Если планируете ремонт с нуля в новостройке, закажите обмеры. На их основе дизайнер разместит мебель и оборудование с учетом выступов стен и положения коммуникаций.
Проверьте, открываются ли шкафы и достаточно ли места возле кровати. Для встраиваемой техники советуем подобрать модели заранее: специалистам понадобятся монтажные схемы с размерами и требованиями к подключению.
С чего начать ремонт квартиры в новостройке: проверить проходы между мебелью.

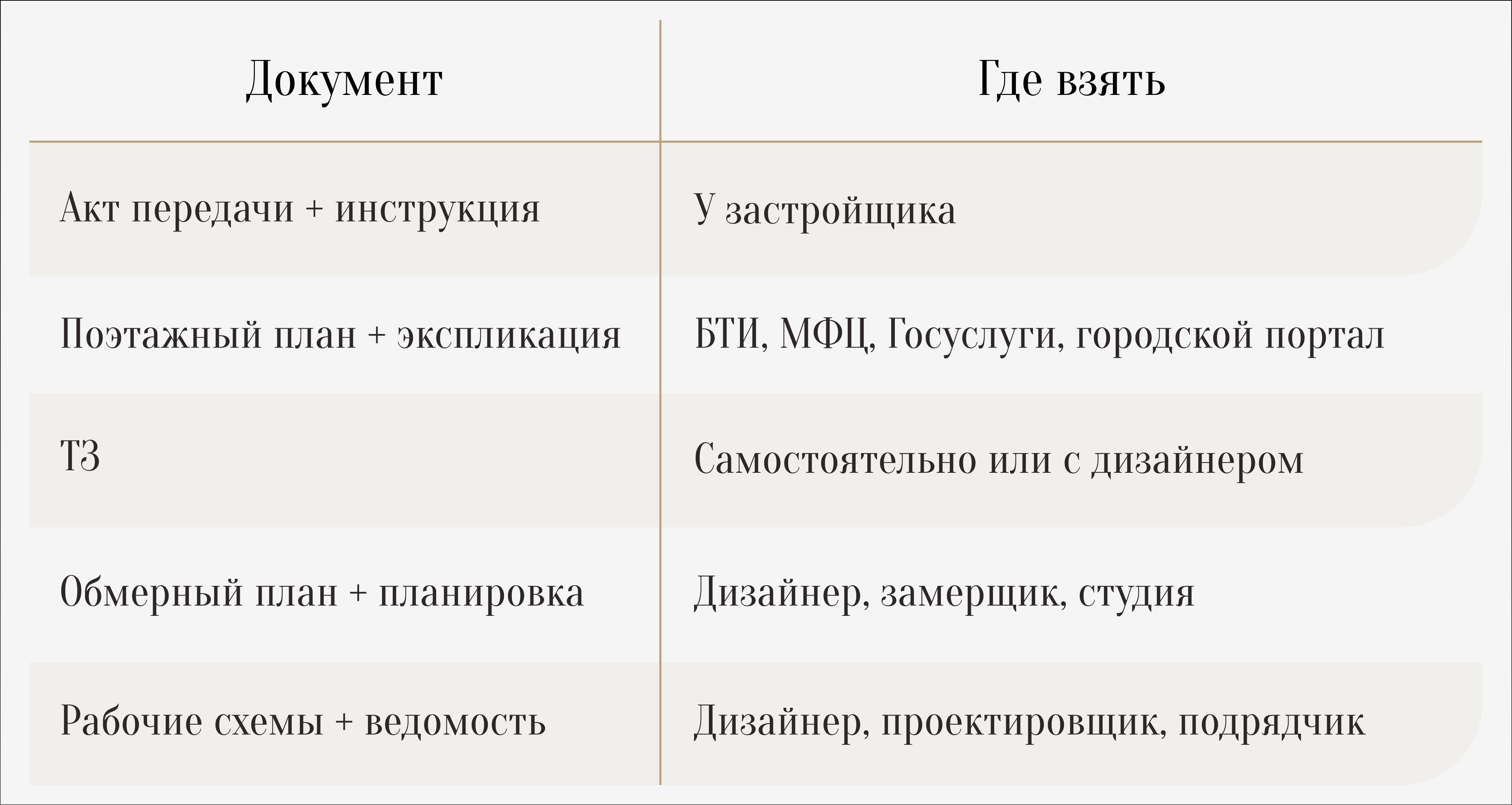

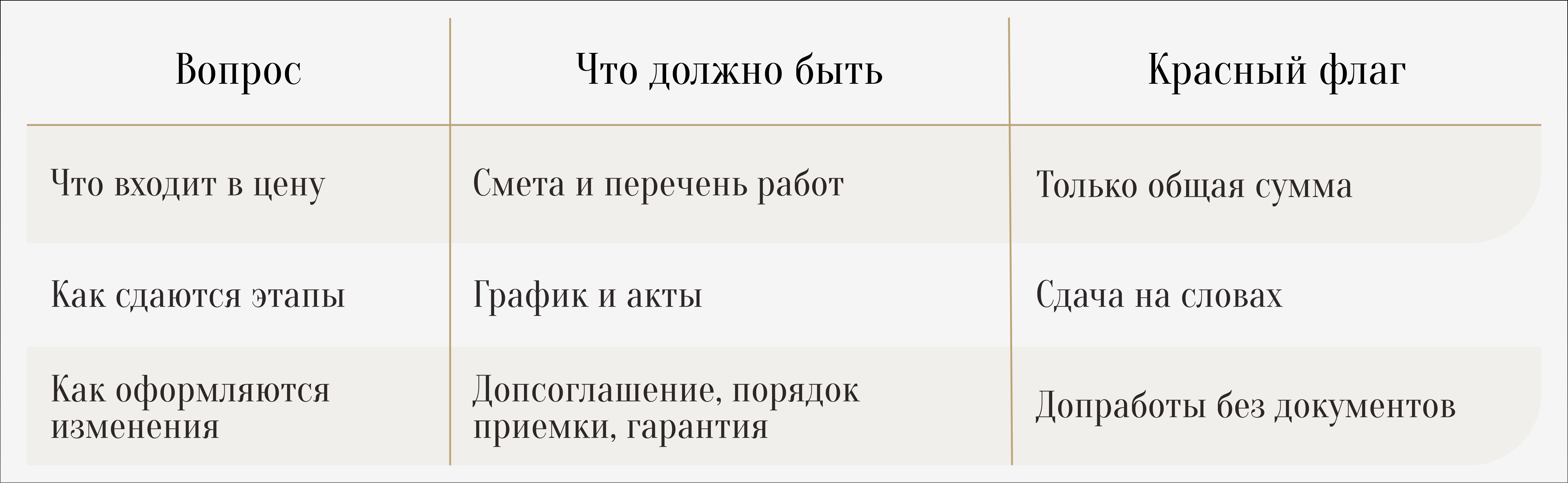

3. Подготовьте документы для бригады. В план ремонта квартиры в новостройке включите сроки поставок и проверки выполненных работ. Смету попросите составить по утверждённому проекту, чтобы подрядчик посчитал объемы работ по чертежам.
До начала каждого этапа должны быть готовы соответствующие чертежи. Например, перед прокладкой проводки нужно утвердить расположение розеток и освещения. В Artum дизайнер может обсудить сложные решения со строительной командой еще во время подготовки проекта. Запишитесь на бесплатную консультацию — обсудим, с чего начать ремонт вашей квартиры.

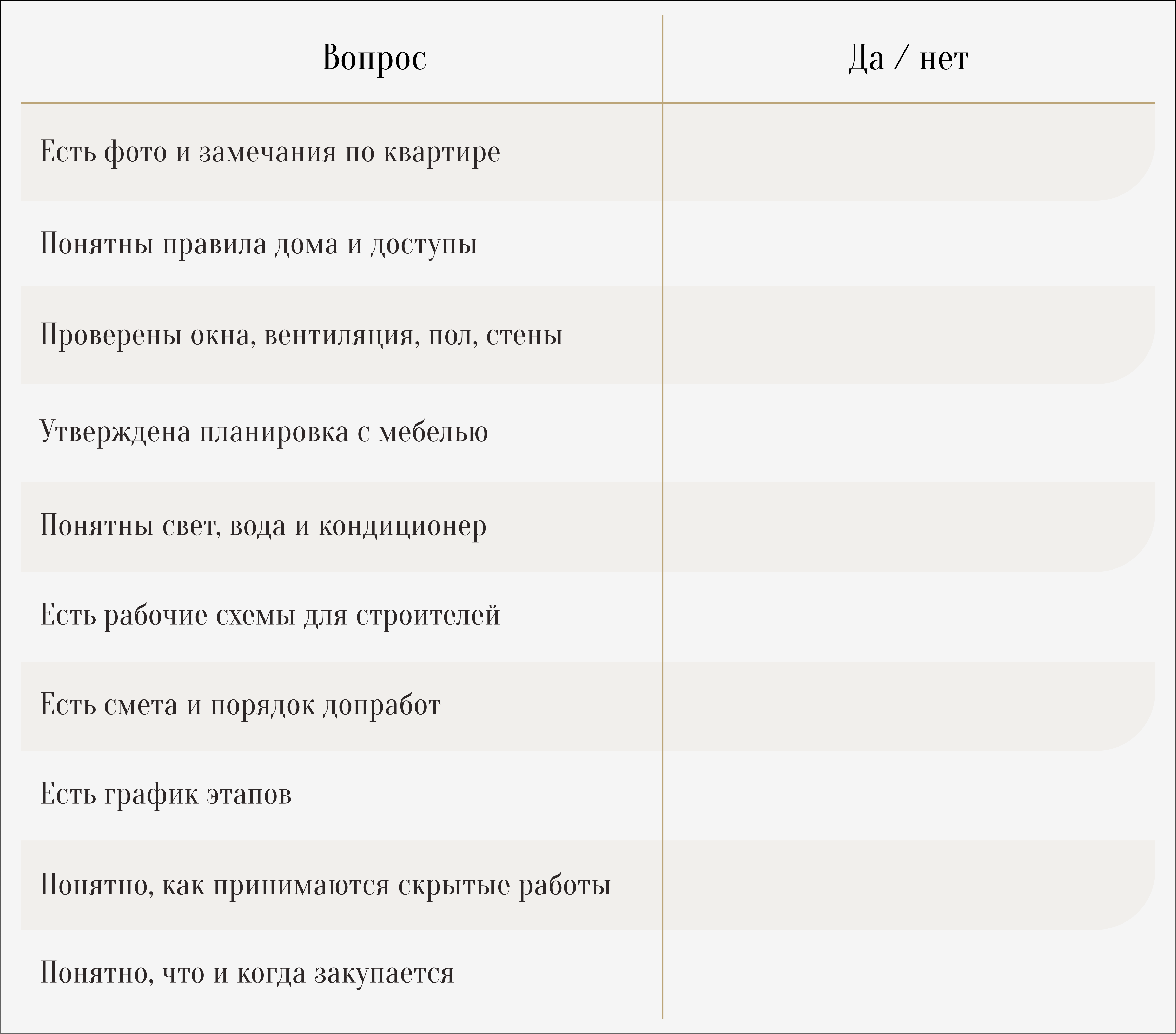

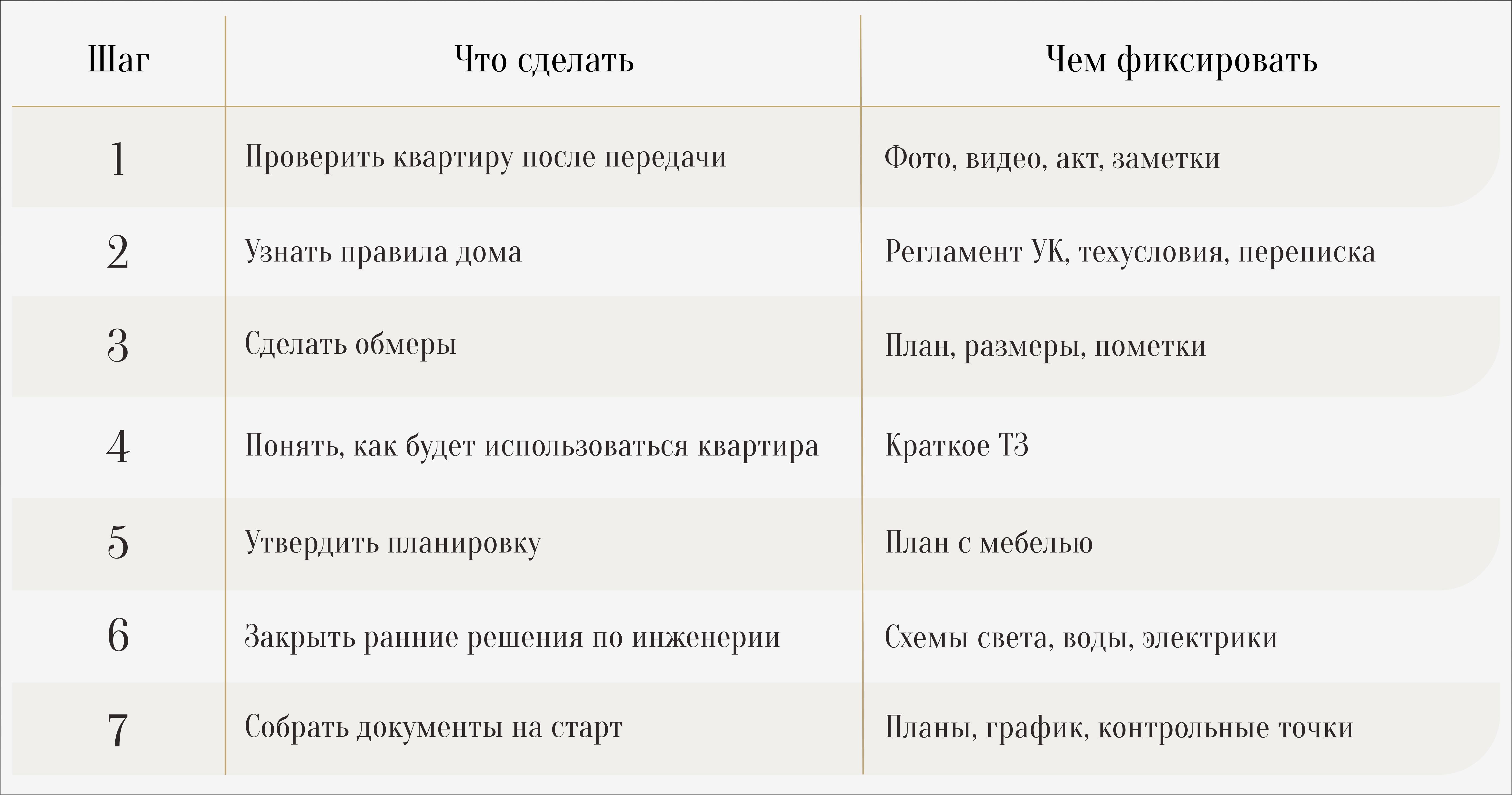

Чтобы на встрече с подрядчиком ничего не упустить, держите под рукой этот чек-лист:

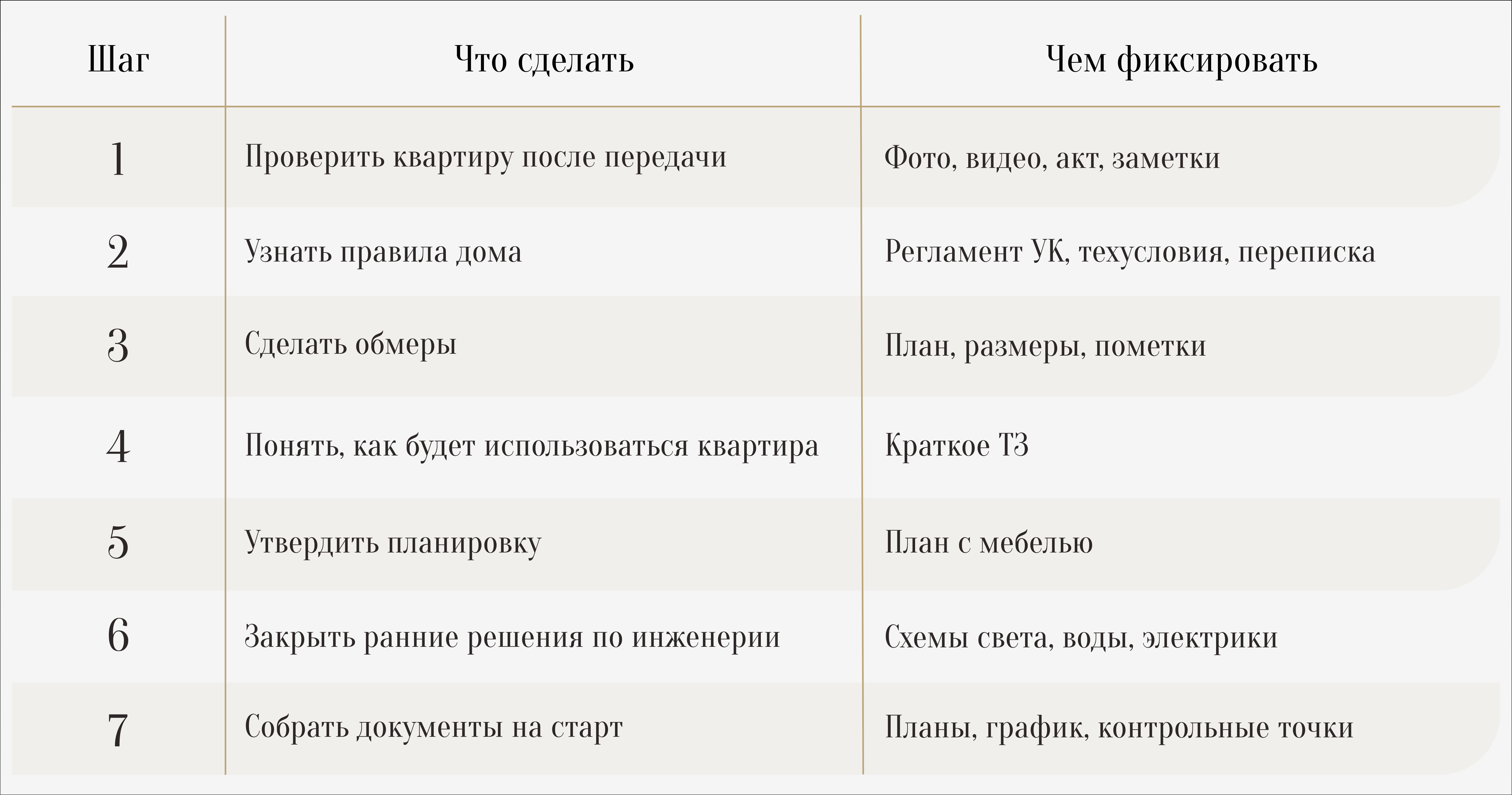

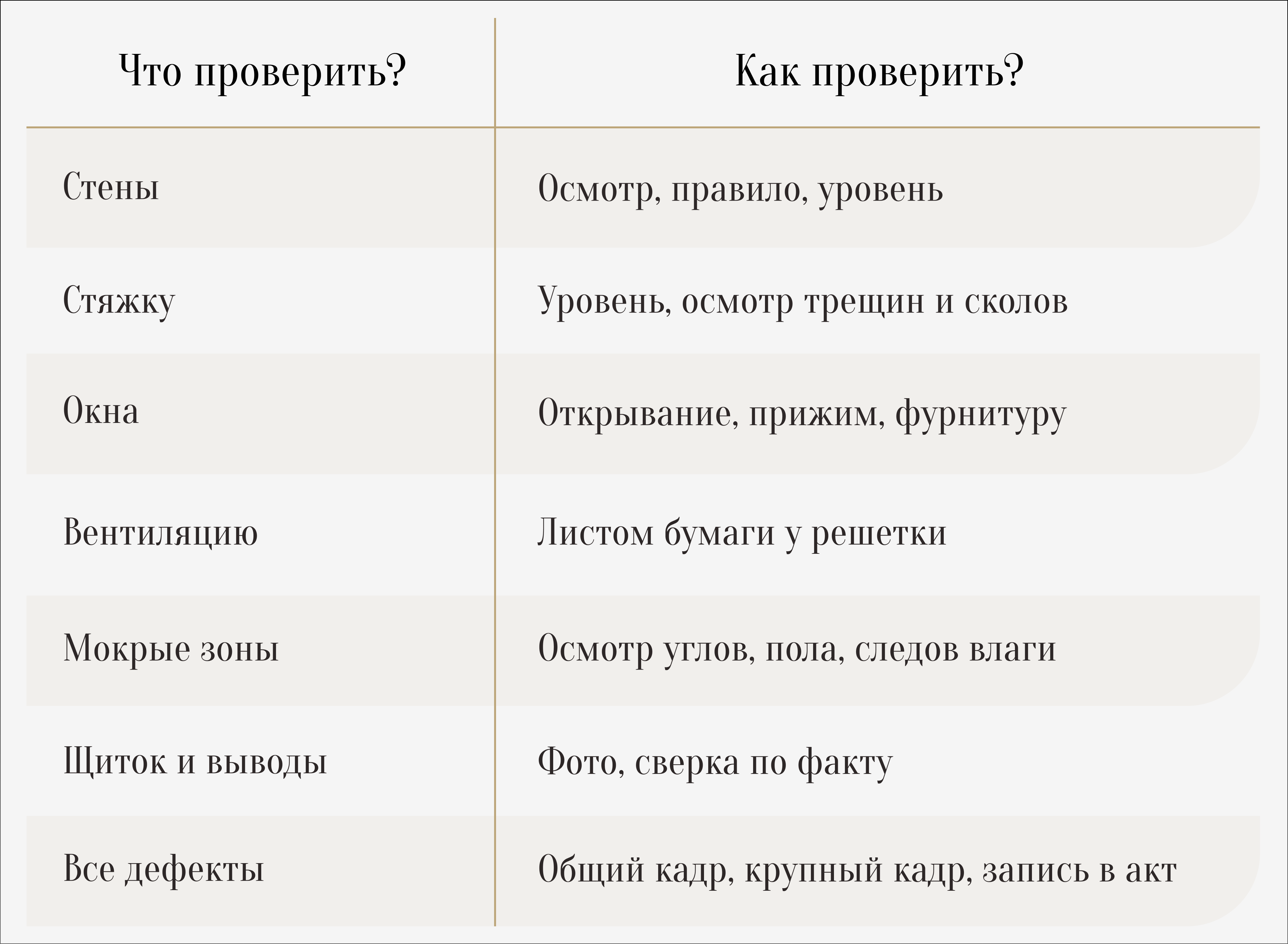

План ремонта квартиры в новостройке — чек-лист подготовки к строительным работам.
Часть работ уже мог выполнить застройщик. В следующей части разберём, что можно сохранить и что потребуется переделать под ваш проект.
Ремонт в зависимости от отделки застройщика
Когда кажется, что осталось только выбрать краску для стен и ламинат на пол, надо остановится и проверить все еще раз. Сначала посмотрим, как меняется ремонт квартиры в новостройке в зависимости от того, сдана она без отделки, с черновой отделкой или white box
Без отделки

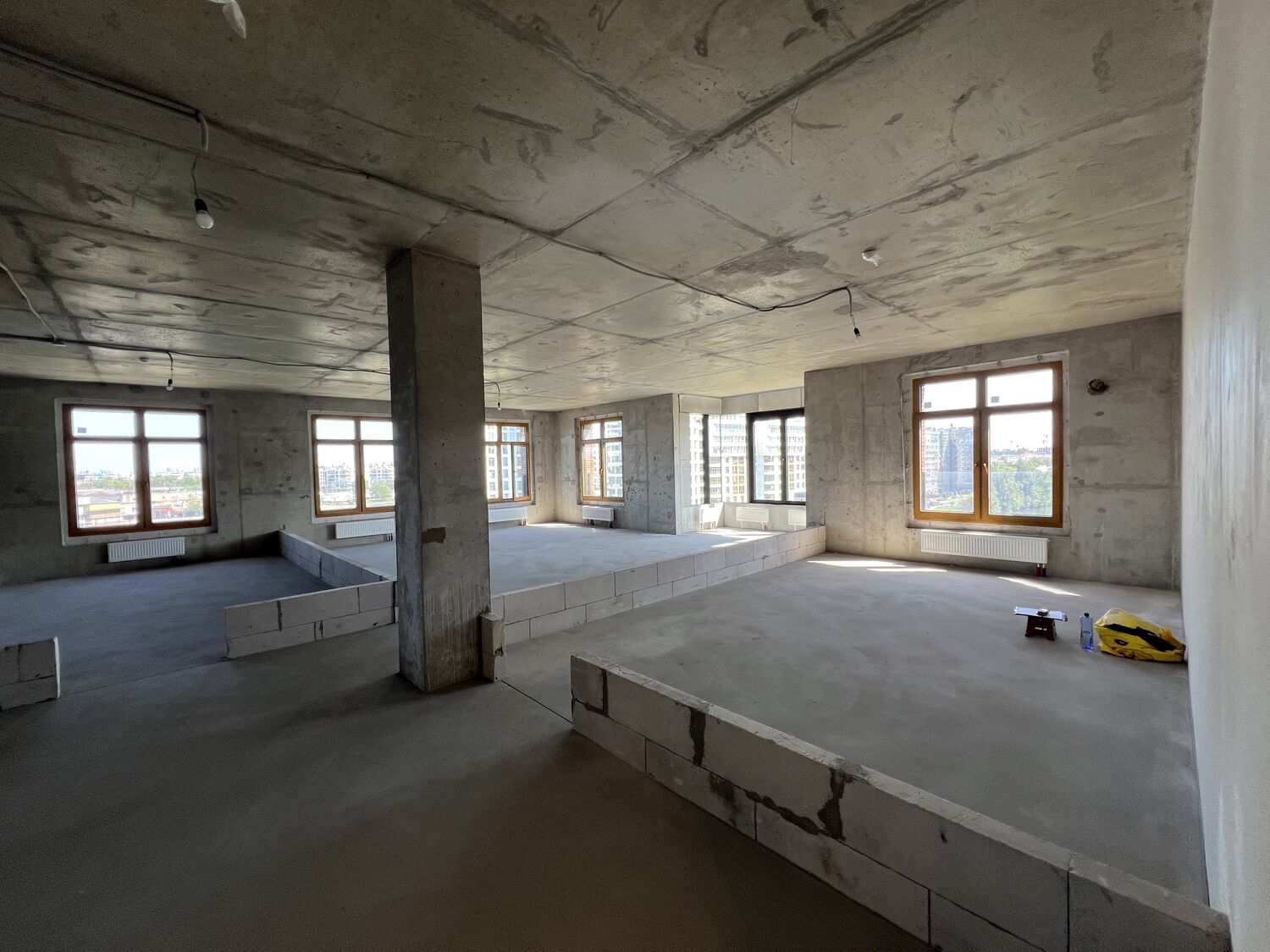

Если планируете ремонт в новостройке без отделки, посмотрите в приложении к договору, что должен сделать застройщик. Например, будут ли в квартире межкомнатные перегородки и стяжка — слой, которым выравнивают пол. Если их нет, эти работы нужно включить в смету.
Ремонт в новостройке без отделки — подготовка к устройству перегородок и пола.
С черновой отделкой
Ремонт в новостройке с черновой отделкой начните с проверки уже выполненных работ. Например, если стяжка прочная и подходит под выбранное покрытие, снимать её целиком незачем. Специалист проверит ровность и влажность основания, осмотрит трещины.
Расположение готовых выводов тоже сравните с проектом. Вывод воды можно сохранить, если он подходит для выбранной сантехники. Если вместо ванны запланирован душ, подключение и конструкцию пола нужно проверить отдельно.
Что проверить перед ремонтом в новостройке с черновой отделкой.
С предчистовой отделкой — white box
Ремонт в новостройке с предчистовой отделкой не всегда ограничивается чистовыми покрытиями. Состав white box зависит от застройщика и конкретного договора.
Перед выбором обоев или краски покажите стены отделочнику. Под плотные обои существующей подготовки может хватить. Для гладкой окраски часто нужно дополнительно зашпаклевать и отшлифовать поверхность, чтобы под краской не были видны мелкие неровности.
Посмотрите, как дизайнеры Артум обустроили квартиры для других заказчиков. Очень может быть, что среди готовых проектов найдутся идеи и для вашей планировки.

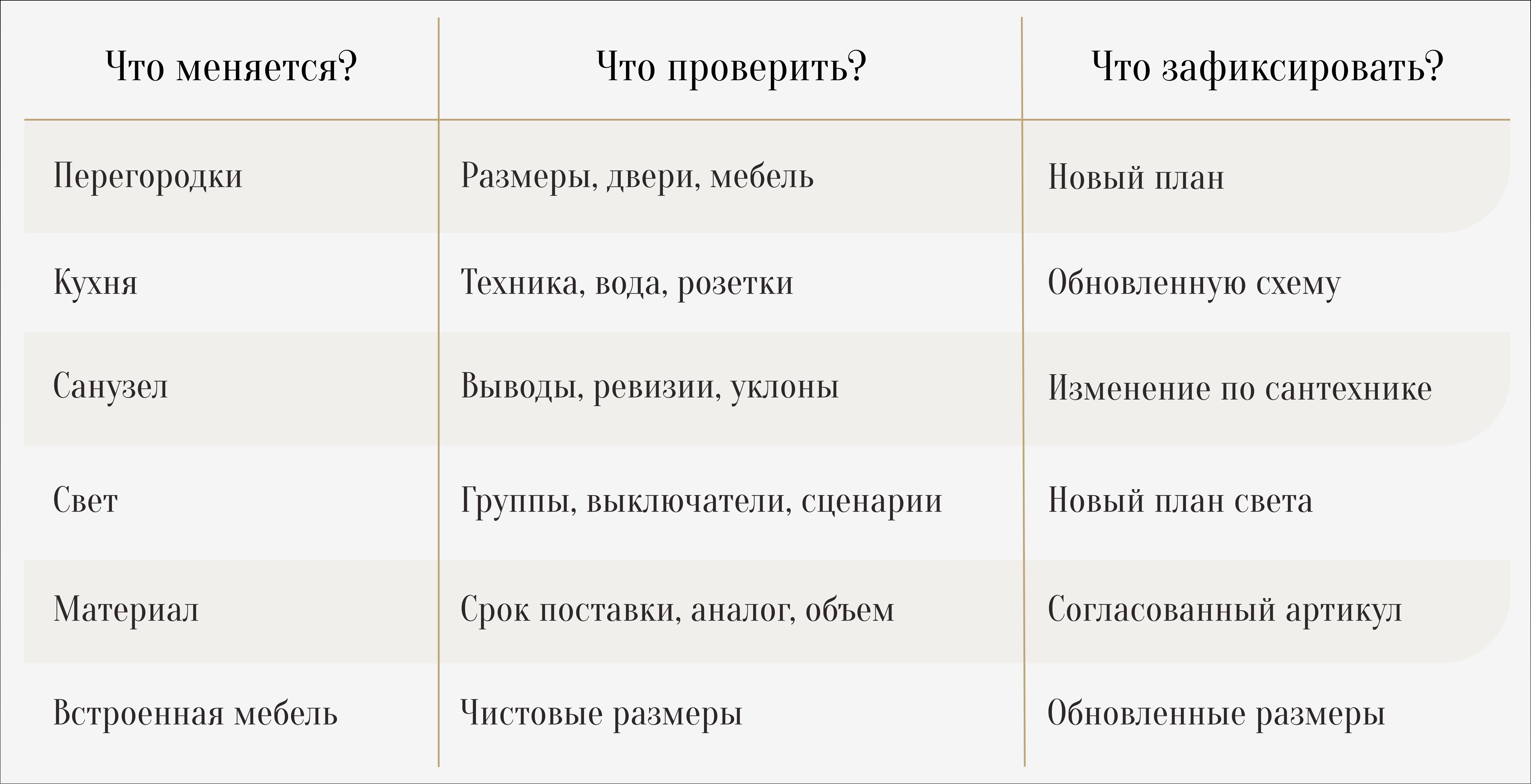

Как отделка застройщика влияет на ремонт в новостройке без отделки и с готовыми основаниями.
Дальше разберем порядок действий: что выполнить до штукатурки и стяжки, а что оставить до завершения отделки.
Этапы ремонта квартиры в новостройке
Трубы нужно проверить до зашивки, а залитую стяжку высушить до укладки покрытия. Порядок ремонта в новостройке составляют с учетом таких зависимостей: какие работы предстоят и что нужно закончить перед ними.
В какой последовательности выполнять ремонт квартиры в новостройке от подготовки основания и инженерных систем до чистовой отделки
1. Подготовка квартиры и перегородки. Если ремонт квартиры с нуля в новостройке включает возведение перегородок, бригада сначала отмечает на полу, где будут стены и дверные проёмы. Например, нишу под шкаф нужно рассчитать так, чтобы после штукатурки в ней осталось достаточно места для мебели.
Если на перегородку из гипсокартона планируете повесить тяжелые шкафы, заранее обсудите крепления со строителями. Внутри стены могут понадобиться закладные — дополнительные детали, к которым закрепят шкафы.
Этапы ремонта квартиры в новостройке — проверка разметки перед возведением стен.
2. Монтаж инженерных систем. До прокладки труб и проводки решите, где будут стоять посудомойка и стиральная машина. Передайте специалистам монтажные схемы выбранных моделей: по ним определяют, где сделать розетки и подключения к воде и сливу.
Прежде чем трубы и проводку закроют отделкой, прораб приглашает специалистов проверить работу. Сантехник испытывает трубы давлением, чтобы обнаружить возможные протечки. Фотографии проложенных коммуникаций и документы с результатами проверок сохраняются в папке проекта.
Порядок ремонта в новостройке: сверка выводов с рабочими чертежами.
3. Подготовка стен и пола. Краска не скроет бугорки и впадины на стене, а на неровный или влажный пол нельзя сразу укладывать покрытие. После штукатурки и стяжки мастер прикладывает к поверхностям правило — длинную ровную рейку. По зазорам под ней определяет, где нужны исправления.
Перед укладкой покрытия специалист прибором измеряет влажность стяжки. Даже если сверху она сухая, внутри ещё может оставаться влага. Срок высыхания зависит от толщины слоя, температуры и влажности в квартире.
Ремонт в новостройке поэтапно с проверкой готовности основания под пол.
4. Чистовая отделка и установка оборудования. После подготовки оснований бригада выполняет чистовую отделку. Срок установки дверей зависит от их конструкции: например, короб скрытой двери монтируют еще до завершения отделки стены. После установки проверяют, свободно ли открывается полотно и не задевает ли оно пол.

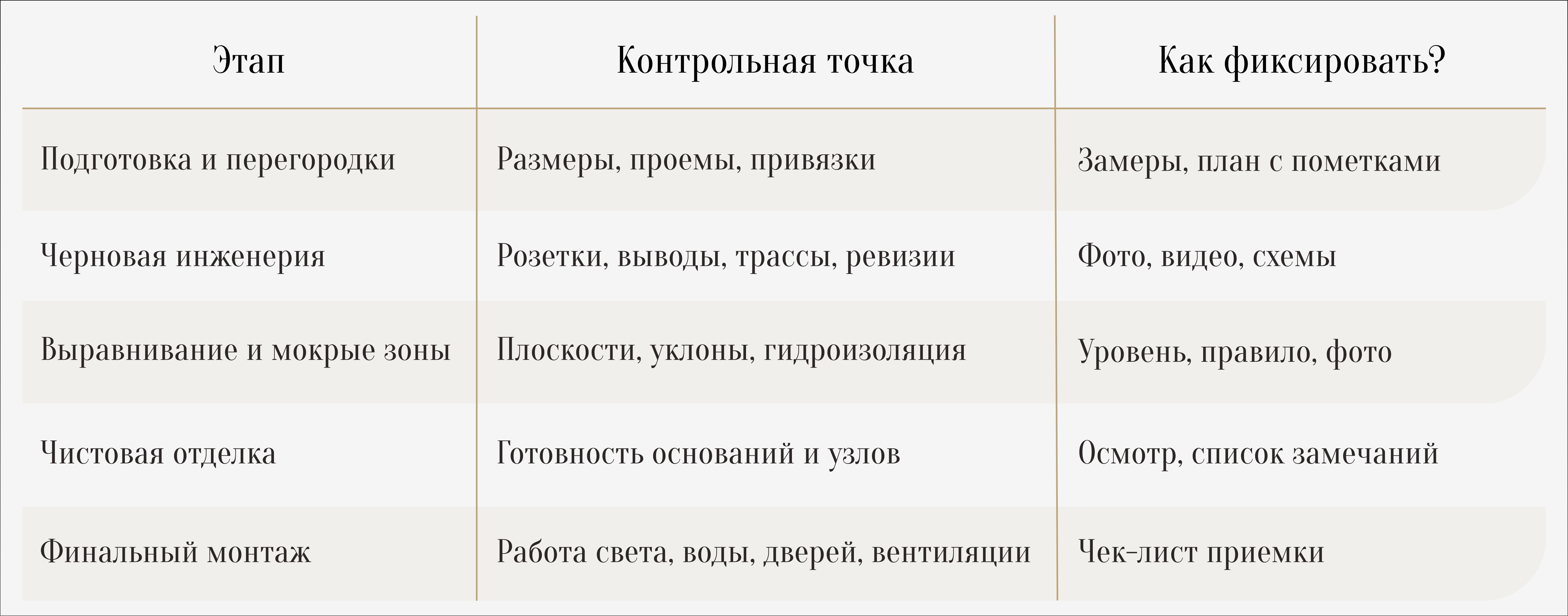

Чтобы обсудить ремонт в новостройке поэтапно с прорабом, используйте эту схему:
Этапы ремонта квартиры в новостройке с проверками перед следующими работами.

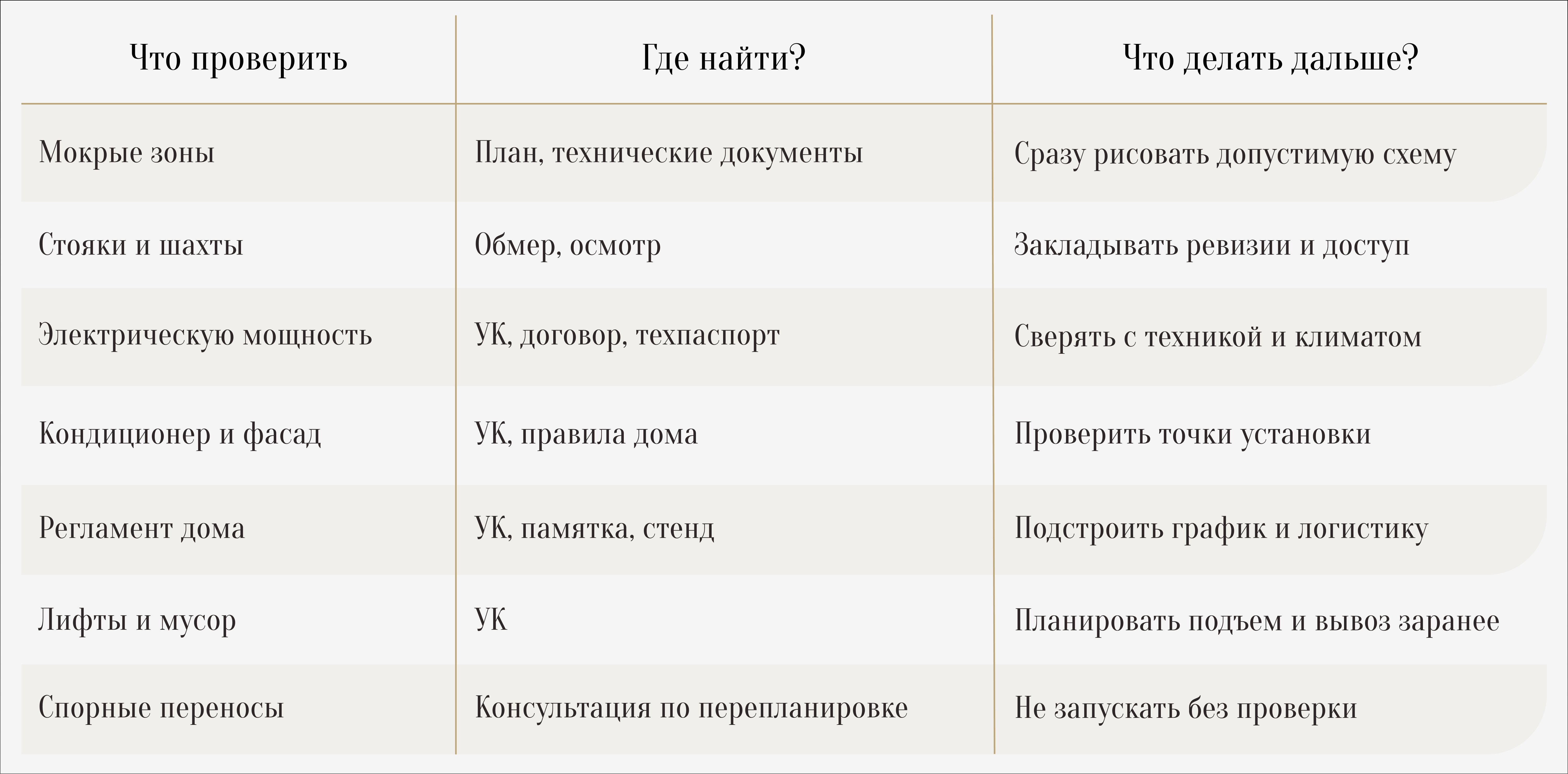

На проверке инженерных систем остановимся отдельно: дальше разберем, что нужно принять до закрытия труб и проводки.
Контроль скрытых и черновых работ
После отделки до проводки и труб будет трудно добраться. Поэтому их проверяют, пока стены и короба ещё открыты. Расскажем, какие скрытые и черновые работы нужно проверить до того, как строители закроют коммуникации и приступят к чистовой отделке.
1. Электропроводка. Если планируете ремонт квартиры в новостройке с черновой отделкой, сверьте уже сделанные выводы с планом мебели. Розетка должна оказаться рядом с тумбочкой, а не за её корпусом. Дизайнер или прораб проверяет расположение выводов по чертежам. Высоту считают от будущего готового пола.
Безопасность проводки проверяет электрик: осматривает кабели и проводит измерения приборами. Попросите сохранить протокол с результатами — фотографии проводов такую проверку не заменяют.
Контроль ремонта: проверка розеток до отделки стен.
2. Водопровод и канализация. В смету на ремонт квартиры в новостройке без отделки включите монтаж и проверку труб.После зашивки труб добраться до соединений будет сложнее. Поэтому сантехник заранее испытывает водопровод давлением и проверяет, нет ли течи. Это называется опрессовкой.
Канализацию проверяют пробным сливом: вода должна уходить без застоя и подтеканий. Ещё попросите прораба показать, где будет люк для доступа к кранам и фильтрам. Его нельзя перегружать мебелью.
3. Гидроизоляция. Плитка и швы между ней не заменяют защиту от воды. Под ними делают гидроизоляцию — наносят специальный водонепроницаемый состав.
На стыках стен и пола вклеивают гидроизоляционную ленту. Вокруг труб используют манжеты — эластичные накладки, которые уплотняют место прохода трубы. До укладки плитки специалист проверяет эти участки и осматривает покрытие: нет ли пропусков и повреждений.

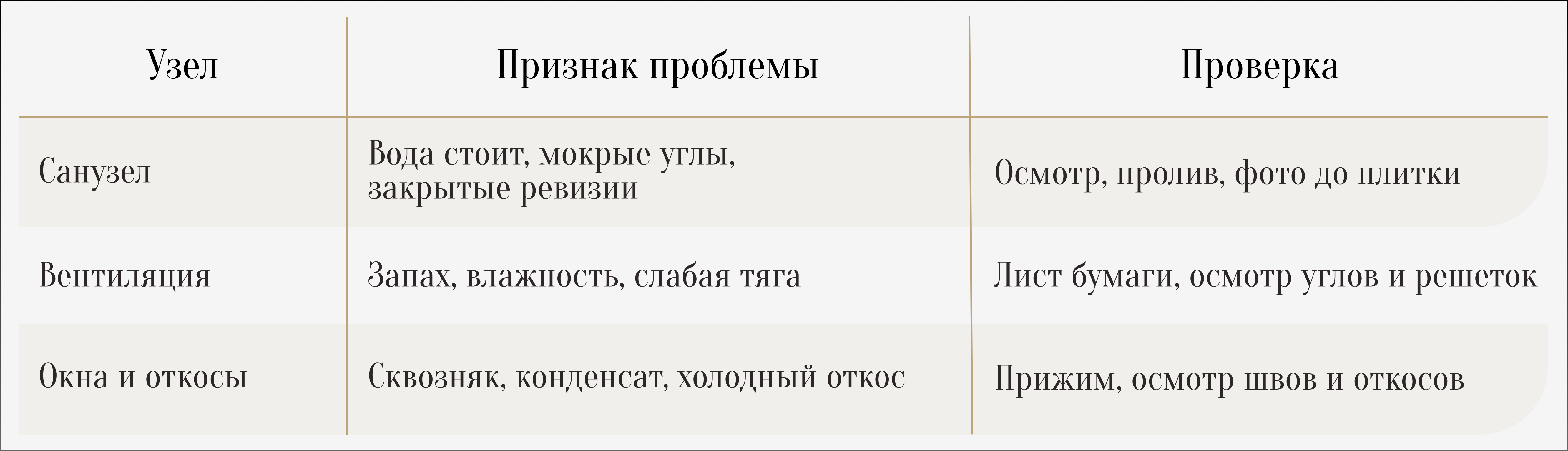

Скрытые работы в санузле — защита углов и мест выхода труб от воды.
4. Стены, пол и вентиляция
Неровности стены могут помешать установке кухни, а перепады пола — укладке покрытия. Принимая черновые работы, попросите специалиста показать замеры. Для проверки ровности он прикладывает длинную рейку — правило — и измеряет зазоры под ней. Размеры ниш под мебель сверяют с проектом.
Проверки на объекте можно поручить команде Артум. При авторском надзоре дизайнер сверяет работы с проектом и обсуждает отклонения с прорабом. Качество монтажа проверяет технический специалист, а вам присылают отчеты с фотографиями.

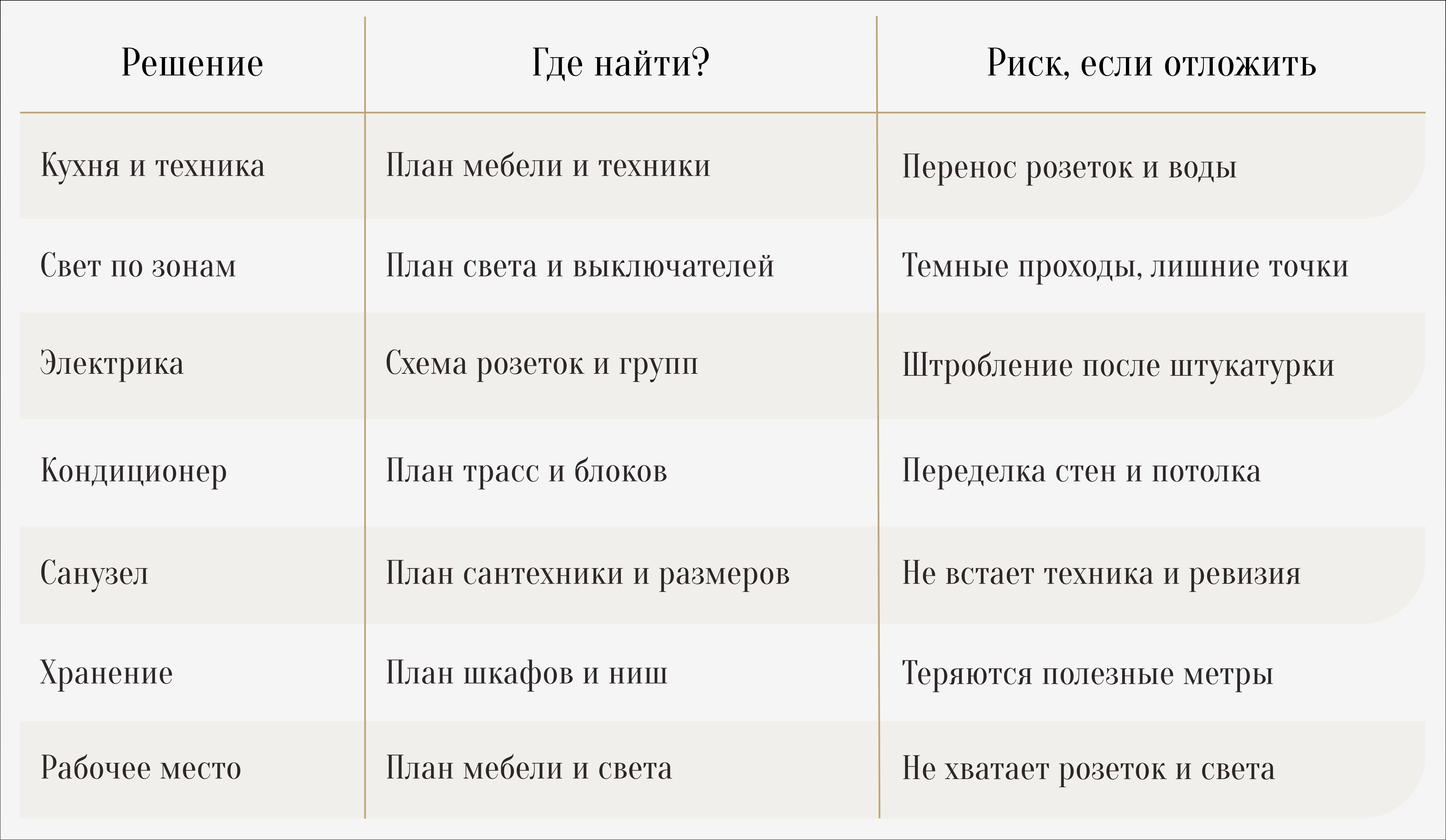

Чтобы не искать документы по перепискам, сохраняйте результаты проверок в одной папке. Вот что должно в ней остаться:

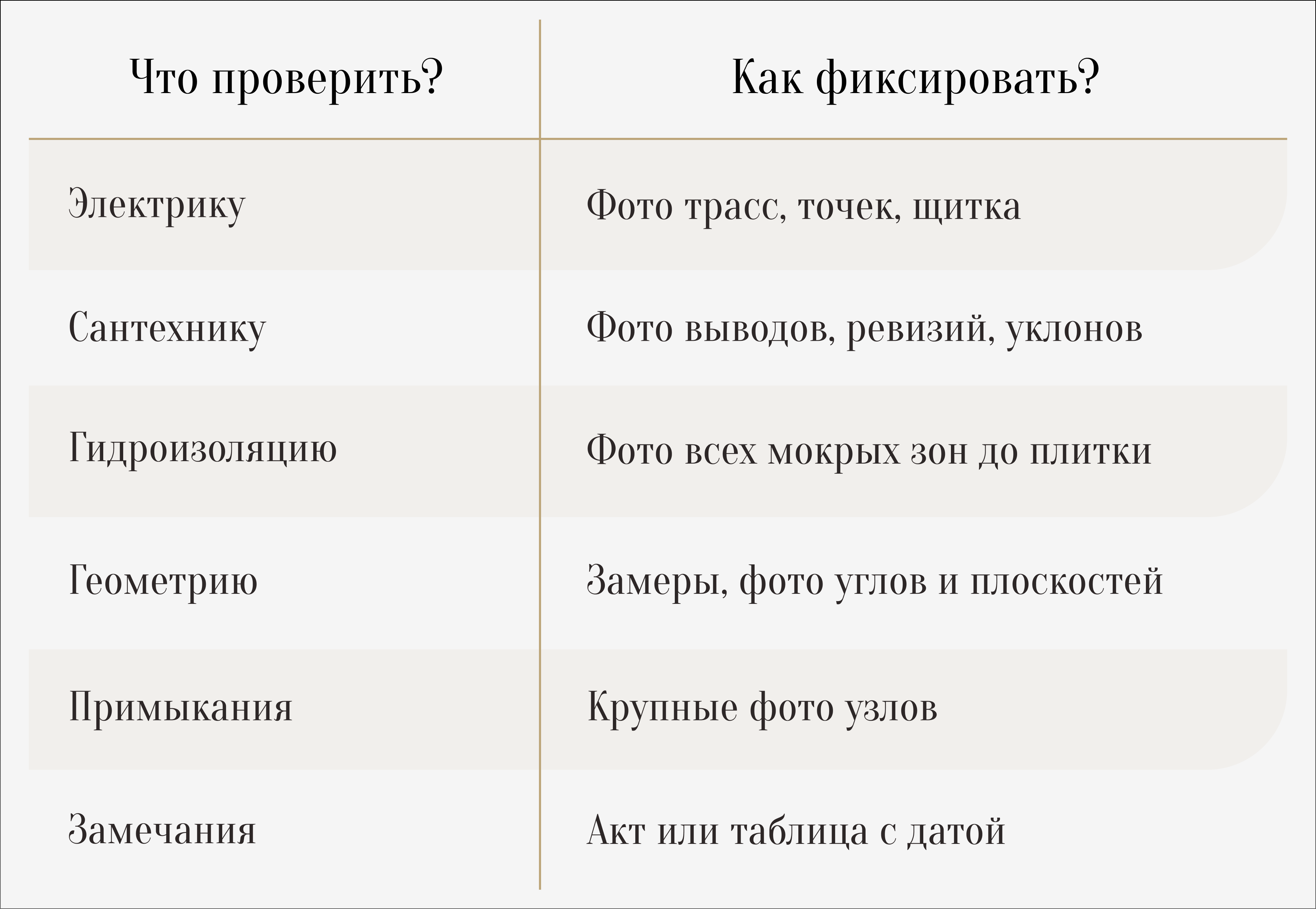

Контроль ремонта до закрытия труб и проводки.
Остается проверить готовые покрытия и оборудование. Об этом — следующая глава.
Приёмка ремонта в новостройке
Что проверить при финальной приёмке ремонта квартиры в новостройке до подписания документов и окончательного расчёта? Пройдитесь по списку
1. Осмотрите каждую комнату. Чтобы ничего не пропустить, проводите приёмку ремонта по комнатам. В каждой осматривайте поверхности в одном порядке: потолок, стены, затем пол.
При дневном свете проверьте окраску и обои. Включите установленное освещение: возле бра могут обнаружиться пятна или следы от валика. Осмотрите углы и стыки покрытий — нет ли сколов, щелей и следов клея.
Приёмка ремонта с проверкой отделки при дневном и искусственном освещении.
2. Проверьте всё, чем будете пользоваться. Царапины будут видны при осмотре, а тугой ящик или течь под раковиной обнаружатся только при проверке. Откройте каждую дверь и выдвиньте ящики встроенной мебели. Они не должны задевать соседние поверхности.
Пустите воду в раковине и душе. Пока вода течет и уходит в слив, попросите прораба осмотреть соединения под сантехникой. Сухая салфетка поможет заметить капли.
Включите свет каждой клавишей, проверьте подсветку. Розетки и электрическое оборудование принимайте вместе с электриком: он проверит подключение и покажет результаты измерений.
Как проверить качество ремонта сантехники перед переездом.
3. Сравните результат с проектом. Даже аккуратно установленная розетка может оказаться за шкафом. Поэтому качество ремонта оценивают вместе с соответствием чертежам. Пройдитесь с дизайнером по квартире и сверьте расположение оборудования.
Замены материалов тоже проверьте по согласованным документам. Если вместо выбранной плитки использовали другую, найдите подтверждение, что вы утвердили ее до укладки.
4. Запишите замечания и соберите документы
Фраза «поправить дверь» не объясняет, что именно нужно сделать. Запишите точнее: дверь спальни задевает пол при открывании. Добавьте фотографию и согласуйте с подрядчиком дату исправления. После этого назначьте повторную проверку.
Чтобы приёмка работ не закончилась только осмотром, пройдите с прорабом по чек-листу:

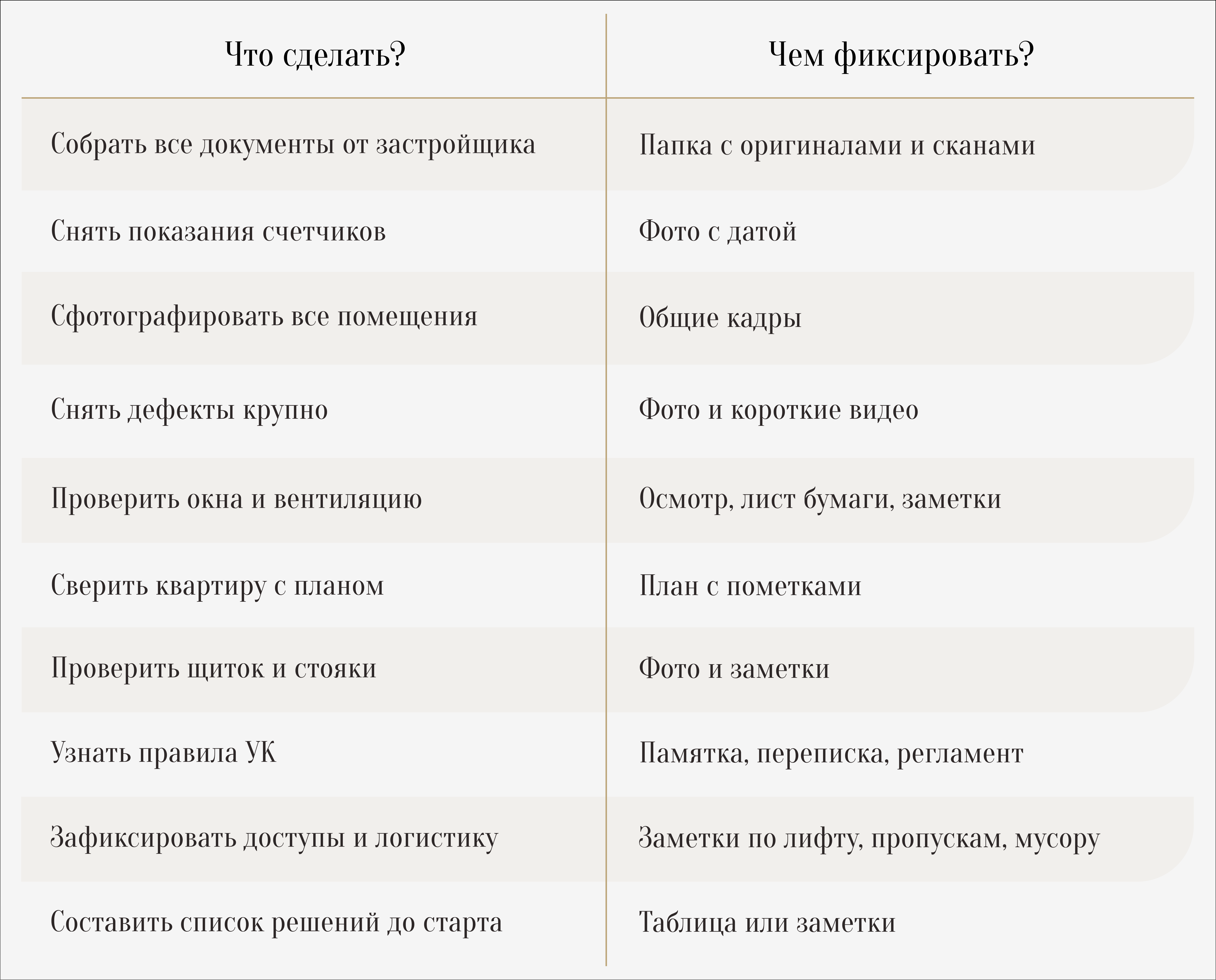

Приёмка работ по чек-листу перед окончательным расчётом.
Сохраните фотографии коммуникаций и акты проверок — они пригодятся при обслуживании квартиры. А если ремонт еще впереди, приходите на бесплатную консультацию в Artum. Обсудим ваши планы на квартиру и объясним, что потребуется для их реализации.
Похожие статьи
-
Читать статьюРемонт в новостройке: с чего начать и что проверить на каждом этапе?
-
Читать статьюДизайн интерьера дома в КП «Оберег» в Ленинградской области — 329 м²
-
Читать статьюДизайн интерьера для квартиры в ЖК «Суббота» в Москве — 118 м²
-
Читать статьюСтиль ар-деко в интерьере
СКАЧАЙТЕ
БЕСПЛАТНОЕ РУКОВОДСТВО
«СХЕМА РЕМОНТА ОТ А ДО Я»
Прочитав это руководство, вы сможете разобраться во всех тонкостях ремонта от А до Я: список этапов, их описание и особенности, полезные инструкции по их правильному выполнению — и другие важные мелочи.
-
В какой момент стоит начинать выбор дизайнера?
-
Как выбрать подходящего дизайнера?
-
Этапы создания дизайн-проекта
-
Что лучше дизайнер-одиночка
или дизайн-студия?
