Ремонт во вторичке: с чего начать и как выстроить этапы без переделок?
блог Artum

Ремонт во вторичке: с чего начать и как выстроить этапы без переделок?

Профессиональный план ремонта квартиры во вторичном жилье: что проверить до демонтажа, как собрать последовательность работ и где нужны контрольные точки. Чек-листы приёмки скрытых работ и критических зон.

Содержание

Покупка квартиры на вторичном рынке — это всегда сделка с «прошлым». Главная ловушка в том, что ремонт квартир во вторичке кажется проще, чем в новостройке. На деле требуется в разы больше контроля и экспертной диагностики.

Эта статья — ваша дорожная карта по превращению старого фонда в современное технологичное жильё. Мы разберем процесс через критерии качества: от проверки инженерных систем до фиксации скрытых работ и контроля сметы.

Ремонт во вторичке: ключевые риски, из-за которых возникают переделки

Когда начинается ремонт во вторичке, мы буквально вскрываем наслоения чужих решений и старых инженерных «лайфхаков». Главный риск здесь — недооценить масштаб скрытых дефектов под слоем приличных на вид обоев или ламината.

Какие риски ремонта во вторичке чаще всего приводят к переделкам и как увидеть их до старта?

Типичный сценарий переделок: чистовая отделка уже начата, и вдруг выясняется, что старая проводка не тянет современный духовой шкаф. Под новенькой штукатуркой в углу расцвела плесень от соседа. Если вовремя не зафиксировать исходное состояние и не понять, нужен ли вам капитальный ремонт во вторичке, бюджет начнет таять на глазах.

Помните: переделка всегда дороже, чем работа с чистого листа.

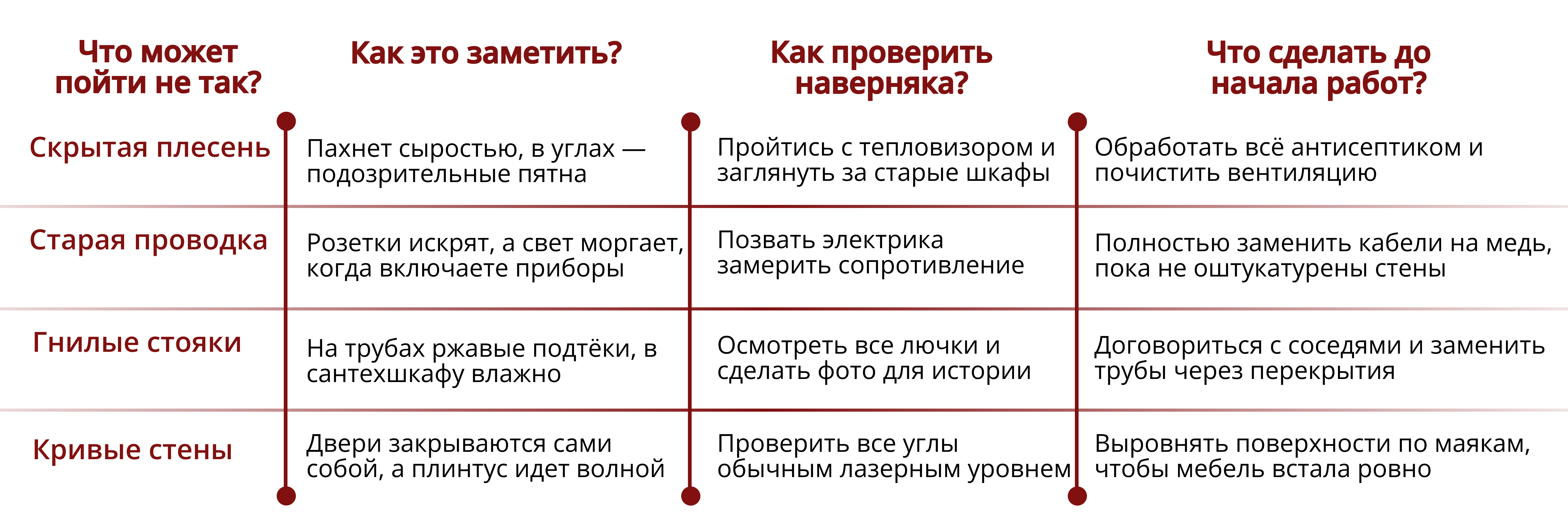

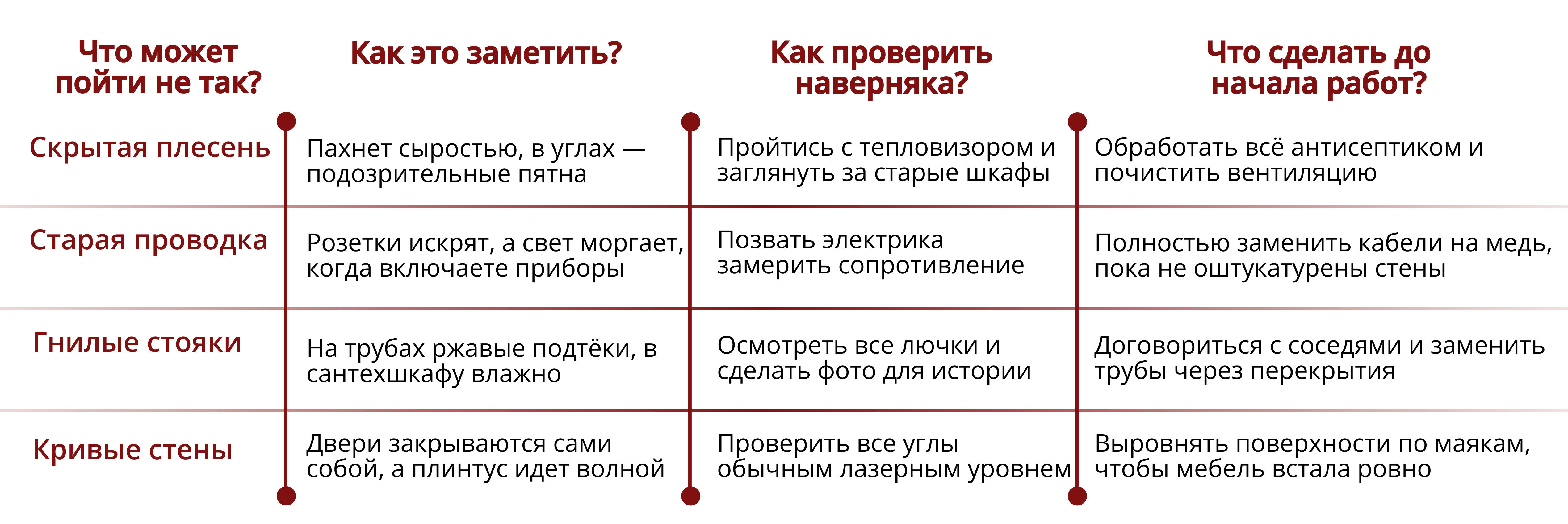

Шпаргалка по скрытым проблемам:
Начинать ремонт квартир во вторичке нужно с ревизии коммуникаций и вентиляции

Совет специалиста Artum: Прежде чем сносить первую перегородку, проведите фото и видеофиксацию всех узлов. Это ваше главное доказательство при общении с УК или соседями.

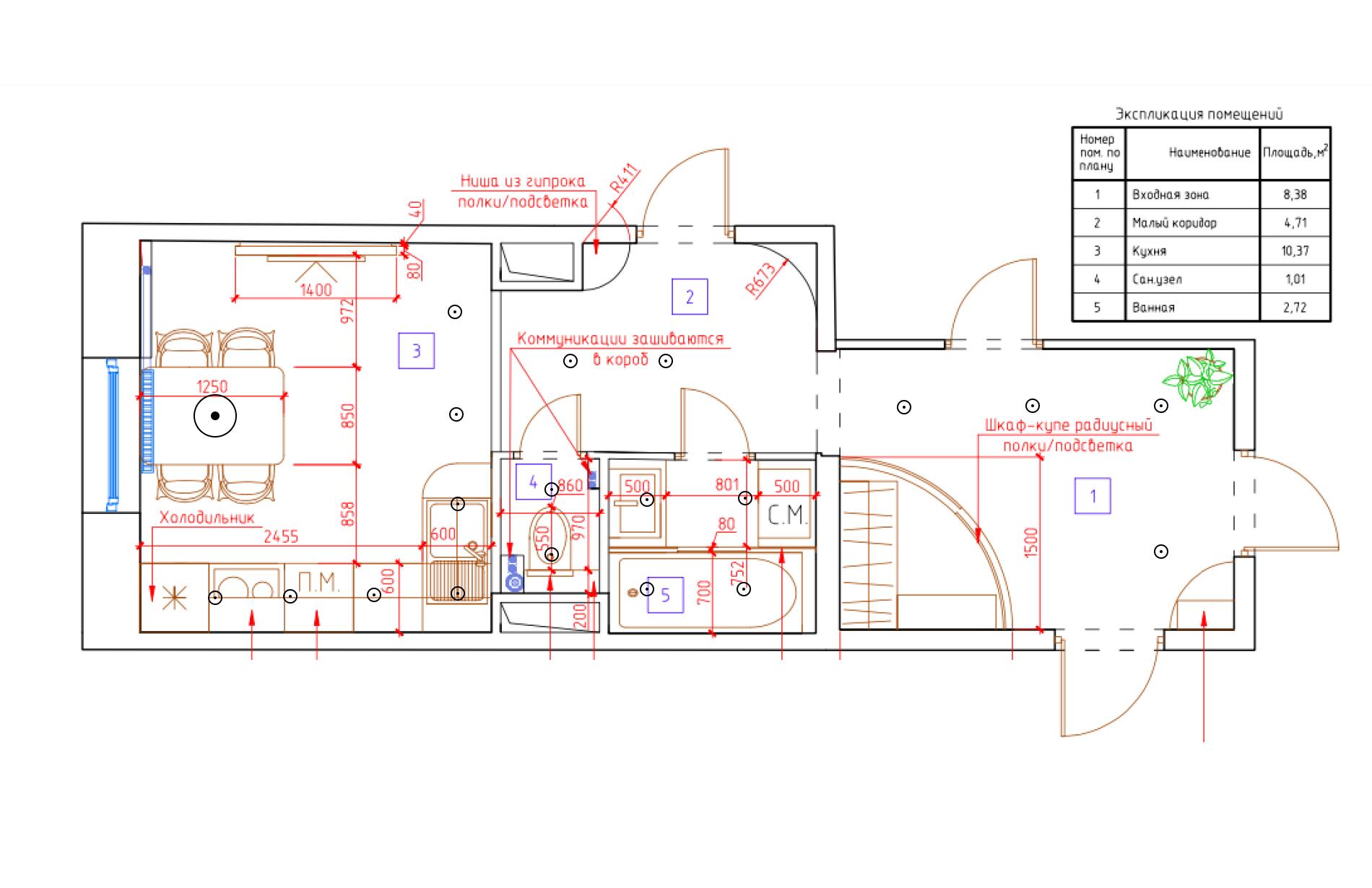

С чего начать: проверка квартиры на вторичном рынке перед демонтажем

Заходить в «бабушкину» квартиру с бригадой демонтажников без предварительного осмотра — всё равно что прыгать в реку, не зная дна. Что же обязательно нужно проверить в квартире на вторичном рынке до ремонта, чтобы не вскрывать отделку и санузел заново?

Начинать нужно с «органов чувств» дома: запахов, звуков и влажности. Если в пустой квартире пахнет подвалом, никакие обои не спасут от плесени в будущем. Поэтому то, как правильно начать ремонт во вторичке, напрямую зависит от вашей дотошности на этапе диагностики квартиры.

Разбираемся, с чего начать ремонт во вторичке поэтапно, чтобы избежать переплат за скрытые дефекты

Первым делом проверьте электрощиток. Если там стоят старые «пробки» и торчит алюминиевая проводка, её замена неизбежна. Откройте все краны одновременно: если вода уходит медленно или напор в одном смесителе падает при включении другого — это верный признак засора или износа труб.

Не забудьте проверить вентиляцию: приложите листок бумаги к вентиляционной решетке (вытяжке) — если он «прилипает» и держится сам, значит, тяга в порядке. Если вы точно знаете, с чего начать ремонт во вторичке, вы страхуете себя от необходимости ломать свежий кафель в санузле из-за того, что старый стояк внезапно потек.

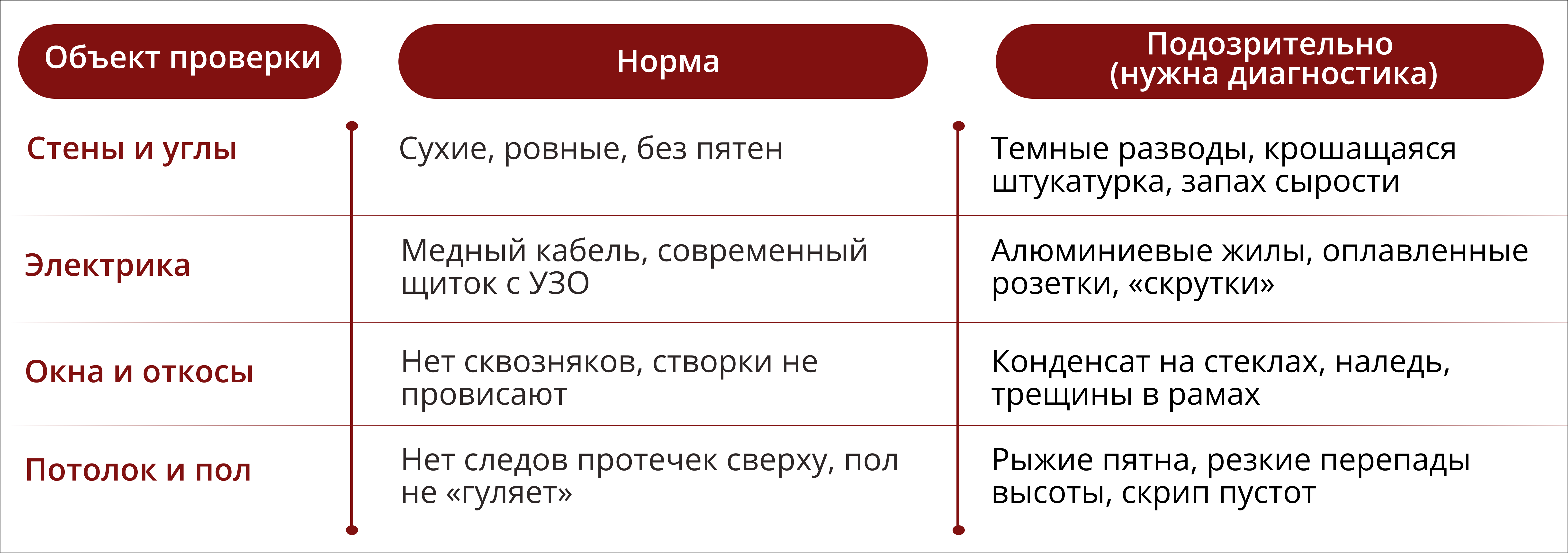

Чек-лист: проверка квартиры перед стартом
Базовые объекты проверки перед началом ремонта во вторичке

Совет специалиста Artum: позовите инженера, если листок бумаги не прилипает к вентиляционной решетке даже при открытых окнах. Это означает, что вытяжка не работает. В старых домах часто забиты вентиляционные шахты, и есть риск размножения грибка, который «съест» любой ремонт за год.

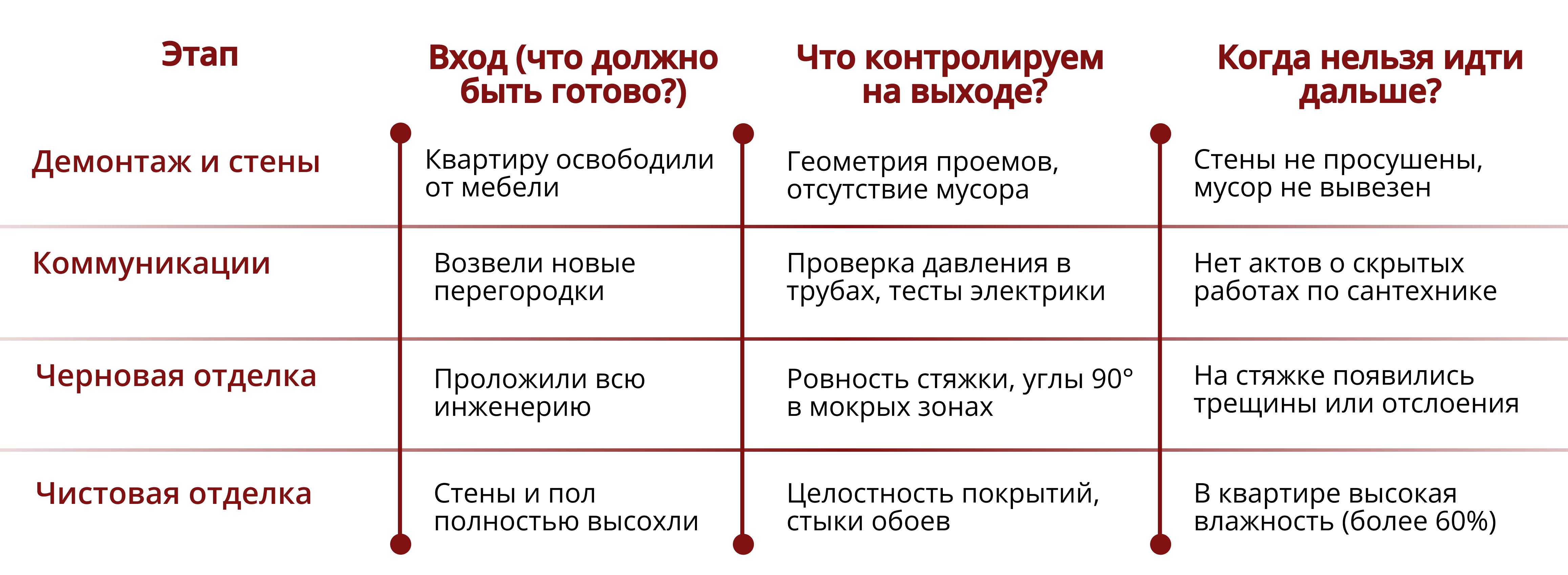

Этапы ремонта: последовательность работ и зависимости, которые нельзя нарушать

Когда начинаете переделку старого фонда, важно понимать, что нельзя просто «подправить стены», а потом заменить трубы. Правильная последовательность ремонта во вторичке спасет от штробления свежеокрашенных стен ради забытой розетки.

Многие новички задают вопрос: «Какая последовательность работ при ремонте вторичного жилья считается правильной и какие этапы нельзя путать местами?»

Первый критический этап — это демонтаж и замена коммуникаций. Не стоит нарушать порядок ремонта во вторичке: например, если поставить двери до заливки стяжки, то полотно просто не откроется или заклинит. То же касается и окон: откосы и подоконники должны быть готовы до начала финишной шпаклевки.

Каждый последующий шаг зависит от качества предыдущего, поэтому этапы ремонта во вторичке должны быть зафиксированы в графике приёмки скрытых работ.

Как движется ремонт
Четкий алгоритм ремонта во вторичке, где каждый шаг зафиксирован и проверен

Совет специалиста Artum: не заказывайте чистовые материалы до того, как будут выведены основные плоскости стен и пола. Разница в пару сантиметров после штукатурки может сделать установку дорогой кухни невозможной.

Чтобы не запутаться в самом начале, запишитесь к нам на консультацию: разберем ваш объект и поможем составить пошаговый план работ.

111

Решения до старта: что зафиксировать, чтобы ремонт оставался управляемым?

Порядок ремонта квартиры во вторичке начинаются с детальной документации

Главный враг любого бюджета — фраза «решим по ходу дела». Во вторичном фонде это фатально. Чтобы поэтапный ремонт во вторичке не превратился в бесконечную стройку, все аспекты должны быть утверждены «на берегу».

Какие решения нужно зафиксировать до старта ремонта, чтобы не добавлять работы и расходы по ходу?

Ответ в детальном ТЗ, которое включает не только цвет стен, но и сценарии света, план электрики с привязкой каждой розетки к мебели и точный сантехплан. Без этих чертежей любая бригада начнет работать «как пойдет», что в 90% случаев не совпадает с вашими ожиданиями.

С чего начать ремонт во вторичке поэтапно? Любые изменения в процессе должны согласовываться.  Это помогает оценить, как перенос одной перегородки повлияет на закупку напольного покрытия или расположение выключателей. Только письменное согласование каждого этапа поможет удержать ремонт в рамках управляемости.

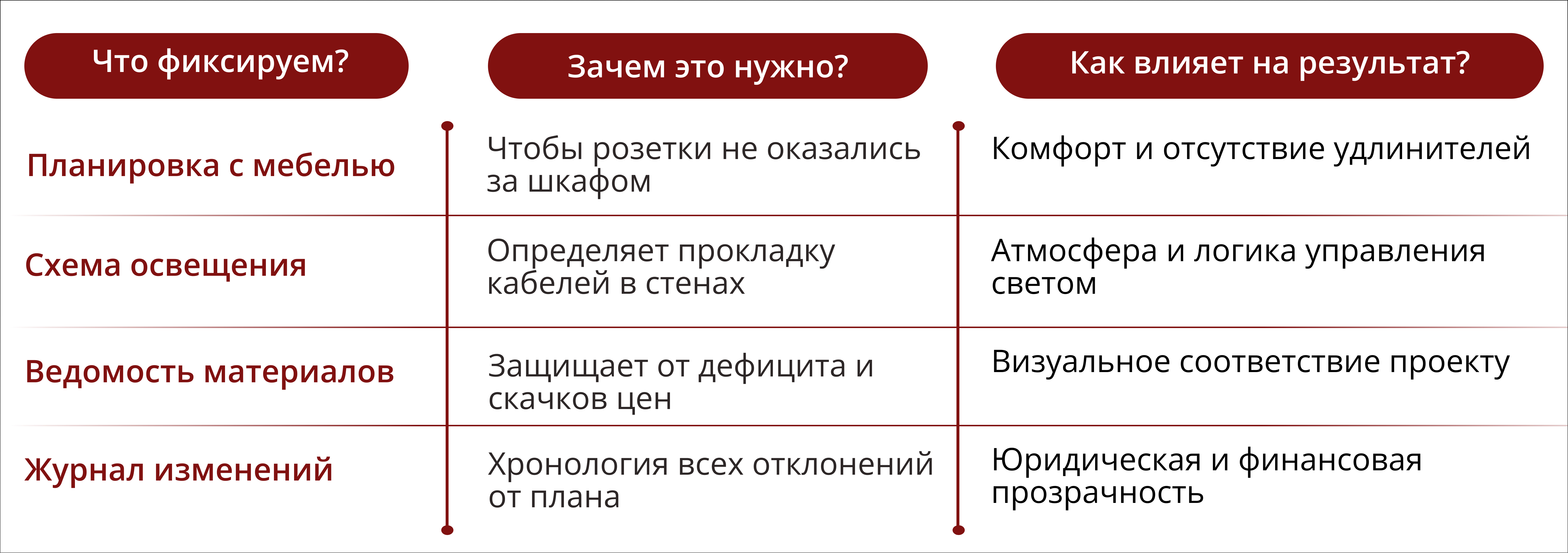

Базовый набор решений до первого демонтажа
Спланированные этапы ремонта во вторичке позволяют избежать лишних трат

Совет специалиста Artum: Создайте общий чат с прорабом и дизайнером, где каждое решение подтверждается простым «Согласовано». Это и есть ваш цифровой журнал изменений.

Стоимость ремонта во вторичке: от чего зависит и что проверять в смете?

Когда мы пытаемся рассчитать бюджет, важно понимать: во вторичном фонде не бывает фиксированных «пакетов». То, сколько стоит ремонт во вторичке, на 50% зависит от состояния «внутрянки», которую не видно при первом осмотре.

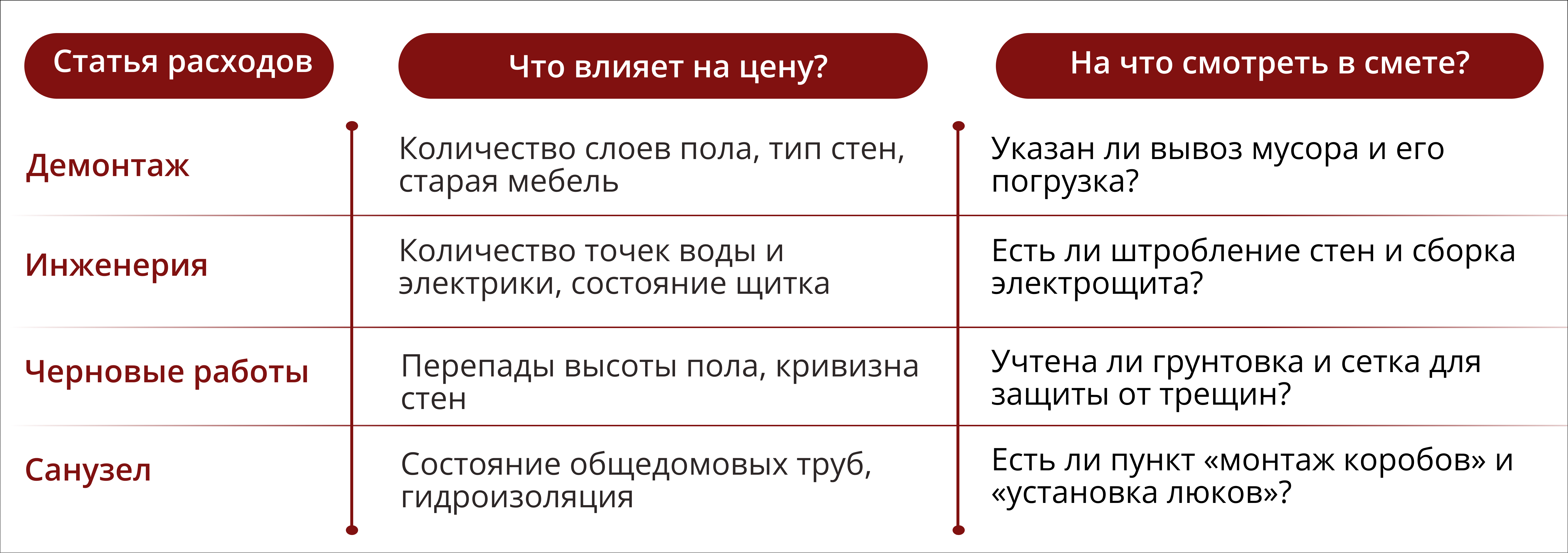

От чего зависит стоимость ремонта вторичного жилья и какие пункты чаще всего выпадают из сметы?

Прежде всего от объема демонтажа и сложности замены инженерных систем, которые во вторичном жилье всегда индивидуальны.

Окончательная стоимость ремонта квартиры во вторичке складывается из прозрачности каждого этапа работ

Чтобы понять, сколько стоит ремонт квартиры во вторичке, нужно думать не об итоговой сумме, а о полноте состава работ. Проверьте, включены ли в смету вынос мусора, защита лифта и коридора, подъем материалов и, главное, детальный перечень черновых материалов.

Если в документе указана только сумма на черновые материалы, то скорее всего эта цифра взята с потолка. Ремонт во вторичке, стоимость которого предсказуема, всегда опирается на спецификации и скрытые риски, те самые 10-15%, из которых возникают непредвиденные расходы.

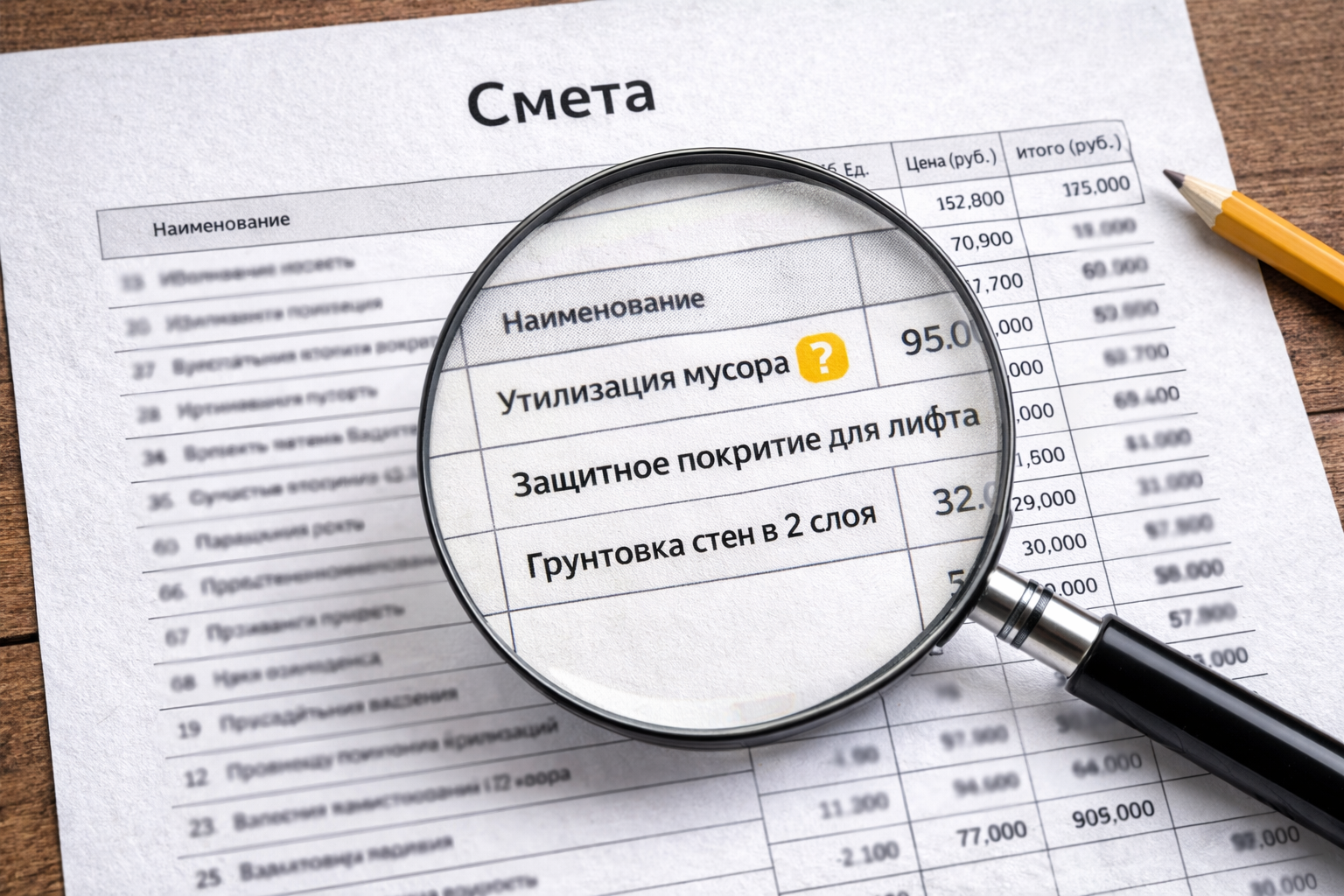

Как проверить смету на полноту?
Ремонт с нуля во вторичке начинается с детальной сметы

Совет специалиста Artum: если смета одной из бригад на 30% дешевле других — это не удача, а тревожный звонок. Сравните их не по цене, а по количеству пунктов. Скорее всего, «ребята» не включили половину работ, за которые придётся заплатите позже.

Демонтаж и старт работ: логистика, защита, вывоз, чтобы не остановиться в начале

В отличие от новостроек, старт работ в «живой» среде — всегда испытание, так как шум и пыль становятся общей проблемой. Часто владельцы планируют пошаговый ремонт во вторичке и при этом продолжают жить в одной из комнат. Тогда встает вопрос: «Как подготовить квартиру к демонтажу, если часть мебели остаётся и ремонт идёт по этапам?»

Главное правило здесь — герметичность. Пыль от старой штукатурки обладает проникающей способностью, поэтому обычного полиэтилена будет мало. Нужны малярный скотч, плотные чехлы и временные перегородки.

Порядок ремонта квартиры во вторичке начинается с обеспечения сохранности имущества и общедомовых зон

Во время ремонта во вторичке своими руками или с привлечением бригады лифт, откосы входной двери и пол в тамбуре должны быть закрыты еще до выноса первого мешка мусора.

Ремонт во вторичке с мебелью требует отказа от привычной жизни на этот срок. Не забудьте организовать временную электрику и освещение, так как старые кабели будут демонтированы в первую очередь.

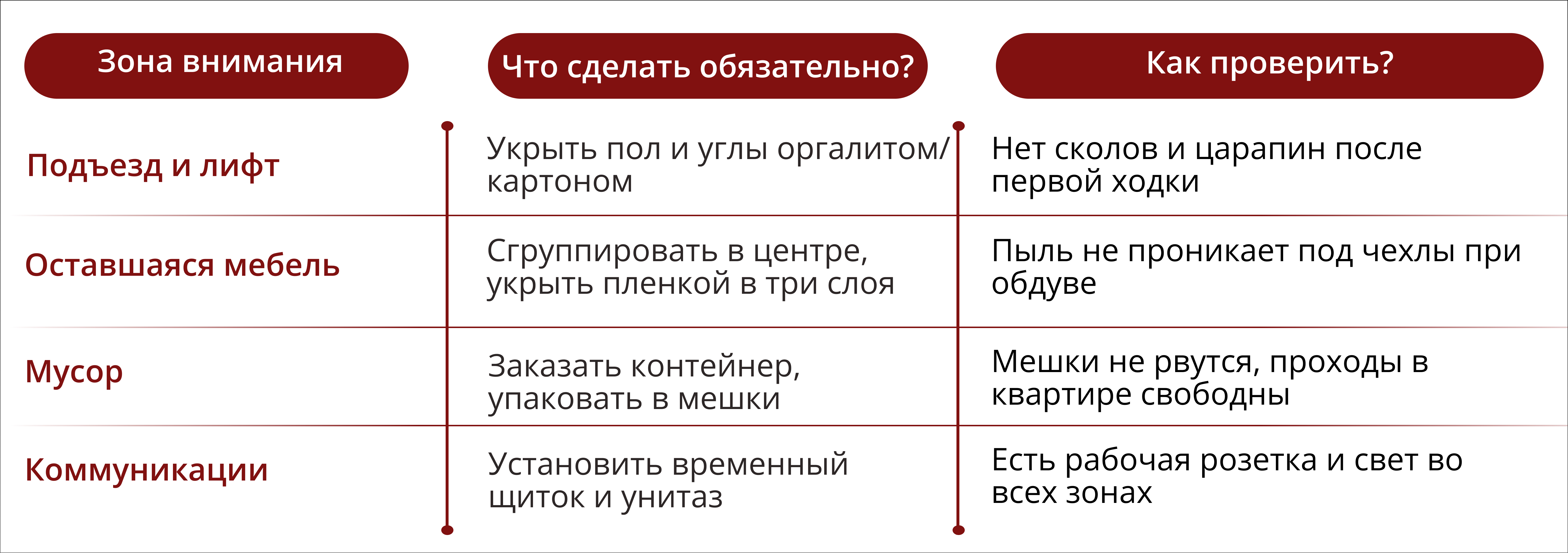

Чек-лист: безопасный старт и логистика
Включите этот чек-лист в пошаговый ремонт во вторичке

Совет специалиста Artum: сделайте фотофиксацию состояния подъезда и лифта до начала работ. Это защитит от необоснованных претензий соседей.

Перепланировка: где опасно и что проверить до демонтажа?

Когда затевается ремонт с нуля во вторичке, желание снести лишние стены и впустить в квартиру воздух вполне объяснимо. Однако в старом фонде любая перегородка может оказаться «с сюрпризом», а ее демонтаж — угрозой для всего подъезда.

Как понять, что перепланировка вторичного жилья рискованна, и что нужно проверить по документам до демонтажа?

Первым делом сверьтесь с техпаспортом БТИ: реальность в старых квартирах часто расходится с планом из-за «творчества» предыдущих хозяев.

Безопасный ремонт во вторичке с перепланировкой требует знания конструктивных особенностей дома

Капитальный ремонт во вторичке — это не только эстетика, но и ответственность за инженерную безопасность. Есть зоны, вмешательство в которые требует участия инженера и разработки проекта с усилением. Если планируете перенос «мокрых зон» или проем в стене, остановитесь до начала работ. Ошибки на этом этапе невозможно скрыть чистовой отделкой, а их легализация постфактум обойдется дороже самого ремонта.

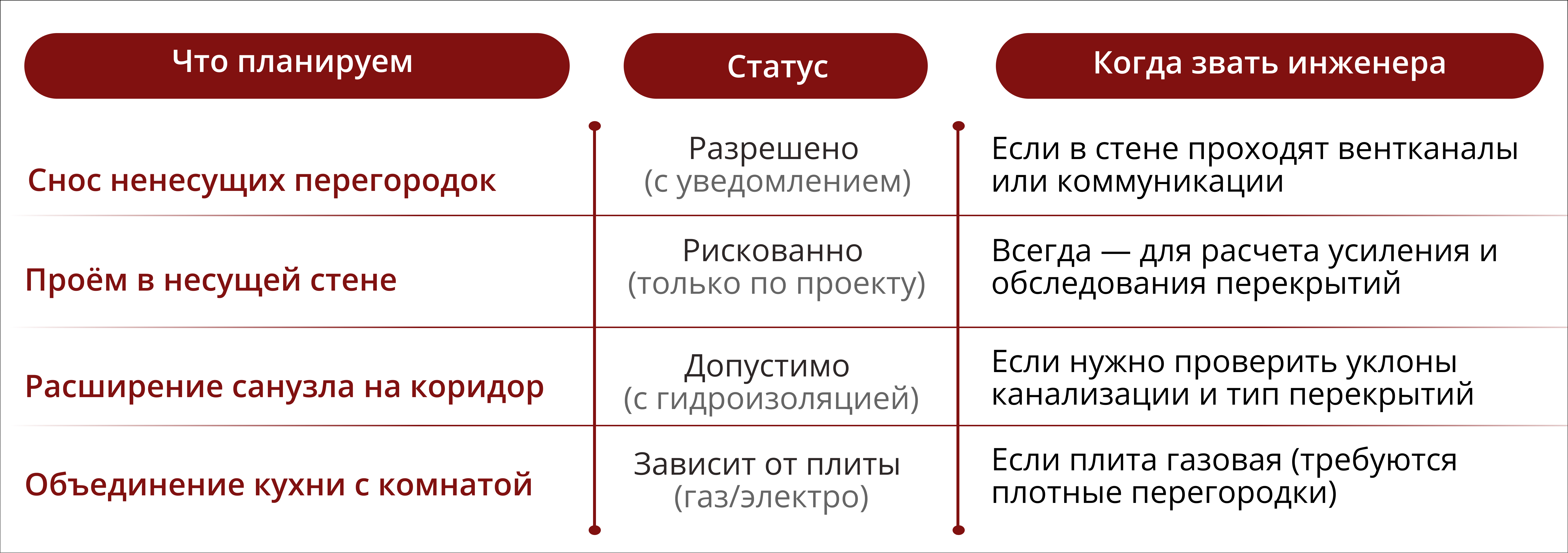

Чек-лист: границы дозволенного в перепланировке
Планируя ремонт квартиры во вторичке, сверьтесь с этим списком ограничений

Совет специалиста Artum: никогда не трогайте вентиляционные короба, даже если кажется, что внутри «пусто». Во вторичке его заужение приведет не только к штрафам, но и к серьезным проблемам с микроклиматом (духота, сырость, застой запахов).

Чтобы убедиться в безопасности ваших идей, проконсультируйтесь с нашими специалистами.

111

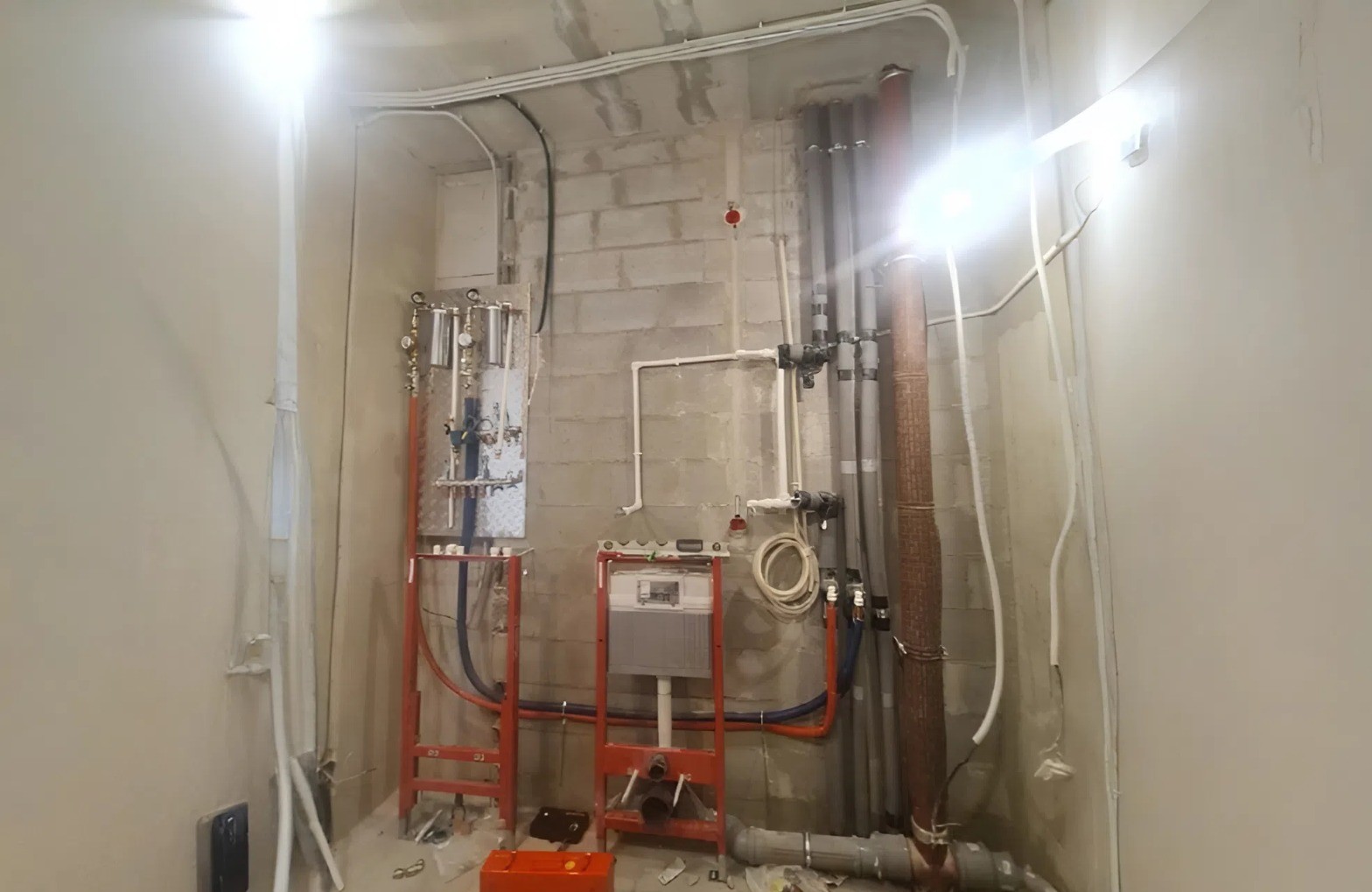

Коммуникации: электрика и сантехника — что делать до отделки и как принимать скрытые работы?

Инженерные сети в старом фонде — самая сложная часть проекта. Если вы только разбираетесь в том, как делать ремонт во вторичке, запомните: старые трубы и проводка подлежат ревизии, даже если они выглядят «ещё крепкими». Что же в электрике и сантехнике старой квартиры важно сделать до отделки и как принять скрытые работы?

Главное — не дайте зашить коммуникации в короба или стены до гидравлических испытаний и проверки электроцепей под нагрузкой. Любая ошибка, спрятанная под штукатурку, проявит себя в самый неподходящий момент.

Поэтапный ремонт квартиры во вторичке подразумевает, что «черновая» инженерия создает базу на десятилетия. Это значит, что вместо одного автомата в щитке должна появиться современная система с УЗО, а старые стальные трубы — уступить место сшитому полиэтилену.

Этапы ремонта во вторичке связаны между собой. Нельзя начинать финишную отделку, пока на руках нет актов скрытых работ и фотофиксации проложенных труб и кабелей внутри стен и пола.

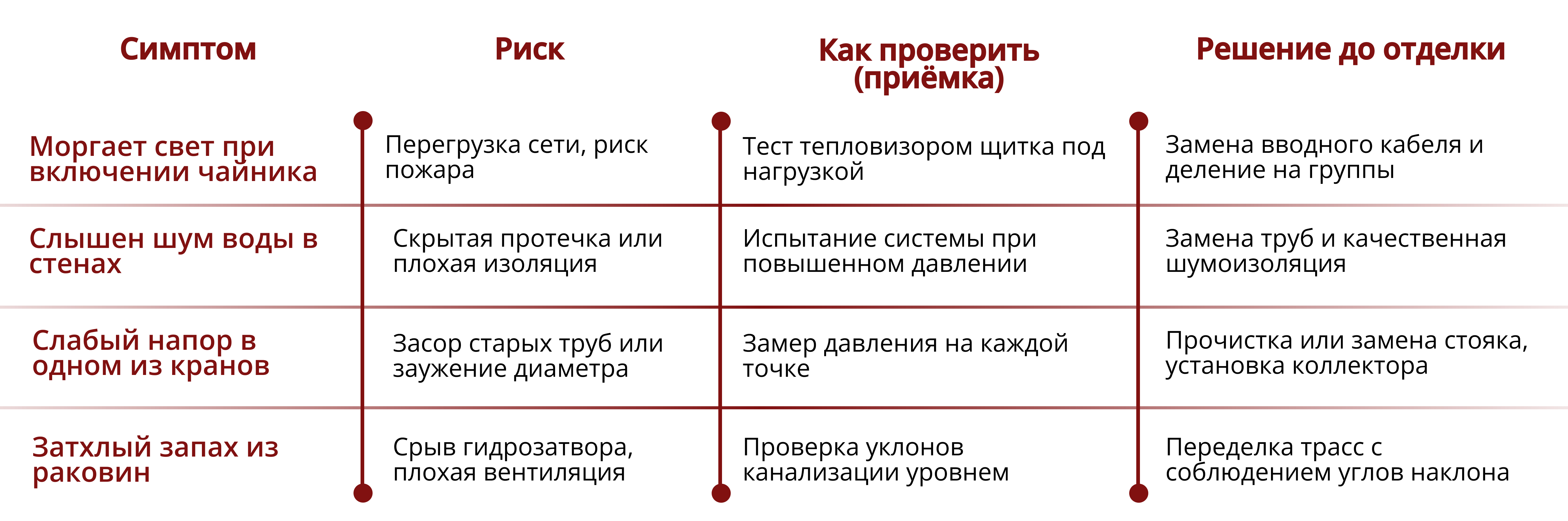

Диагностика «симптомов» инженерных сетей
Диагностика по этой схеме обеспечит безопасный ремонт во вторичке

Совет специалиста Artum: требуйте от мастеров исполнительную схему всех коммуникаций. Сделайте фото каждой стены с приложенной рулеткой до того, как закроете штробы: так вы всегда будете знать, где какие коммуникации, а значит, сможете повесить новую картину без риска пробить кабель или затопить соседей.

Ванная и санузел: порядок работ и контроль гидроизоляции до плитки

Ванная комната во вторичном фонде — это место, где инженерные ошибки обходятся дороже всего. Любые просчёты в гидроизоляции или разводке труб влекут за собой риск затопления нижних этажей и выплаты огромных компенсаций. Кроме того, доступ к скрытым коммуникациям после укладки кафеля стоит в разы дороже самого ремонта.

Когда затеваете ремонт ванной во вторичке, главной задачей становится не выбор кафеля, а формирование водонепроницаемого контура, защищающего квартиру и соседей от протечек.

Как проверить гидроизоляцию в санузле до плитки, и какие ошибки потом не исправить без переделки?

Основной риск кроется в узлах примыкания пола к стенам и в местах прохода труб. Если там оставить микрощель, влага превратит жизнь соседей снизу в кошмар, а ваш ремонт — в рассадник плесени.

Ремонт ванной комнаты во вторичке начинается с подготовки основания

Если проводите ремонт санузла во вторичке, нужно поймать момент, когда все короба собраны, а гидроизоляция нанесена единым слоем. И обратите внимание на лючки: они должны обеспечивать свободный доступ к стоякам.

Чек-лист приемки при ремонте туалета во вторичке

  • Целостность гидроизоляции. Покрытие должно быть однородным, с обязательным заходом на стены
  • Герметизация углов. Проверьте, вклеена ли в углы между полом и стенами эластичная лента
  • Проверка уклонов. Вода в душевом трапе должна уходить моментально без застойных луж.
  • Устойчивость инсталляции. Рама должна быть прикреплена «намертво» к капитальной стене и полу.
  • Доступ к ревизиям. Убедитесь, что будущие лючки позволяют заменить любой узел сантехники без демонтажа стены.
  • Тест на герметичность. Оставьте небольшое количество воды на полу на 24 часа, чтобы убедиться в надежности защиты.

Черновые работы: стяжка и штукатурка — что проверять на приёмке?

Черновой этап часто кажется заказчику скучным: тонны мешков, серая пыль и никаких визуальных перемен. Но именно здесь закладывается ваш будущий комфорт. Если нарушена последовательность ремонта квартиры во вторичке, стадии работ, то потом чистовая отделка «выдаст» все огрехи.

Контроль капитального ремонта во вторичке на этапе черновых работ исключает лишние траты на финише
Как принять стяжку и штукатурку, чтобы чистовая отделка не проявила дефекты основания?

Секрет прост: нужно выйти на объект с правилом (инструментом для проверки ровности стен), уровнем и хорошим освещением. Правильный порядок ремонта во вторичке гласит: сначала проверяем плоскости и углы, а только потом — отсутствие мелких дефектов.

Стяжка не должна иметь трещин, похожих на паутину, а углы в мокрых зонах должны быть 90 градусов. Исправлять кривые углы на этапе финишной отделки всегда долго и дорого, поэтому лучше заставить бригаду переделать сразу, а не «вытягивать» слой клеем при укладке плитки.

Чек-лист приемки черновых работ: 5 измеримых шагов

  • Проверка плоскости. Приложите двухметровое правило к стене и полу в разных направлениях. Просвет между правилом и поверхностью не должен превышать 2 мм.
  • Вертикали и горизонты. С помощью уровня убедитесь, что стены не «завалены», а пол параллелен горизонту.
  • Геометрия углов. В местах установки мебели и сантехники проверьте углы строительным угольником. Отклонение от 90 градусов — критичный дефект.
  • Проверка на «бухтение». Простучите стяжку и штукатурку ручкой шпателя. Глухой звук говорит о пустотах и плохом сцеплении с основанием.
  • Контроль влажности. Перед тем как переходить к шпатлевке или укладке ламината, убедитесь, что основание полностью высохло.

Совет специалиста Artum: если на стяжке видны крупные трещины, а при ходьбе она издает звук трения, это брак. Настаивайте на удалении трещин или полной переделке участка.

Чистовая отделка: стены, пол, двери — правильная очередность и защита результата

Правильная очередность ремонта квартиры во вторичке строится по принципу «сверху вниз» и «от грязного к чистому». Что делать раньше — стены, пол или двери — и как защитить чистовую отделку от повреждений?

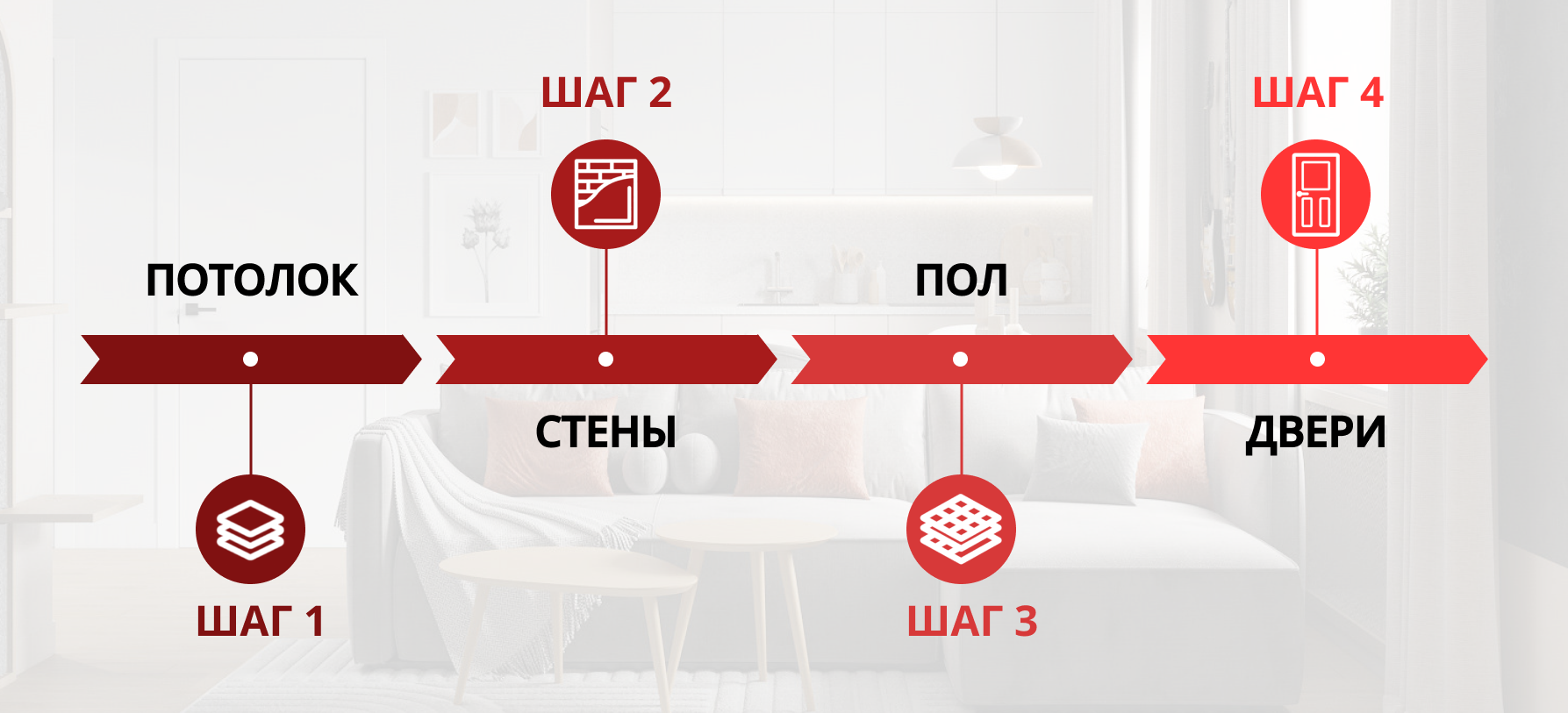

Классический алгоритм: сначала потолок и подготовка стен под покраску или обои, затем укладка напольного покрытия, и только в самом конце — установка межкомнатных дверей.

Правильная очередность ремонта во вторичке — залог сохранности дорогих материалов

Соблюдая верный порядок ремонта квартиры во вторичке, вы страхуете себя от лишних переделок. Например, чистовая покраска стен должна происходить до монтажа плинтусов.

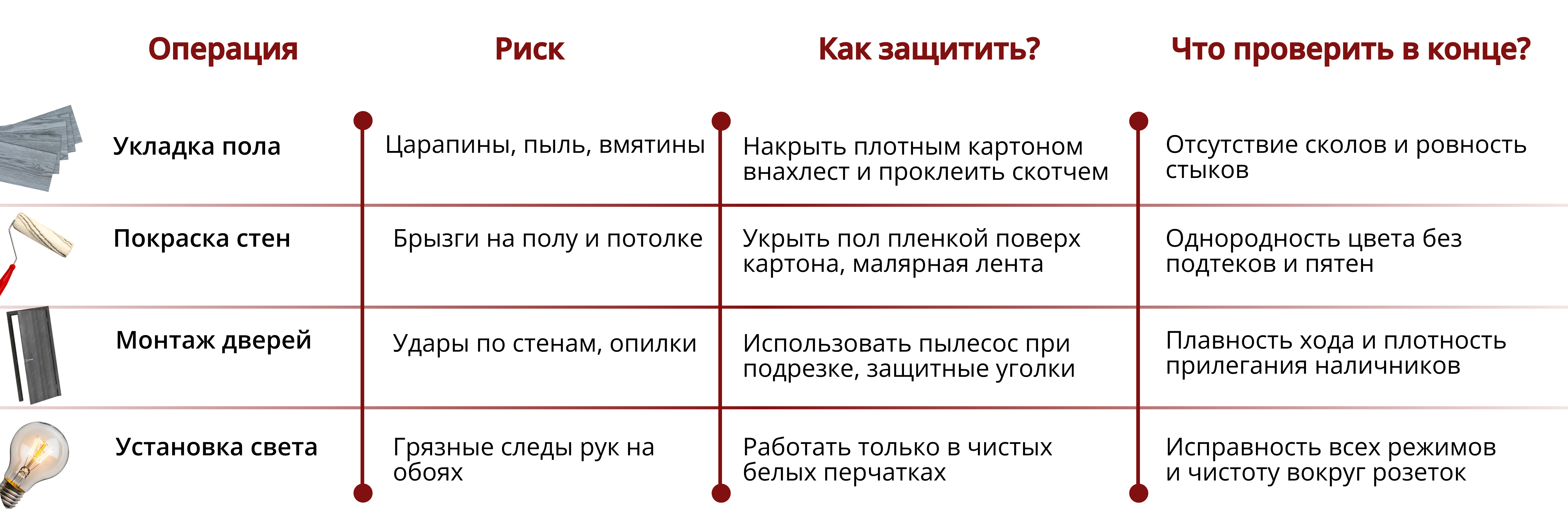

Защита чистового этапа
Используйте эту схему, чтобы не нарушить порядок ремонта квартиры во вторичке

Совет специалиста Artum: никогда не снимайте защитное покрытие с пола до готовности стен и потолка. Пыль от финишной шкурки стен очень абразивна и может испортить лаковое покрытие паркета.

Контроль качества: приемка этапов и фиксация скрытых работ до отделки

Самая большая ошибка в ремонте — надеяться на то, что «мастера знают, как лучше». Даже если вы понимаете, как сделать ремонт во вторичке, отсутствие промежуточного контроля приводит к тому, что дефекты остаются под слоями штукатурки. В будущем на финишной отделке могут появиться трещины, покрытие отойдет или испортятся дорогие обои.

Что обязательно проверить и зафиксировать до того, как работы закроют отделкой, чтобы не переделывать?

Любой узел, который в будущем станет недоступен (проводка, трубы, гидроизоляция), должен быть принят по акту скрытых работ и зафиксирован на фото.

Последовательность ремонта во вторичке включает обязательную фотофиксацию каждого скрытого узла

Проходя этапы ремонта во вторичке, важно не просто смотреть на результат, а сверять его с проектом и техническими нормами. Каждое отклонение должно фиксироваться в журнале работ до того, как бригада приступит к следующему шагу. Такой поэтапный ремонт во вторичке превращается в прозрачный процесс, где границы ответственности четко очерчены.

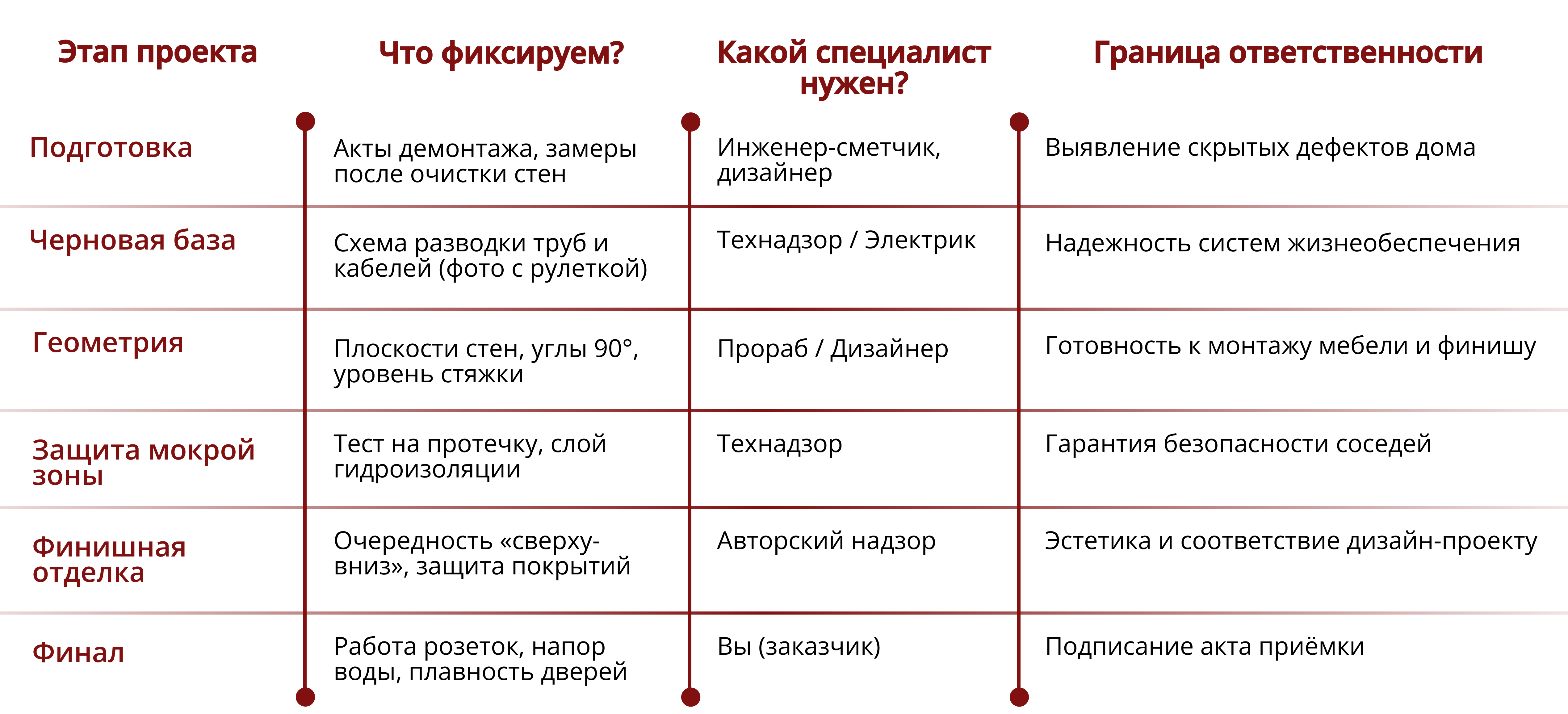

Система контроля: что фиксировать

  • Черновая инженерия. Фото всех трасс электропроводки и труб с привязкой к осям стен. Проверка давлением (опрессовка) сантехники.
  • Геометрия стен. Замер отклонений до нанесения финишных составов. Проверка углов 90° в зонах установки кухни и шкафов.
  • Скрытые слои. Фиксация каждого слоя гидроизоляции в санузле и качества грунтовки перед шпатлевкой.
  • Подтверждение. Подписание промежуточного акта, где указано, что дефектов на текущем этапе не обнаружено.

Совет специалиста Artum: создайте облачную папку «Скрытые работы» и требуйте от прораба выгружать туда фотоотчеты дважды в неделю.

А если времени ездить на объект нет, можно заказать услугу сопровождения проекта, и тогда наши специалисты возьмут на себя все общение с мастерами и контроль стройки.

Типовые ошибки, которые чаще всего приводят к переделкам

Многие владельцы, когда пытаются разобраться, как правильно начать ремонт во вторичке, совершают главную ошибку: доверяют строителям без документального подтверждения. Какие ошибки при ремонте вторичного жилья чаще всего заканчиваются переделками и как их предотвратить на старте?

Самые болезненные переделки связаны с «невидимыми» этапами: плохая очистка стен до основания, отсутствие опрессовки труб (проверки системы повышенным давлением) или пренебрежение гидроизоляцией. Еще одна ошибка — поздние решения, когда, например, вы поняли, что надо бы добавить еще пару розеток, а стены уже оштукатурены.

Так как делать ремонт во вторичке без лишней нервотрепки?

Забыть о фразе «само встанет». Например, неправильный расчет высоты чистового пола приводит к тому, что входная дверь перестает открываться. Если не зафиксировать дефект на черновом этапе, на чистовом он станет финансовой проблемой.

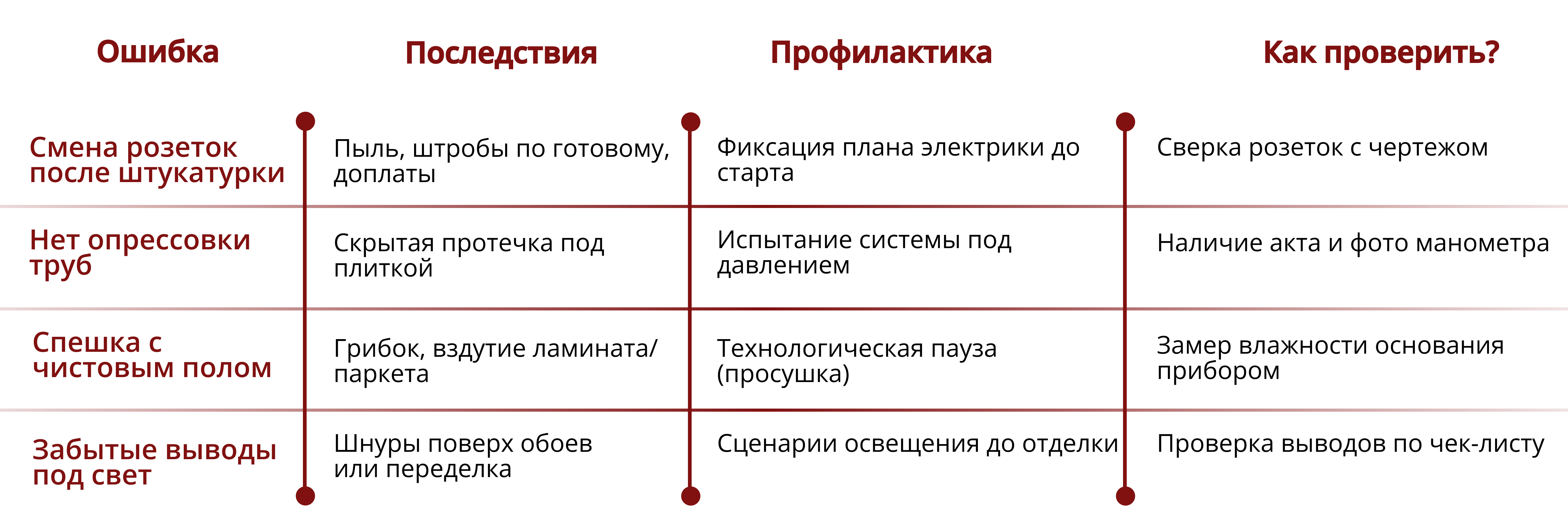

Критические ошибки и их профилактика
Инструкция, как делать ремонт во вторичке без переделок

Совет специалиста Artum: не покупайте чистовые материалы (двери, плитки, паркет) без учета реальных размеров после выравнивания пола и стен.

FAQ: ремонт по комнатам, с мебелью, кухня и жизнь во время работ

Ремонт с нуля во вторичке: всё, что нужно знать перед стартом

Один из самых популярных вопросов: «Можно ли жить в квартире во время ремонта и как организовать работы по комнатам без срывов?»

Жить можно, но только при условии, что работы не касаются единственного санузла и кухни одновременно.

Если вы планируете ремонт во вторичке с мебелью, приготовьтесь к тому, что вещи придется перемещать между комнатами. Главное — обеспечить полную герметизацию жилой зоны от строительной пыли.

Особого планирования требует ремонт кухни во вторичке, так как на время замены гарнитура и переделки коммуникаций вы останетесь без возможности полноценно готовить. В такой ситуации можно использовать микроволновку и чайник, а грязные работы с газом и водой проводить в максимально сжатые сроки.

Ответы на другие частые вопросы

1. С чего начать ремонт во вторичке поэтапно

Начинать нужно с оценки состояния коммуникаций и планирования. Далее демонтаж, черновая отделка и финишные работы.

2. Как защитить вещи, если нет возможности их вывезти?

Сдвинуть в центр комнаты, укрыть пленкой в 2–3 слоя, тщательно проклеить стыки скотчем.

3. Что делать с домашними животными?

На время шумных работ и демонтажа питомцев лучше перевезти.

4. В каком порядке делать комнаты?

От самой дальней от входа к выходу. Прихожая и коридор всегда делаются в последнюю очередь.

5. Как часто нужно убираться?

Строительный пылесос должен работать ежедневно.

6. Можно ли менять окна, не покидая квартиры?

Да, но монтаж требует защиты мебели от бетонной крошки.

7. Нужно ли согласовывать перенос розеток?

Если не трогать общедомовые сети, то согласование не требуется, но исполнительная схема обязательна.

8. Как быть с шумом и соседями?

Объясните соседям ситуацию и не проводите работы в ранние и поздние часы.

9. Можно ли оставить старый паркет и обновить его в конце?

Можно, но стоит защитить его во время основных строительных работ, а финишную шлифовку провести в конце.

10. Что делать, если в процессе вскрылись новые траты?

Закладывайте фонд в размере 10–15% от сметы специально для таких случаев.

Мини-чек-лист: «Как выжить во время ремонта»
  • Зонирование: установите герметичные двери-шторы между жилой и ремонтной зонами
  • Воздух: приобретите мойку/очиститель воздуха
  • Логистика: освободите коридоры для проноса стройматериалов
  • Запасы: подготовьте запас питьевой и технической воды на случай внеплановых отключений
  • Режим: согласуйте с прорабом график «тихих часов» для вашего отдыха

Дорожная карта: план ремонта во вторичке на один лист

Точная последовательность ремонта во вторичке гарантирует отличный результат и хорошее настроение

План ремонта во вторичке сводится к одной истине: контролировать нужно не процесс, а результат на стыке этапов.

Вы цените своё время и ищете ответ на вопрос: «Как превратить ремонт во вторичке в управляемый проект, если нет времени ездить на объект каждый день?» Тогда внедрите систему удалённой отчётности. Фотофиксация каждого скрытого узла и ведение цифрового журнала изменений позволят видеть реальную картину, даже находясь в отпуске.

Правильный ремонт во вторичке — это последовательное закрытие рисков. Дорожная карта проекта должна включать не только список работ, но и точки «стоп-контроля», после которых движение дальше невозможно без вашей подписи.

Дорожная карта ремонта на одном листе
Этот план ремонта во вторичке поможет контролировать проект

Запишитесь на бесплатную консультацию, и мы выстроим дорожную карту именно для вашего ремонта. С командой Artum ремонт — это:

  • Прозрачность и доверие. Персональный менеджер всегда на связи, вы видите каждый этап работ и имеете доступ к документам 24/7.

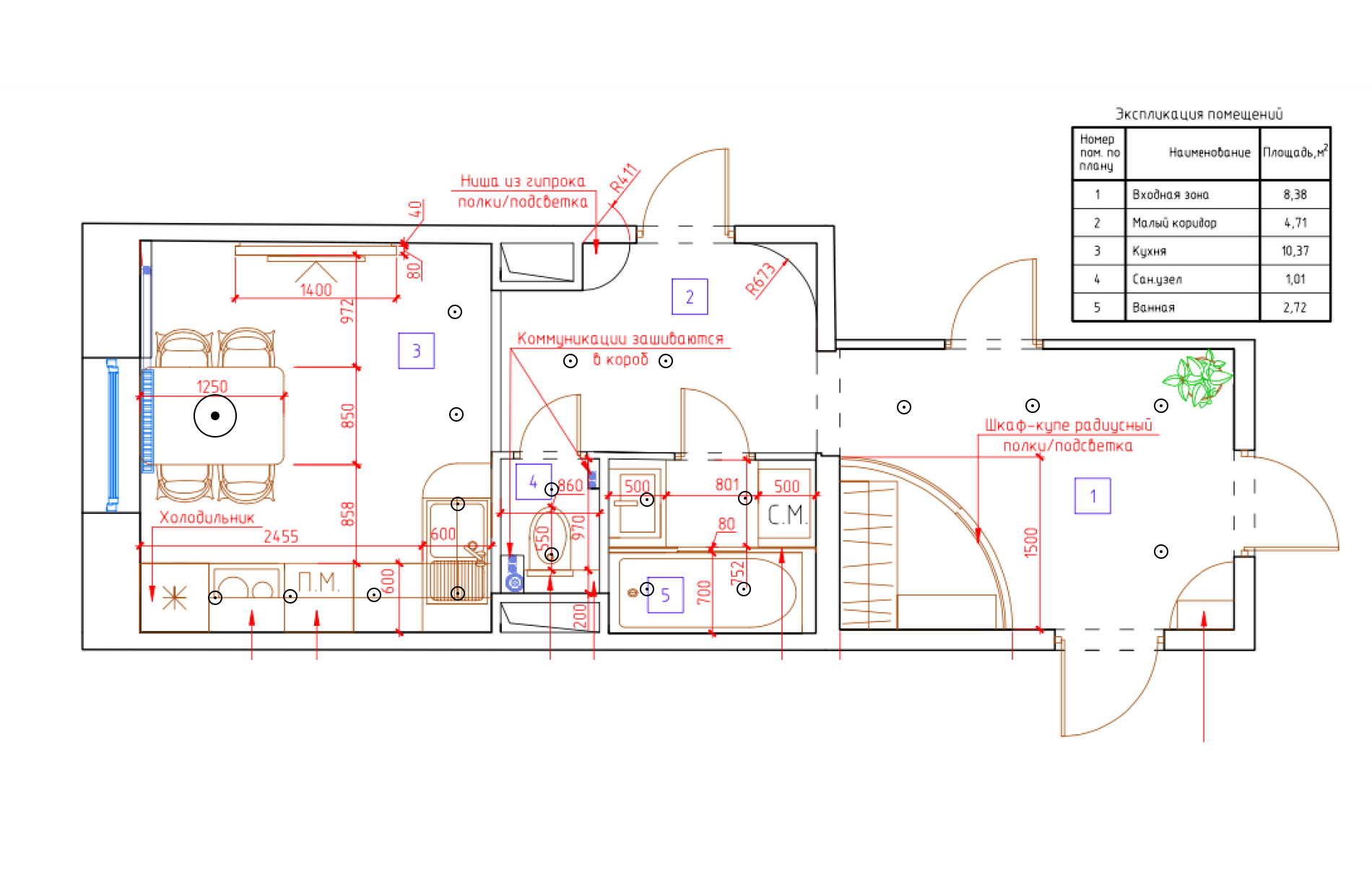

  • Инженерная точность. Рабочая документация — это детальный план из 18 чертежей, исключающий «отсебятину» строителей. Строгое соблюдение ГОСТов и безопасность каждой розетки.
  • Слаженная работа профи. Дизайнеры Artum и узкопрофильные мастера понимают друг друга с полуслова. Использование профессионального оборудования и авторский технадзор позволяют сдавать объекты без дефектов и в срок.
  • Двухлетняя гарантия закреплена в договоре, поддержка по вопросам ремонта остается с вами и после получения ключей.

111

Рассчитайте стоимость дизайн-проекта, ремонта и материалов

1 из 5 вопросов

01

Выберите ваш тип жилья

У нас есть архитекторы и дизайнеры интерьеров, которые специализируются на конкретном типе помещений. Мы поможем составить грамотный дизайн-проект.

2 из 5 вопросов

02

Укажите общую площадь помещений

Для больших помещений мы снижаем стоимость закупки материалов за счет наших партнеров - строительных компаний.

м2

3 из 5 вопросов

03

В каком стиле вы хотите интерьер?

Возможно, Вы уже давно интересуетесь интерьером, и пришла пора проанализировать результат. А может быть, Вы пока не знаете, какому стилю отдать предпочтение. Выберите тот стиль, которое вам нравится больше всего.

4 из 5 вопросов

04

Когда вы хотите начать ремонтные работы?

Мы сможем заранее оценить нагруженность своей команды дизайнеров и организовать работу строителей.

5 из 5 вопросов

05

Куда отправить варианты расчета?

После отправки формы вы попадете на страницу, где сможете получить бесплатное руководство "Схема ремонта от А до Я". Мы свяжемся с Вами - и ответим на все вопросы, в течение 15 минут в рабочее время (с 10:00 до 19:00 по МСК).

Похожие статьи

СКАЧАЙТЕ
БЕСПЛАТНОЕ РУКОВОДСТВО «СХЕМА РЕМОНТА ОТ А ДО Я»

Прочитав это руководство, вы сможете разобраться во всех тонкостях ремонта от А до Я: список этапов, их описание и особенности, полезные инструкции по их правильному выполнению — и другие важные мелочи.

  • В какой момент стоит начинать выбор дизайнера?

  • Как выбрать подходящего дизайнера?

  • Этапы создания дизайн-проекта

  • Что лучше дизайнер-одиночка
    или дизайн-студия?

Переходите в Telegram, активируйте бота
и скачайте руководство

Скачать в Telegram
«СХЕМА РЕМОНТА ОТ А ДО Я»

Напишите нам!
Посчитаем точную стоимость вашего проекта
