Этапы ремонта квартиры от демонтажа до мебели
Демонтаж и новые перегородки
Что делают первым после подготовки дизайн-проекта квартиры и что необходимо проверить после демонтажа перед следующими этапами ремонта? Сначала демонтаж, затем проверяют размеры и размечают новые перегородки. В этой части разберем, с чего начать ремонт в квартире по шагам.
Шаг 1. Покажите прорабу, что демонтировать
Откройте план демонтажа и пройдите квартиру вместе с прорабом. Сразу покажите, какие стены и проемы меняются, а что трогать нельзя.
Если мастер предлагает заодно снести соседнюю перегородку, попросите найти это решение на чертеже. Иначе через пару дней можно получить новую стену там, где только что заплатили за демонтаж старой.
Если это ремонт квартиры с нуля в новостройке, демонтажа обычно меньше: убирают перегородки и другие конструкции, которые мешают новой планировке. Во вторичке добавляются старая отделка и ненужные стены.
Этапы ремонта квартиры: сверка проекта перед демонтажем стен
Шаг 2. Повторно измерьте квартиру после демонтажа
Когда старые конструкции убраны, снова снимите основные размеры. За отделкой могут обнаружиться выступы, кривые стены или другой размер проёма.
Например, по старому замеру под шкаф оставалось 2 450 мм, после демонтажа и проверки получили 2 380 мм. Если заметить это после заказа мебели, придётся менять шкаф или переделывать стену.

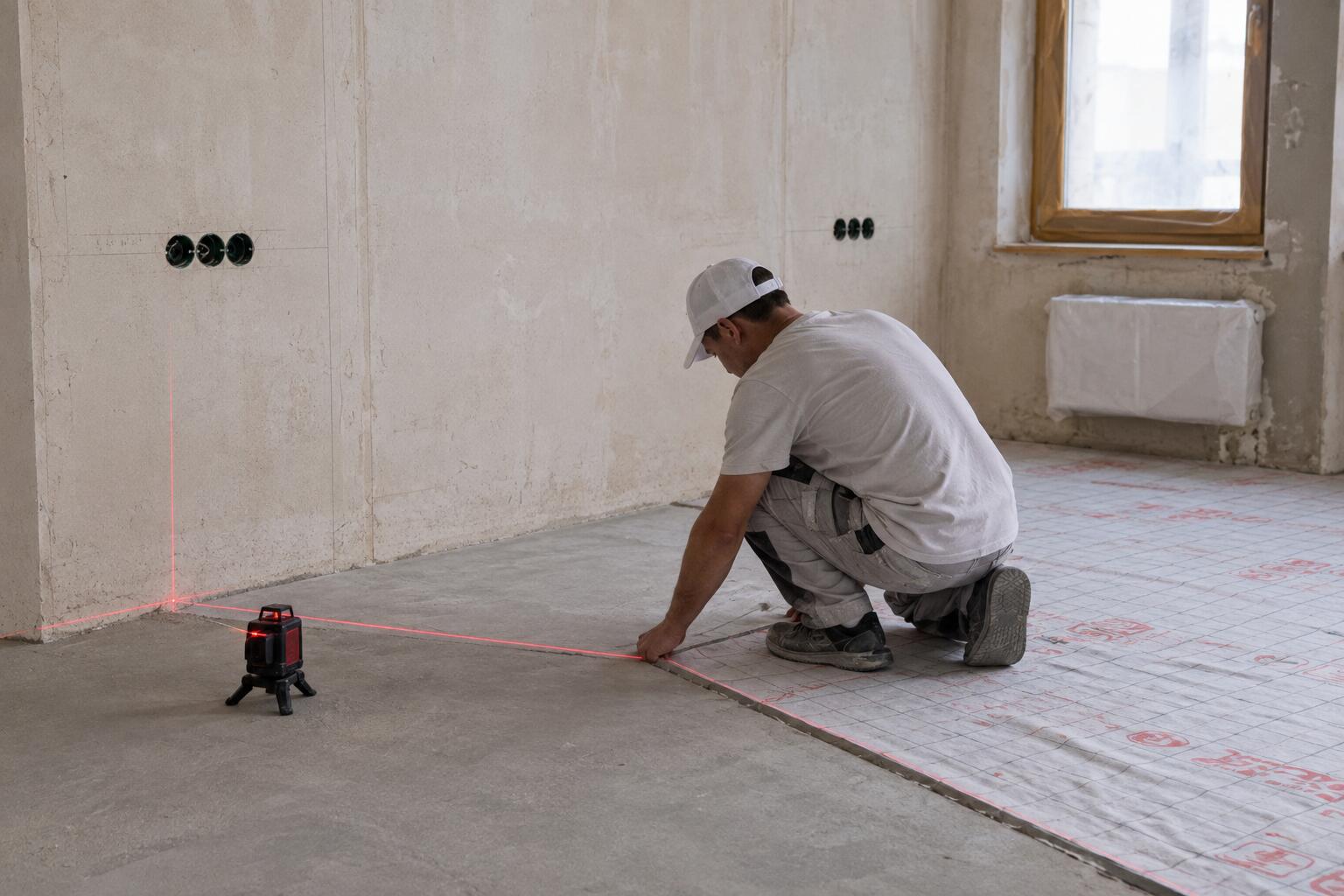

Шаг 3. Проверьте разметку новых стен
Контуры перегородок сначала наносят на пол. Посмотрите разметку до кладки и сравните размеры с чертежом. Типичный пример: стену сдвинули на 5–7 см. После этого розетка попадает за шкаф, а дверной проем оказывается ближе к мебели, чем было заложено в проекте.
Ремонт квартиры с нуля: разметка новых перегородок по проекту

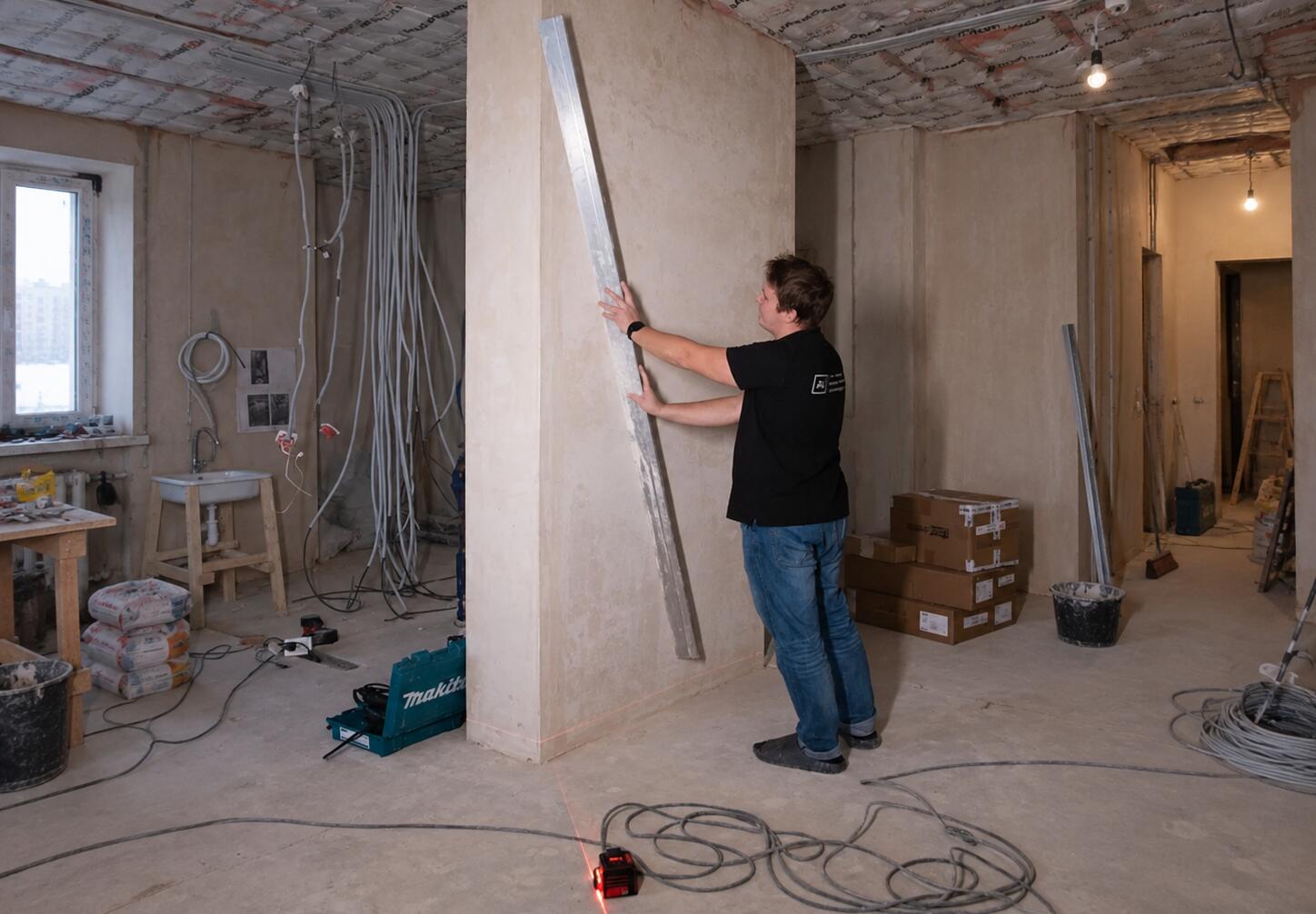

Шаг 4. Примите готовые перегородки
После кладки снова измерьте стены и проёмы. В порядке ремонта в квартире это последняя проверка перед инженерными работами: дальше к этим стенам привяжут трубы, кабели и выключатели.
Если ремонт ведёт одна команда, согласовать такие переходы проще. В Artum демонтаж, новые перегородки и следующие этапы ремонта идут в рамках одного проекта, поэтому строители сверяются с утвержденными чертежами.
Перед тем, как идти дальше, проверьте себя по четырем пунктам из таблицы.

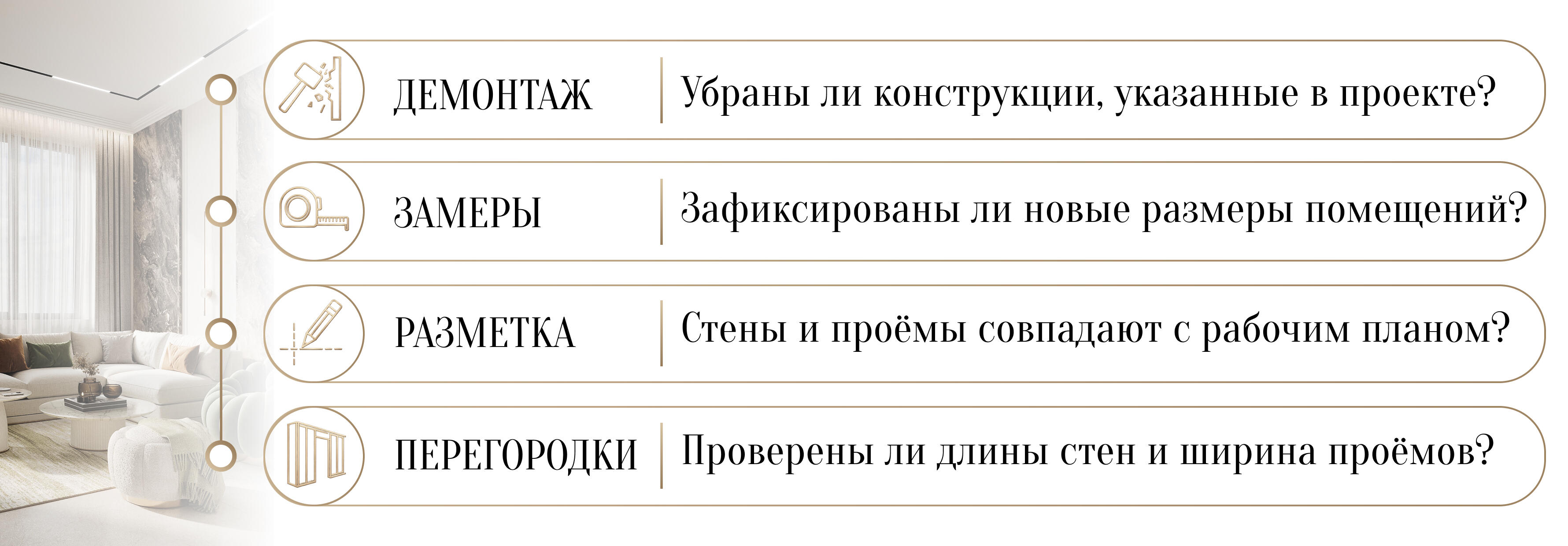

Что проверить после демонтажа и перегородок?
Таблица с этапами ремонта: контроль квартиры перед началом инженерных работ
Проверка пройдена? Можно переходить к электрике, сантехнике и другим инженерным системам.
Инженерные работы
После перегородок прокладывают электрику, сантехнику, вентиляцию и трассы кондиционирования. В порядке работ при ремонте квартиры инженерия идёт до основной отделки: если ошибиться с проводкой или трубами, потом придётся вскрывать стену или пол.

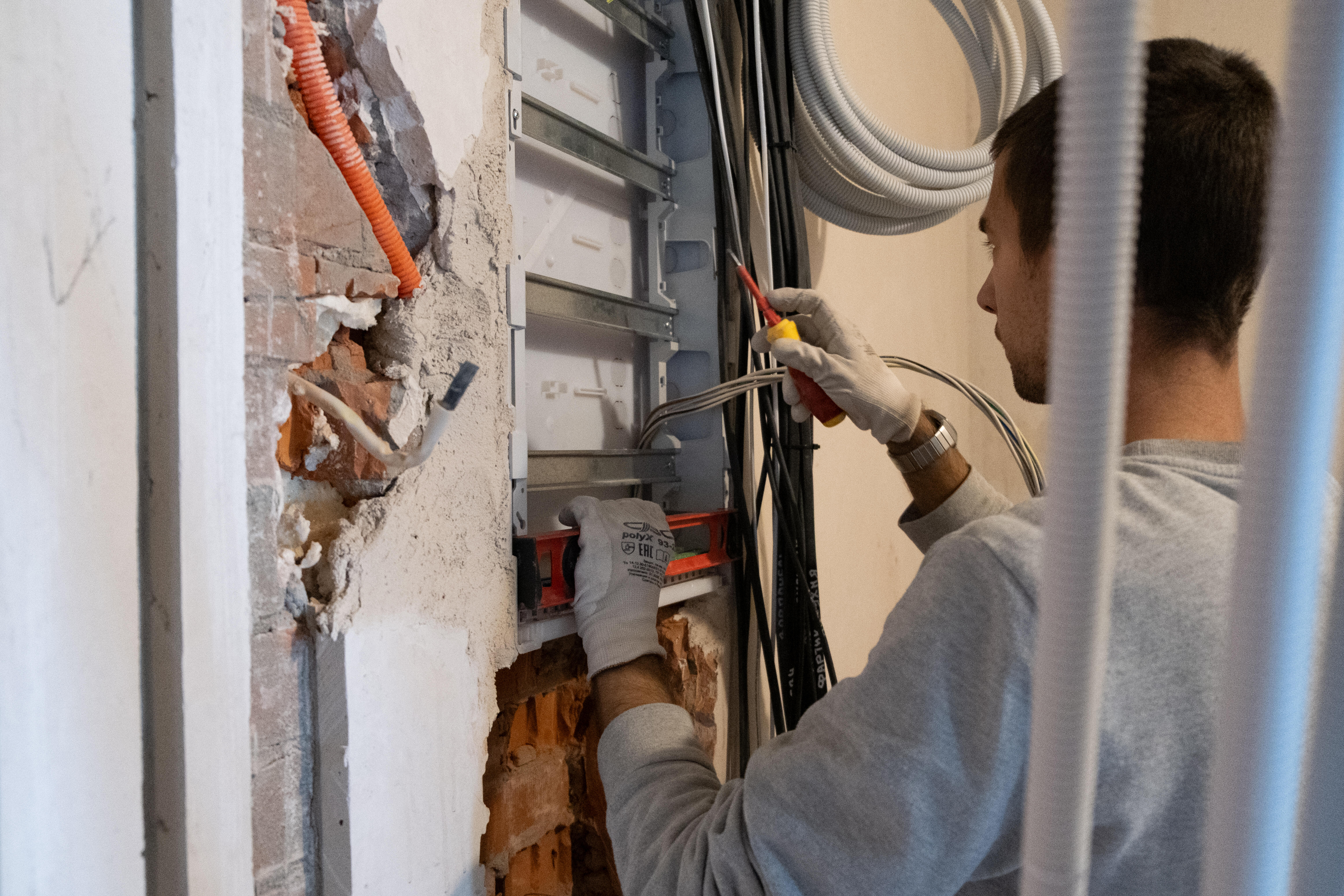

Шаг 1. Привяжите электрику к мебели и технике
Розетки размечают после того, как известна расстановка мебели, техники и света. Попросите электрика работать по чертежу и проверьте точки на стенах до штробления.
Например, дизайнер заложил тумбу шириной 1 800 мм и розетки по её краям. Если мастер отмерит их от угла комнаты «примерно», одна из точек может оказаться прямо за корпусом мебели.
В дизайн-проектах Artum расположение электрики и света фиксируют с учетом мебели и оборудования. Поэтому строителям не приходится определять высоту и положение розеток уже на объекте.

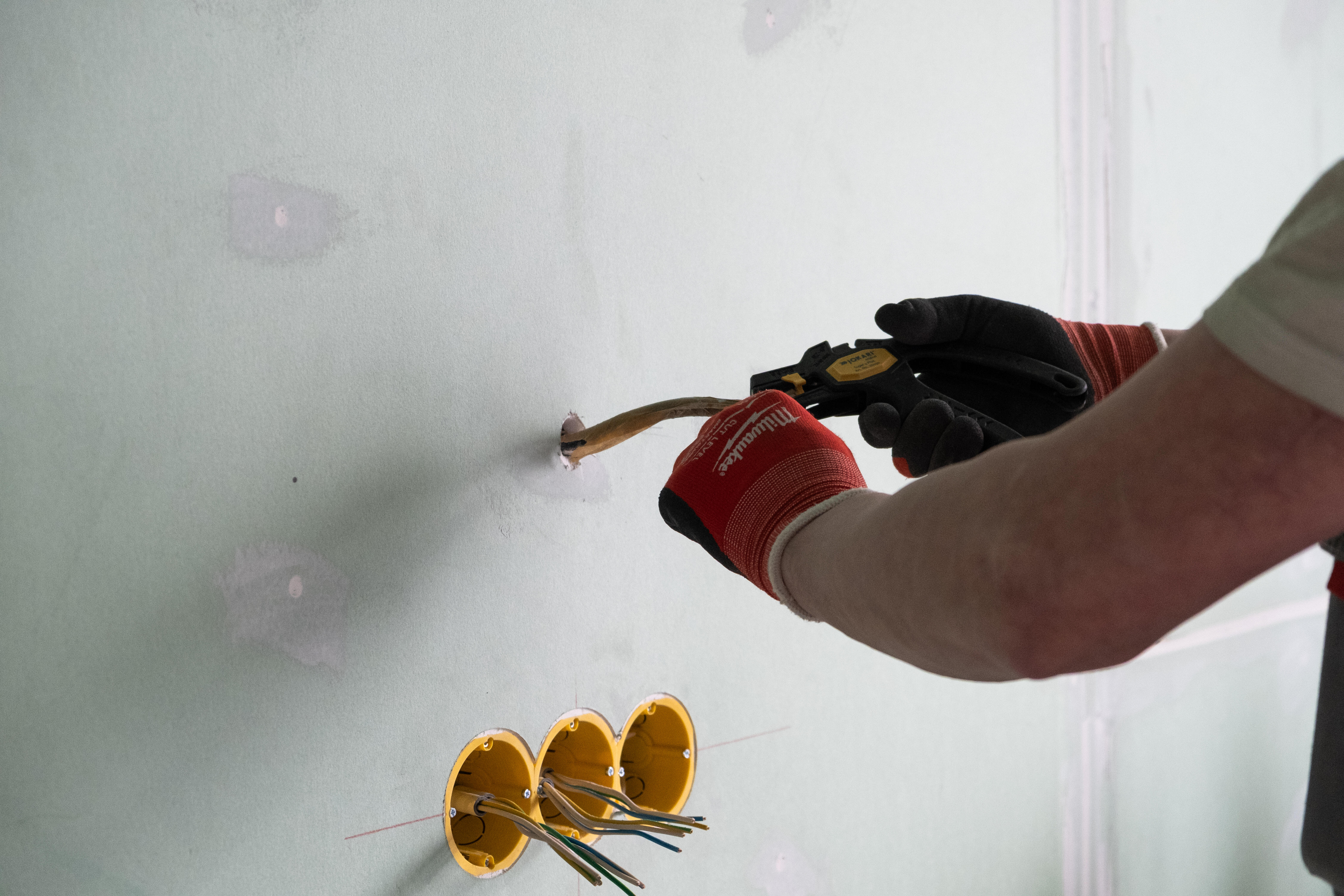

Этапы ремонта квартиры: разметка электрики по рабочему проекту
Шаг 2. Проверьте сантехнические выводы по оборудованию
Высоту и положение воды и канализации определяют под конкретную раковину, ванну, инсталляцию или стиральную машину. До монтажа покажите сантехнику спецификацию оборудования.
Типичная ошибка: вывод под смеситель делают по привычной высоте, а в проекте предусмотрена высокая накладная раковина. После облицовки плиткой исправление превращается в демонтаж части стены.
Если разбирать, что в ремонте делается в первую очередь после возведения перегородок, сначала сверяют инженерные решения с проектом, а уже потом прокладывают трассы и закрывают их отделкой.

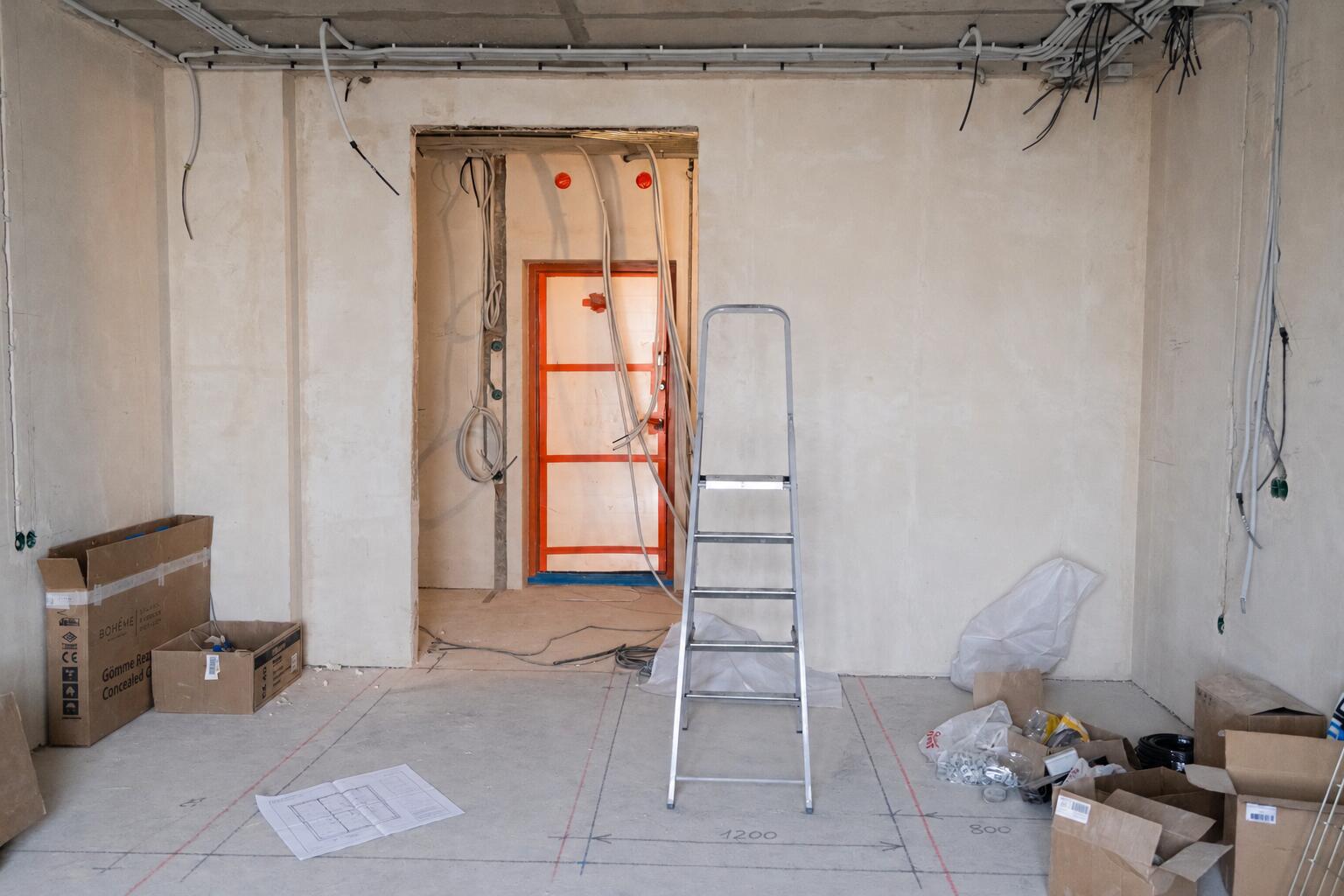

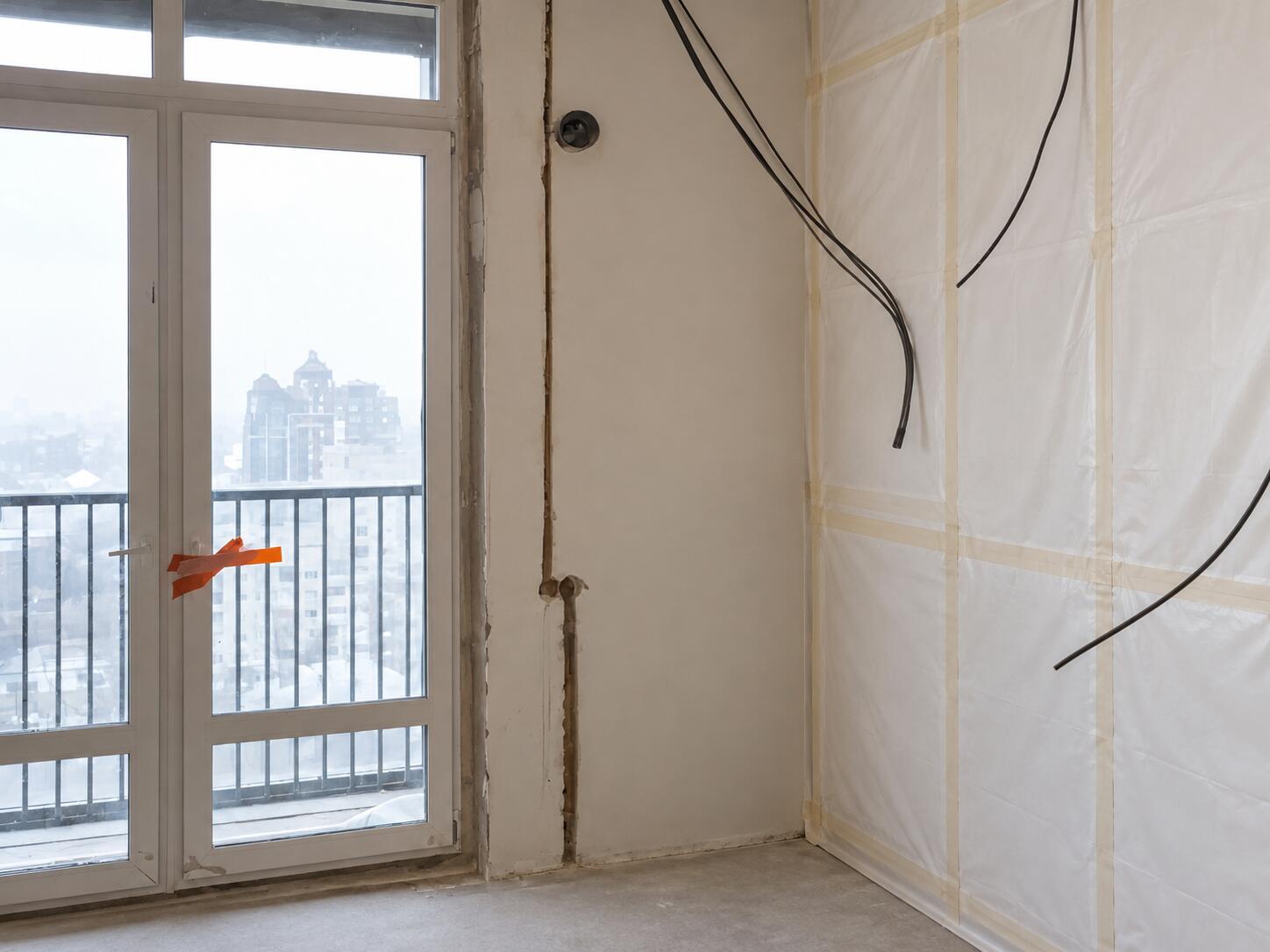

Шаг 3. Сфотографируйте скрытые трассы
Сфотографируйте стены и пол до штукатурки, зашивки коробов и заливки стяжки. Сделайте общий план и отдельные кадры с рулеткой, чтобы сохранить точное положение кабелей и труб.
Фотографии здесь нужны прежде всего для контроля: по ним можно сравнить выполненные трассы с рабочими чертежами до того, как их закроют отделкой. Если на стройке появилось отклонение от проекта, его лучше заметить сейчас, пока кабель или труба ещё доступны.
Порядок работ при ремонте квартиры: фотофиксация скрытых коммуникаций
На каком этапе ремонта квартиры прокладывают электрику, сантехнику, вентиляцию и другие инженерные системы и что нужно проверить до их закрытия?
Единой схемы вроде «сначала вся сантехника, затем вся электрика» нет. Очередность ремонта в квартире зависит от проекта: вентиляционные каналы могут пересекаться с потолками, а трубы — с будущими коробами. Перед закрытием проверьте расположение трасс и выводов по рабочей документации, затем сделайте фотографии скрытых участков.

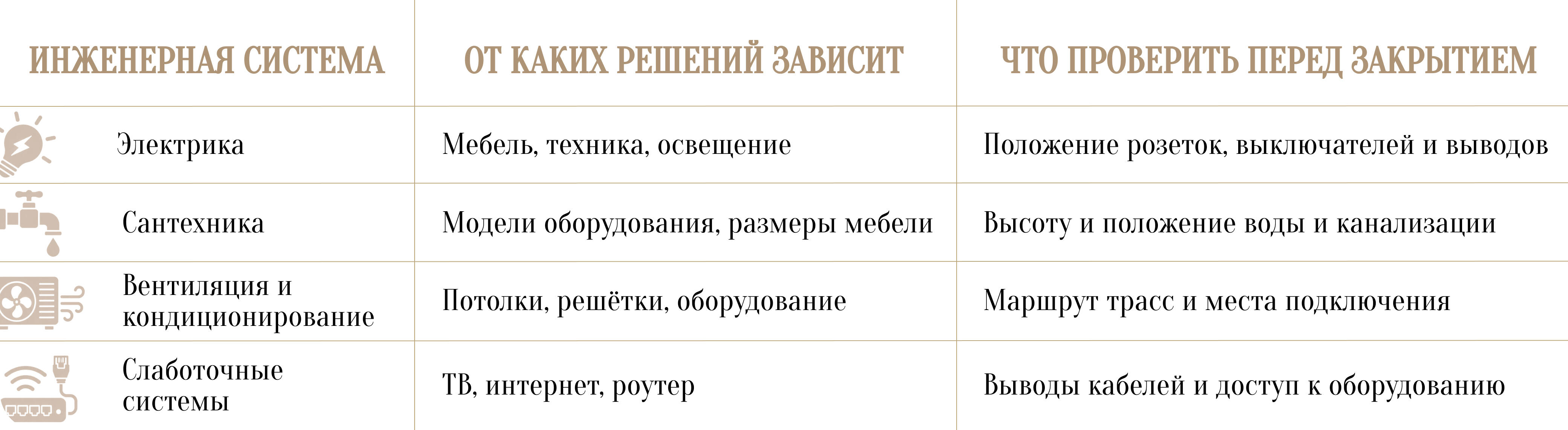

Что проверить перед закрытием инженерных систем?

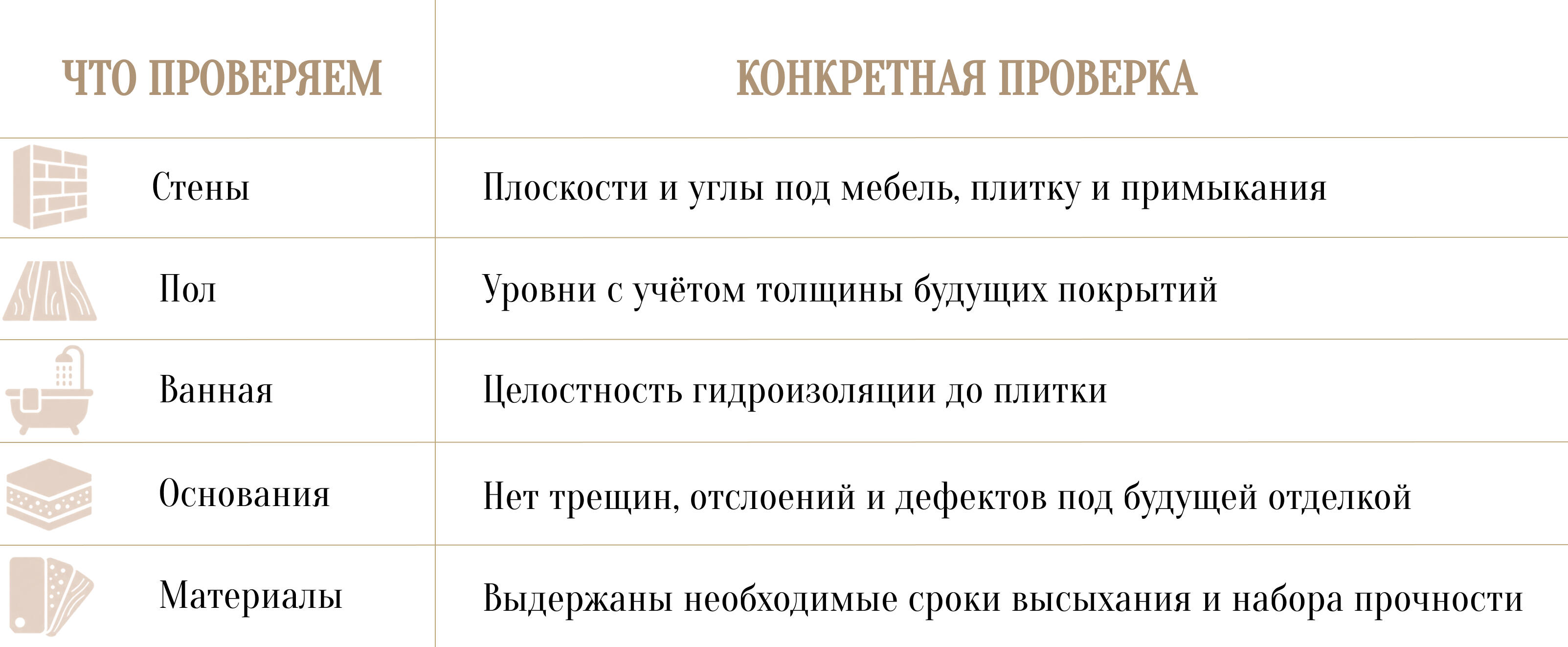

Таблица 2 с этапами ремонта квартиры: проверка инженерных систем перед штукатуркой и стяжкой
После инженерии переходят к подготовке стен и пола: там уже проверяют геометрию, уровни и основания под будущую отделку.
Черновая подготовка стен и пола
После инженерии начинается черновая подготовка: стены выравнивают, делают стяжку и гидроизоляцию в мокрых зонах. Такая очередность ремонта в квартире нужна, чтобы сначала закончить скрытые работы, а уже потом готовить поверхности под отделку. На этом этапе проверьте стены и пол: краска, плитка и паркет неровности не скроют, а сделают их заметнее.

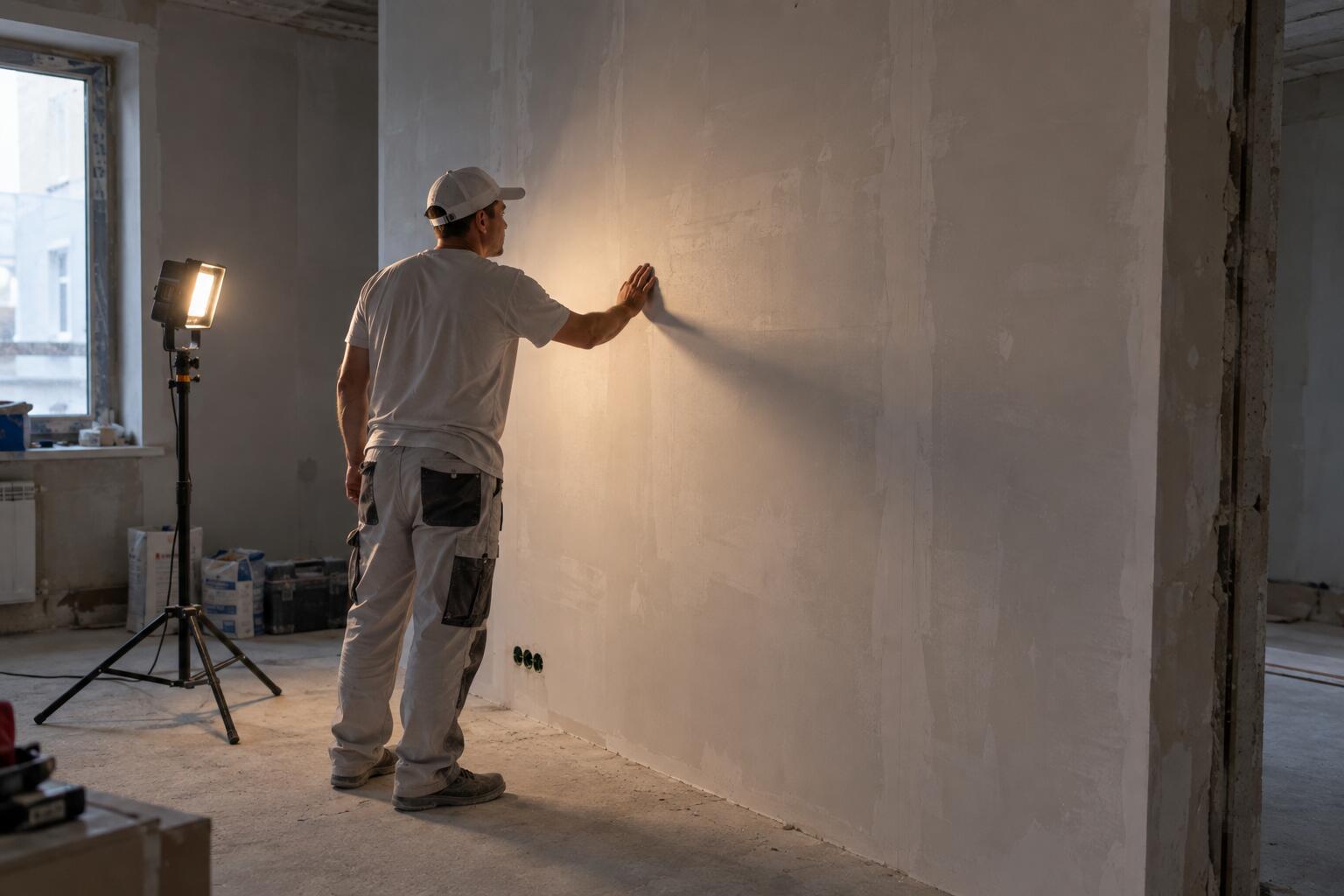

Стены: проверяем плоскости и углы
После штукатурки пройдите квартиру вместе с прорабом и проверьте стены там, где будет мебель, кухня или крупная плитка. Именно в этих местах даже небольшая кривизна потом становится заметной.
Например, шкаф должен встать от стены до стены. Если одна из стен уходит на 15–20 мм, после монтажа останется зазор. Поэтому заранее проверьте стену правилом и перемерьте углы.
То же самое в ванной. Если угол далек от 90°, плитку придётся сильнее подрезать и швы могут получиться неровными. Проще исправить стену до облицовки.
Этапы капитального ремонта квартиры: проверка стен после штукатурки
Пол: считаем высоты до чистовых покрытий
После стяжки проверьте высоту пола с учётом будущих покрытий. Паркет и плитка могут отличаться по толщине, поэтому уровень основания под них тоже делают разным.
Здесь этапы работ по ремонту квартиры особенно зависят друг от друга: ошибка в высоте стяжки обнаруживается уже при укладке чистового пола, когда исправление обойдётся дороже.
Этапы работ по ремонту квартиры: контроль уровня пола перед чистовой отделкой
были обработаны все нужные зоны и нигде не было разрывов или повреждений. Если закрыть проблемное место плиткой, потом добраться до него можно будет намного сложнее.
Что входит в черновую подготовку квартиры и какие требования должны быть выполнены перед началом предчистовой и чистовой отделки?
Выравнивание стен и пола, подготовка оснований и гидроизоляция мокрых зон. Перед отделкой проверьте геометрию, уровни и состояние поверхностей, а также выдержите технологические паузы, указанные производителем материалов. Проще сделать это с нашим чек-листом
Что проверить после черновых работ?

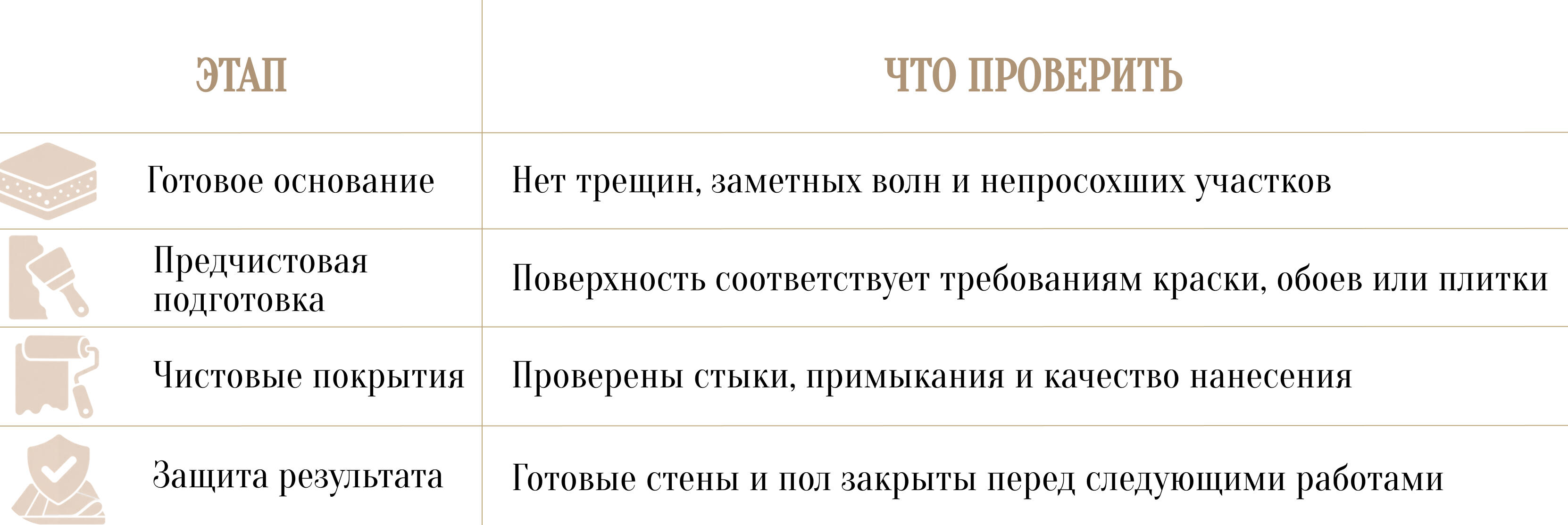

Таблица 3 этапов ремонта: проверка стен и пола после черновой подготовки
Следующий этап — предчистовая и чистовая отделка.
Предчистовая и чистовая отделка
В какой последовательности выполнять предчистовую и чистовую отделку квартиры, чтобы последующие работы не повредили готовые поверхности? Сначала основания готовят под конкретный материал, затем переходят к чистовой отделке. Если после этого в помещении ещё будут работать монтажники, готовый пол закрывают защитным картоном или плотной плёнкой.
Предчистовая отделка: готовим основания
Когда основной порядок ремонта в квартире и что за чем идет уже понятно, важнее другое: насколько хорошо основание подготовлено под конкретное покрытие. Под краску стену выравнивают тщательнее, чем под плотные обои.
Попросите мастера показать готовую стену при боковом свете. Так можно заметить ямы, бугры и следы от шпателя до покраски. Например, под потолочным светильником небольшая волна на стене может быть почти незаметна, а вечером при включенном бра она проявится на всю высоту.
Перед следующим слоем проверьте, успело ли основание высохнуть. Если поторопиться, шпаклёвка или краска может потрескаться или начать отслаиваться.
В дизайн-проекте Artum заранее фиксируют материалы и раскладки. Поэтому еще до отделки понятно, где нужна подготовка под краску, где будет плитка и какие поверхности требуют более тщательного выравнивания.
Этапы ремонта в квартире: проверка стен после предчистовой подготовки
Чистовая отделка: следим за порядком работ
Этапы капитального ремонта квартиры заканчиваются финишными покрытиями: плиткой, краской, обоями и напольными материалами. Здесь уже проверяйте качество поверхности, стыки и примыкания.
Готовую отделку сразу защищайте. Окрашенную стену можно поцарапать при монтаже шкафа, а паркет — повредить стремянкой или инструментом. Потом придётся снова вызывать мастера и покупать материалы для исправления.
Порядок ремонта в квартире: защита чистовой отделки во время монтажа
Перед чистовым монтажом пройдите весь путь отделки ещё раз.
От основания до готовой поверхности
Таблица 4 этапов ремонта в квартире: последовательность предчистовой и чистовой отделки
Дальше устанавливают розетки, сантехнику, двери и мебель.
Чистовой монтаж и мебель
Здесь последовательность ремонта квартиры зависит от готовности помещений и поставок: кухня может приехать позже светильников, а двери иногда ставят до встроенной мебели. Главное — сверять каждый монтаж с проектом и фактическими размерами.
Этап 1: чистовая отделка закончена
Перед монтажом проверьте стены и пол, уберите строительную пыль и закройте готовые поверхности. Если в комнате ещё будут сверлить стены под шкафы или светильники, защита пола нужна до прихода монтажников.
Этапы ремонта квартиры: подготовка помещения к чистовому монтажу
На каком этапе ремонта устанавливают двери, розетки, сантехнику, свет, кухню и встроенную мебель и почему часть этих решений нужно принять намного раньше?
Чистовой монтаж выполняют после основной отделки. Но размеры кухни, шкафов и техники определяют ещё при проектировании инженерии: от них зависят розетки, вода, канализация и выводы света.

Этап 2: монтируют встроенную мебель
Кухню и встроенные шкафы лучше замерять после отделки. Штукатурка, плитка и краска могут немного изменить размеры стен и ниш. Например, в проекте ниша под шкаф была 2 400 мм, а после отделки осталось 2 385 мм. Если заказать мебель по старым размерам, шкаф просто не встанет
Ремонт квартиры: этапы и порядок работ перед заказом встроенной мебели
Этап 3: подключают технику
После кухни и другой встроенной мебели устанавливают технику и проверяют подключения. Посмотрите, открываются ли дверцы, есть ли доступ к розеткам и не упирается ли посудомоечная машина в коммуникации.
В порядке ремонта в квартире техника связана сразу с несколькими предыдущими этапами. Ошибка в расположении розетки, трубы или вентиляционного выхода может обнаружиться именно сейчас.
Этап 4: завозят отдельно стоящую мебель
Диваны, столы и кресла обычно появляются ближе к завершению работ, когда основной монтаж закончен. Если привезти диван раньше кухни, он несколько недель будет стоять под плёнкой среди коробок и инструментов.
Последовательность ремонта квартиры: мебель после чистового монтажа и установки техники
Таймлайн этого этапа выглядит так: чистовая отделка → чистовой монтаж → встроенная мебель → техника → отдельно стоящая мебель. Поставки лучше сверять с фактической готовностью помещений, иначе дорогая мебель приезжает на объект раньше, чем её можно установить.
Если не хочется самому сводить поставки с графиком стройки, в Artum можно подключить комплексное сопровождение. Команда заранее составляет график работ и закупок, координирует доставки и монтаж, чтобы кухня, техника или мебель не приехали на объект раньше, чем их можно установить. Обсудить будущий ремонт и рассчитать его стоимость можно на бесплатной консультации с дизайнером. Записаться можно прямо на сайте или в одном из мессенджеров:
После монтажа остаётся финальная приемка: проверяем отделку, оборудование и все замечания до передачи квартиры.
Финальная приёмка квартиры
Что нужно проверить при финальной приёмке квартиры после ремонта и какие работы должны быть завершены до передачи готового интерьера заказчику? Проверьте соответствие проекту, качество отделки и работу установленного оборудования. Все замечания зафиксируйте списком и принимайте объект окончательно после их устранения. Сейчас объясним по шагам
Сначала сравните результат с проектом
Если в начале ремонта мы разбирались, с чего начинать ремонт в квартире поэтапно, финальная приемка замыкает этот список: здесь проверяют, совпал ли результат с проектом. Дверь должна открываться в нужную сторону, светильник стоять на своей точке, мебель — совпадать с планировкой.
Например, розетку возле кровати могли сместить на 20 см. Электричество есть, формально работа выполнена, но после установки тумбы пользоваться розеткой уже неудобно. Такие расхождения лучше записывать сразу, а не вспоминать о них после переезда.
Этапы ремонта квартиры: сверка готового интерьера с дизайн-проектом
Потом включите всё, что должно включаться
Не ограничивайтесь визуальным осмотром. Проверьте сантехнику и свет в работе. Откройте воду на несколько минут и посмотрите, нет ли течи под раковиной. Включите все светильники и выключатели, в том числе возле кровати. Ошибки лучше найти до того, как строители уедут с объекта.
Осмотрите отделку и монтаж вблизи
Проверьте стены при дневном и искусственном свете. Посмотрите стыки пола, плитку, плинтусы и места, где мебель примыкает к стенам.
После уборки ещё раз осмотрите пол. Под защитным картоном может обнаружиться царапина или скол. Если акт уже подписан, доказать, когда появился дефект, будет сложнее.
Порядок ремонта в квартире: проверка отделки и монтажа перед сдачей
Замечания фиксируйте одним списком
Соберите общий перечень: помещение, место, проблема и что нужно исправить. А перед сдачей проверьте квартиру по последнему чек-листу:
Отделка → нет сколов, царапин и заметных дефектов.
Инженерия → работают розетки, свет и сантехника.
Оборудование → техника подключена и запускается.
Мебель → фасады открываются, ничего не задевает стены и соседние элементы.
Замечания → всё записано и исправлено.
Сдача объекта → проект можно принимать и готовиться к переезду.
Если вы только готовитесь к ремонту, этот чек-лист лучше собрать ещё до выхода строителей. На бесплатной консультации в Artum можно разобрать план ремонта квартиры, а уже во время стройки подключить авторский надзор. Дизайнер будет приезжать на объект, сверять работы с проектом, отвечать на вопросы строителей, то есть возьмет на себя контроль за всеми процессами.
Похожие статьи
-
Читать статьюДизайн проект и реализация квартиры в ЖК Привилегия
-
Читать статьюДизайн таунхауса
-
Читать статьюРемонт квартиры в современном стиле
-
Читать статьюДизайн интерьера ванной комнаты
СКАЧАЙТЕ
БЕСПЛАТНОЕ РУКОВОДСТВО
«СХЕМА РЕМОНТА ОТ А ДО Я»
Прочитав это руководство, вы сможете разобраться во всех тонкостях ремонта от А до Я: список этапов, их описание и особенности, полезные инструкции по их правильному выполнению — и другие важные мелочи.
-
В какой момент стоит начинать выбор дизайнера?
-
Как выбрать подходящего дизайнера?
-
Этапы создания дизайн-проекта
-
Что лучше дизайнер-одиночка
или дизайн-студия?
Переходите в Telegram, активируйте бота
и скачайте руководство
